十堰市高级技工学校综合楼工程人工挖孔桩监理交底北联兴建设工程监理有限公司2008 年 9 月 17 日人工挖孔桩施工监理交底a

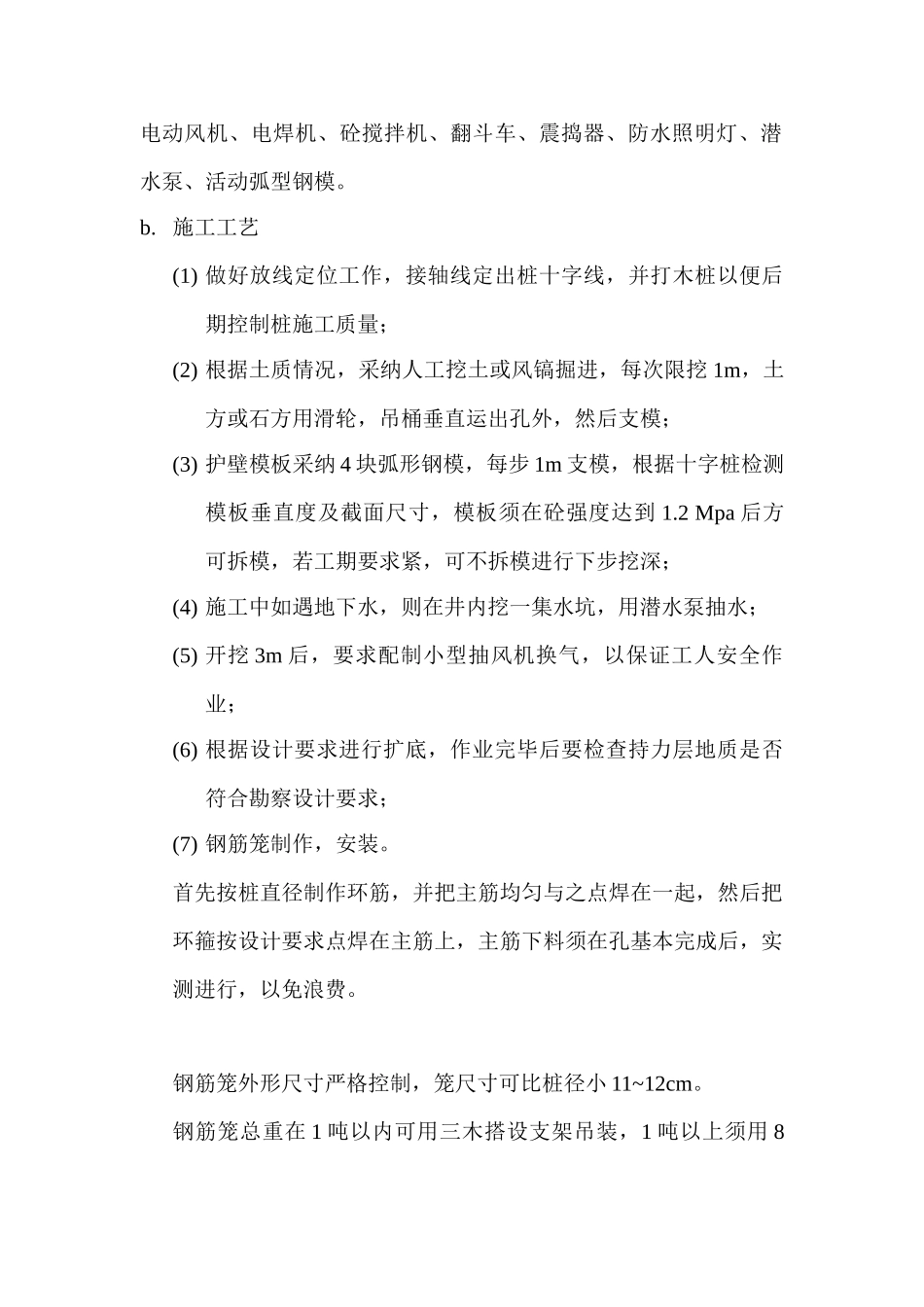

施工机具施工中主要使用以下机具:锹、镐、吊桶、固定滑轮、麻绳、电动风机、电焊机、砼搅拌机、翻斗车、震捣器、防水照明灯、潜水泵、活动弧型钢模
施工工艺(1) 做好放线定位工作,接轴线定出桩十字线,并打木桩以便后期控制桩施工质量;(2) 根据土质情况,采纳人工挖土或风镐掘进,每次限挖 1m,土方或石方用滑轮,吊桶垂直运出孔外,然后支模;(3) 护壁模板采纳 4 块弧形钢模,每步 1m 支模,根据十字桩检测模板垂直度及截面尺寸,模板须在砼强度达到 1
2 Mpa 后方可拆模,若工期要求紧,可不拆模进行下步挖深;(4) 施工中如遇地下水,则在井内挖一集水坑,用潜水泵抽水;(5) 开挖 3m 后,要求配制小型抽风机换气,以保证工人安全作业;(6) 根据设计要求进行扩底,作业完毕后要检查持力层地质是否符合勘察设计要求;(7) 钢筋笼制作,安装
首先按桩直径制作环筋,并把主筋均匀与之点焊在一起,然后把环箍按设计要求点焊在主筋上,主筋下料须在孔基本完成后,实测进行,以免浪费
钢筋笼外形尺寸严格控制,笼尺寸可比桩径小 11~12cm
钢筋笼总重在 1 吨以内可用三木搭设支架吊装,1 吨以上须用 8吨汽车吊进行就位安装
制作钢筋笼时若须接长,接头必须根据法律规范要求搭接或焊接亦必须错开 500mm

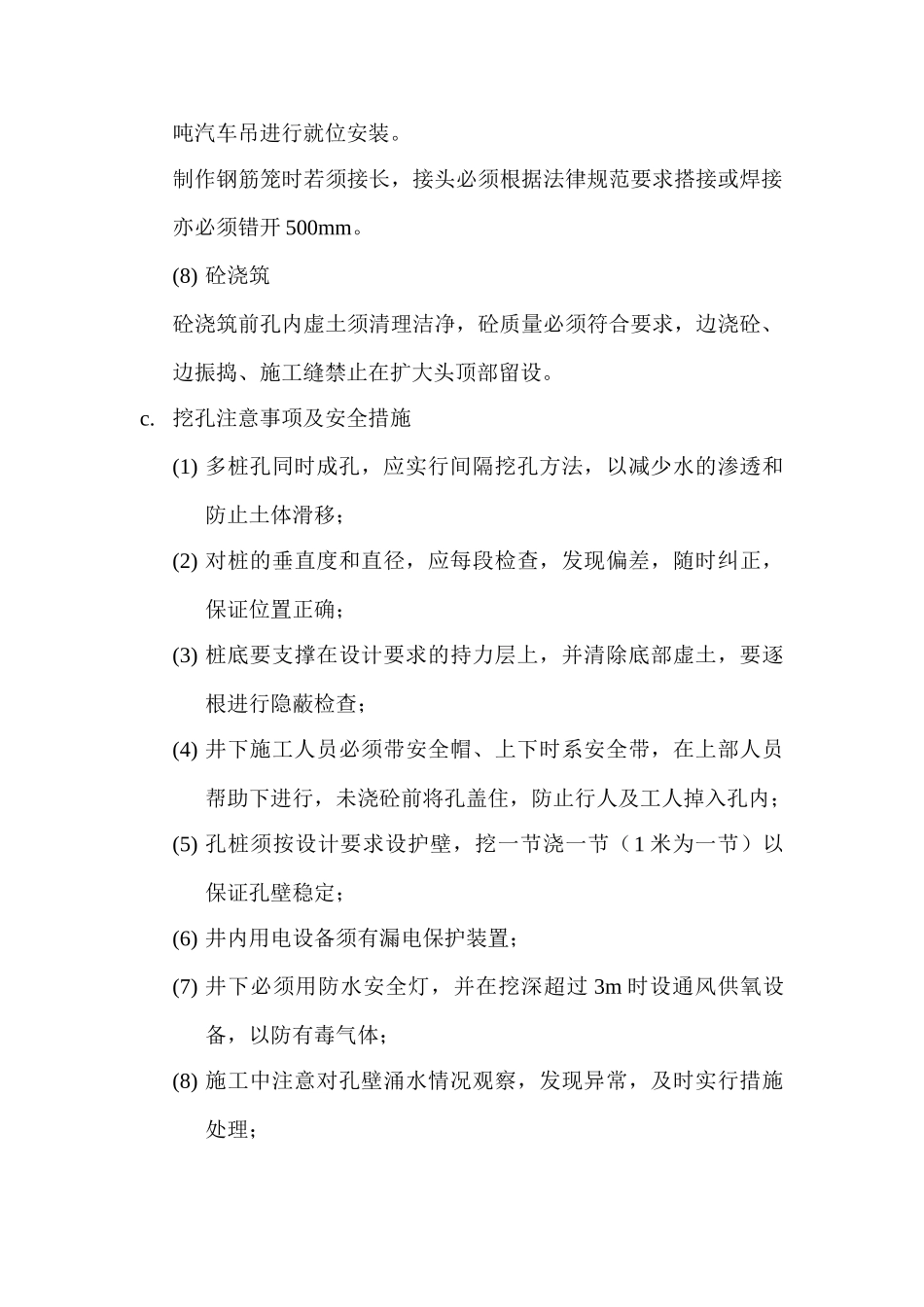

(8) 砼浇筑砼浇筑前孔内虚土须清理洁净,砼质量必须符合要求,边浇砼、边振捣、施工缝禁止在扩大头顶部留设
挖孔注意事项及安全措施(1) 多桩孔同时成孔,应实行间隔挖孔方法,以减少水的渗透和防止土体滑移;(2) 对桩的垂直度和直径,应每段检查,发现偏差,随时纠正,保证位置正确;(3) 桩底要支撑在设计要求的持力层上,并清除底部虚土,要逐根进行隐蔽检查;(4) 井下施
