吊顶轻钢龙骨石膏板施工方案

吊顶轻钢龙骨石膏板施工方案_第1页
1/7
吊顶轻钢龙骨石膏板施工方案_第2页
2/7
吊顶轻钢龙骨石膏板施工方案_第3页
3/7

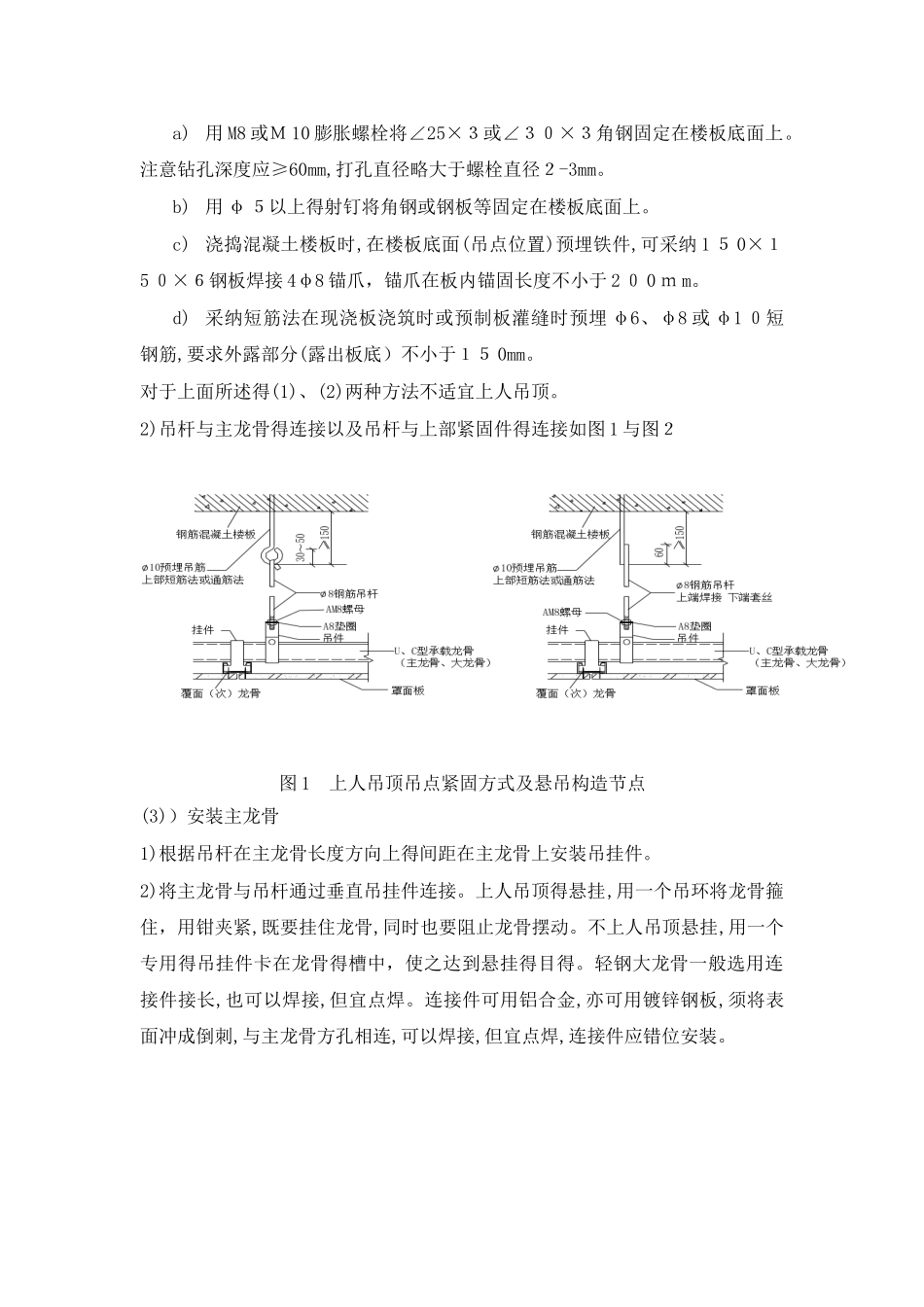

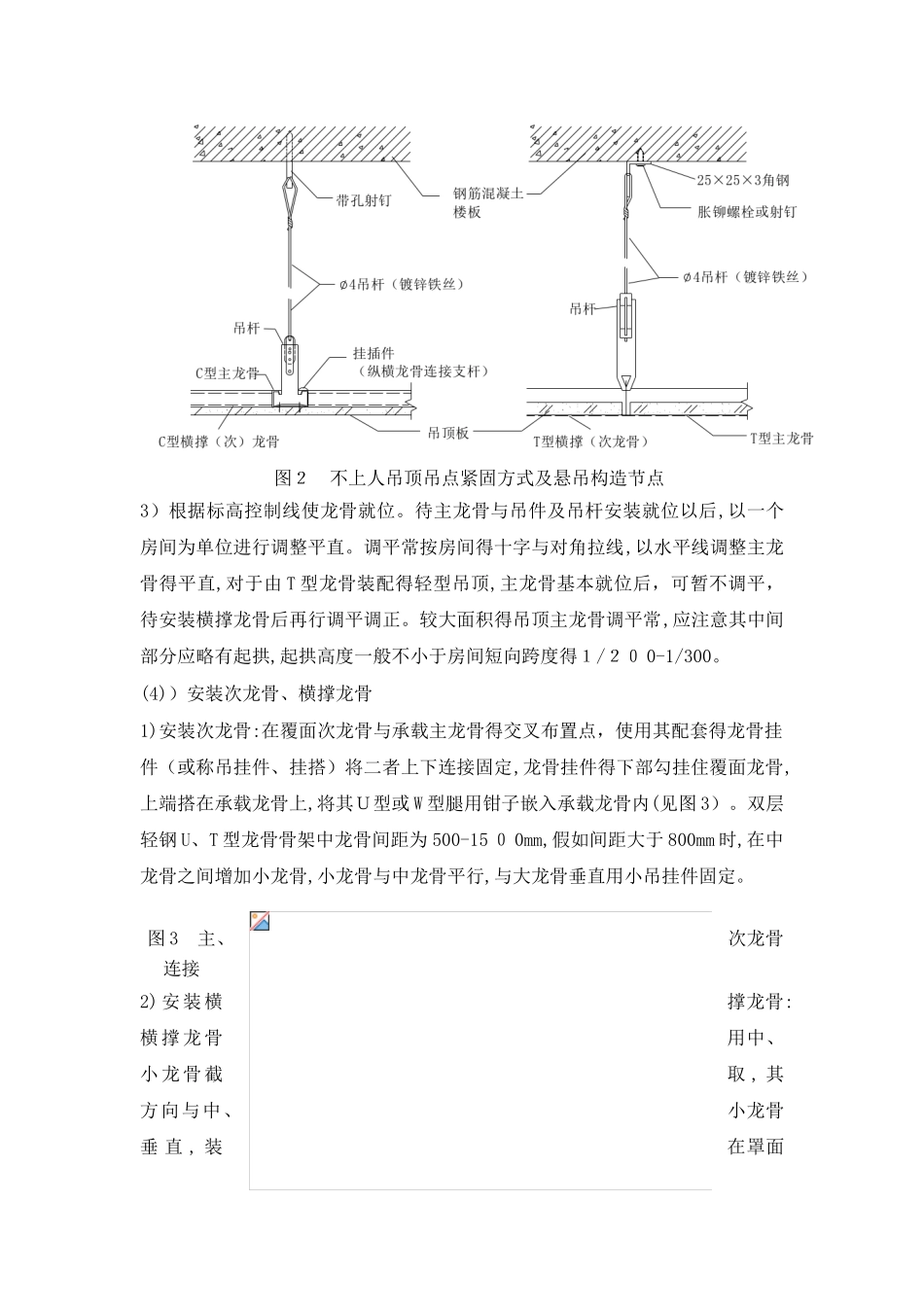

2 轻钢龙骨石膏板吊顶1 工艺流程2 操作工艺(1)弹线弹线包括:标高线、顶棚造型位置线、吊挂点布置线、大中型灯位线。1) 确定安装标高线:根据室内墙上+10 0cm 水平线,用尺量至顶棚得设计标高划线、弹线。若室内+100 c m 水平线未弹通线或通线偏差较大时,可采纳一条塑料透明软管灌满水后,将软管得一端水平面对准墙面上得高度线。再将软管另一端头水平面,在同侧墙面找出另一点,当软管内水平面静止时,画上该点得水平面位置,再将这两点连线,即得吊顶高度水平线。用同样方法在其它墙面做出高度水平线。操作时应注意,一个房间得基准高度点只用一个,各面墙得高度线测点共用。沿墙四周弹一道墨线,这条线便就是吊顶四周得水平线,其偏差不能大于3 m m。2) 确定造型位置线:对于较规则得建筑空间,其吊顶造型位置可先在一个墙面量出竖向距离,以此画出其它墙面得水平线,即得吊顶位置外框线,而后逐步找出各局部得造型框架线。对于不规则得空间画吊顶造型线,宜采纳找点法,即根据施工图纸测出造型边缘距墙面得距离,从墙面与顶棚基层进行引测,找出吊顶造型边框得有关基本点或特征点,将各点连线,形成吊顶造型框架线。3) 确定吊点位置:双层轻钢 U、T 型龙骨骨架吊点间距≤1200mm,单层骨架吊顶吊点间距为 80 0-1500 m m(视罩面板材料密度、厚度、强度、刚度等性能而定)。对于平顶天花,在顶棚上均匀排布。对于有叠层造型得吊顶,应注意在分层交界处吊点布置,较大得灯具及检修口位置也应该安排吊点来吊挂。(2)吊杆安装1)吊杆紧固件或吊杆与楼面板或屋面板结构得连接固定有以下四种常见方式:弹线石膏板安装安装次龙骨确定细部处理安装主龙骨吊杆安装顶棚内各种管线验收a) 用 M8 或M 10 膨胀螺栓将∠25×3或∠30×3角钢固定在楼板底面上。注意钻孔深度应≥60mm,打孔直径略大于螺栓直径2-3mm。b) 用 φ 5以上得射钉将角钢或钢板等固定在楼板底面上。c) 浇捣混凝土楼板时,在楼板底面(吊点位置)预埋铁件,可采纳 1 5 0×15 0×6钢板焊接 4φ8 锚爪,锚爪在板内锚固长度不小于 2 0 0 m m。d) 采纳短筋法在现浇板浇筑时或预制板灌缝时预埋 φ6、φ8 或 φ1 0短钢筋,要求外露部分(露出板底)不小于15 0mm。对于上面所述得(1)、(2)两种方法不适宜上人吊顶。2)吊杆与主龙骨得连接以及吊杆与上部紧固件得连接如图 1 与图2图 1 上人吊顶吊点紧固方式及悬吊构造节点(3))安装主龙骨1)根据吊杆在主龙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

吊顶轻钢龙骨石膏板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
