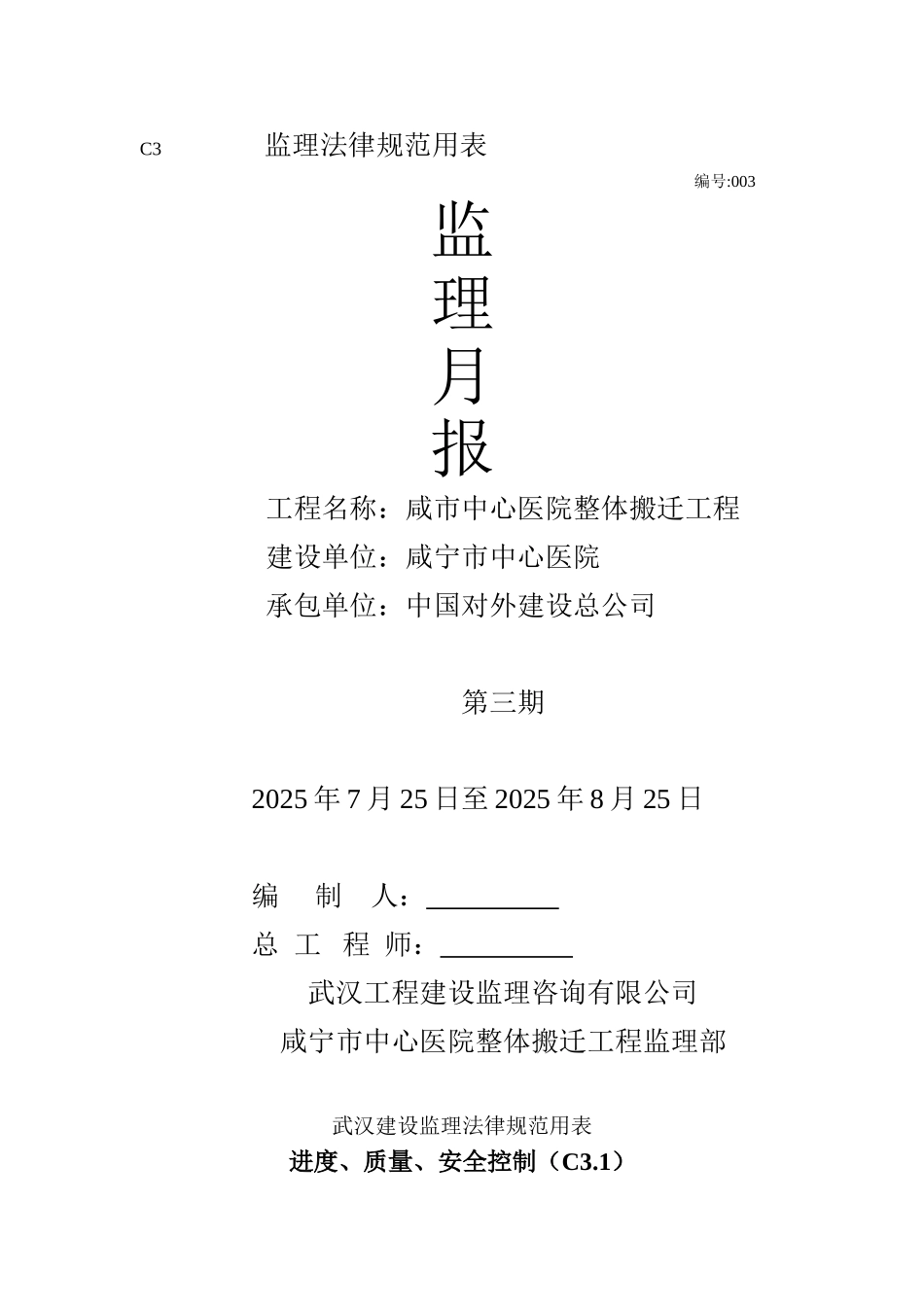

C3 监理法律规范用表编号:003监理月报工程名称:咸市中心医院整体搬迁工程建设单位:咸宁市中心医院承包单位:中国对外建设总公司第三期2025 年 7 月 25 日至 2025 年 8 月 25 日编 制 人: 总 工 程 师: 武汉工程建设监理咨询有限公司咸宁市中心医院整体搬迁工程监理部武汉建设监理法律规范用表进度、质量、安全控制(C3

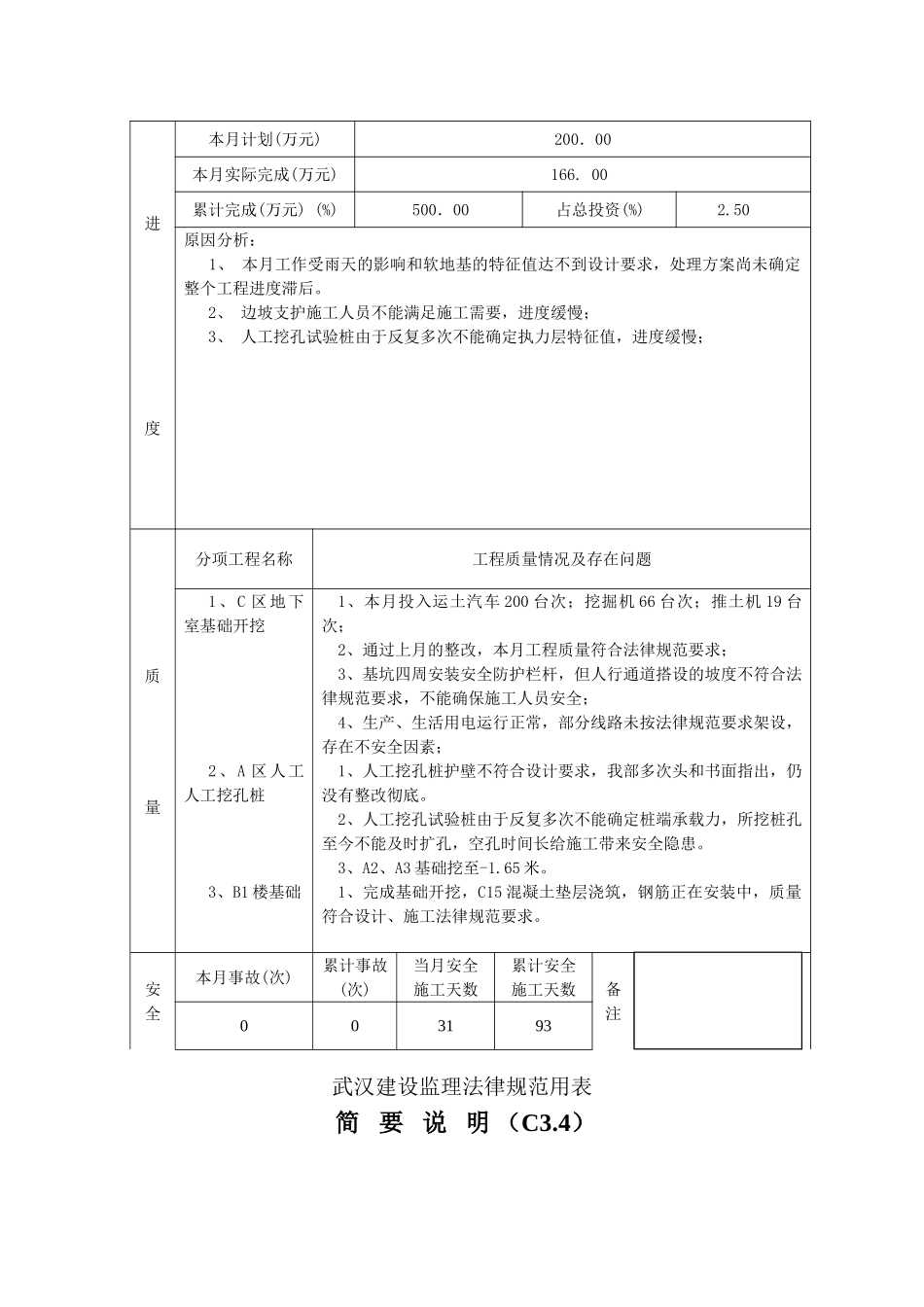

1)进 度本月计划(万元)200.00本月实际完成(万元)166
00累计完成(万元) (%)500.00占总投资(%)2
50原因分析: 1、 本月工作受雨天的影响和软地基的特征值达不到设计要求,处理方案尚未确定整个工程进度滞后
2、 边坡支护施工人员不能满足施工需要,进度缓慢;3、 人工挖孔试验桩由于反复多次不能确定执力层特征值,进度缓慢;质 量分项工程名称工程质量情况及存在问题1、C 区地下室基础开挖2、A 区人工人工挖孔桩3、B1 楼基础1、本月投入运土汽车 200 台次;挖掘机 66 台次;推土机 19 台次;2、通过上月的整改,本月工程质量符合法律规范要求;3、基坑四周安装安全防护栏杆,但人行通道搭设的坡度不符合法律规范要求,不能确保施工人员安全;4、生产、生活用电运行正常,部分线路未按法律规范要求架设,存在不安全因素; 1、人工挖孔桩护壁不符合设计要求,我部多次头和书面指出,仍没有整改彻底
2、人工挖孔试验桩由于反复多次不能确定桩端承载力,所挖桩孔至今不能及时扩孔,空孔时间长给施工带来安全隐患
3、A2、A3 基础挖至-1
1、完成基础开挖,C15 混凝土垫层浇筑,钢筋正在安装中,质量符合设计、施工法律规范要求
安全本月事故(次)累计事故(次)当月安全 施工天数累计安全 施工天数备注003193武汉建设监理法律规范用表 简 要 说 明 (C3

4) 本月工程情况评述: 1、C 区地下室土方开挖、C15 混凝土垫
