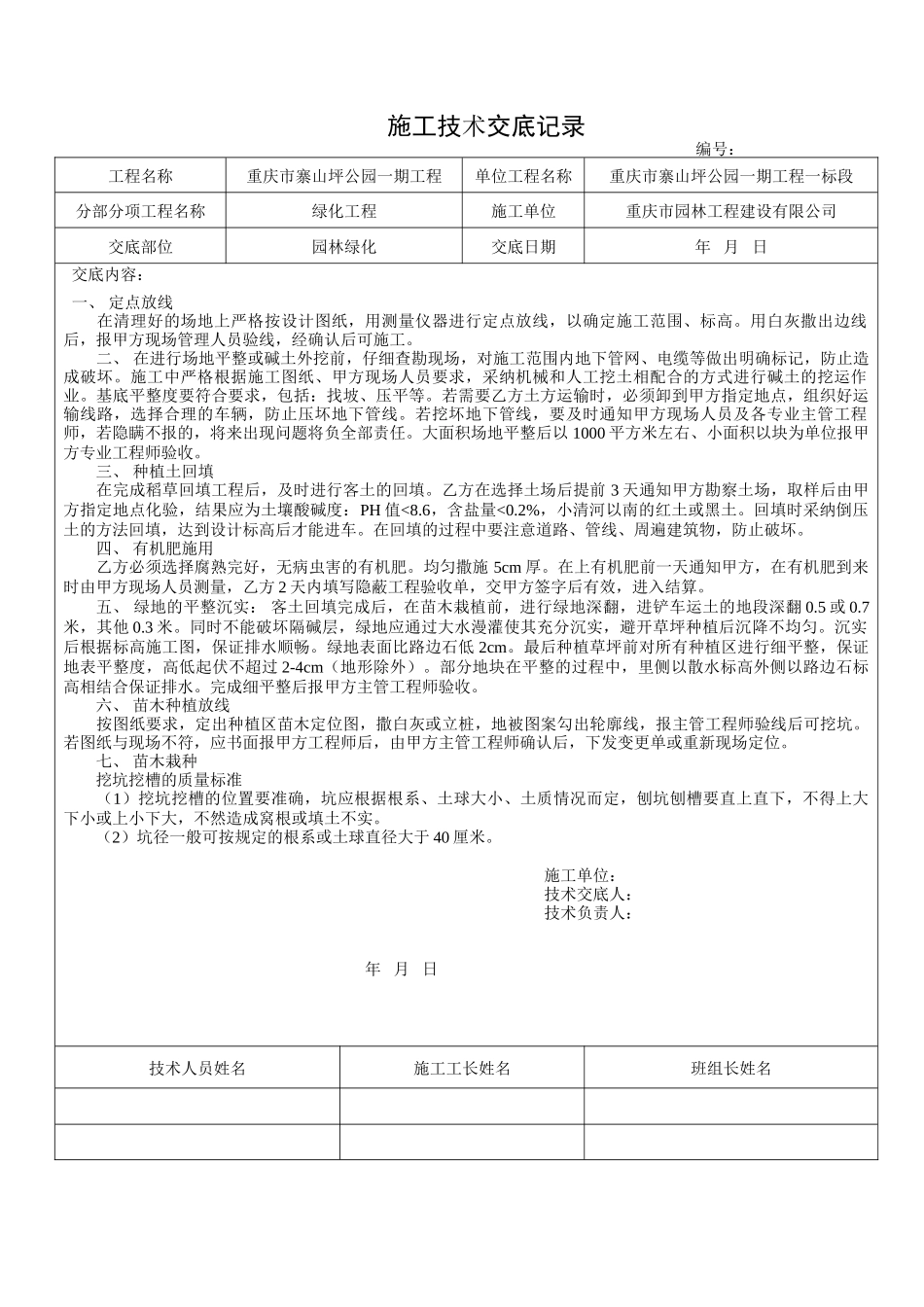

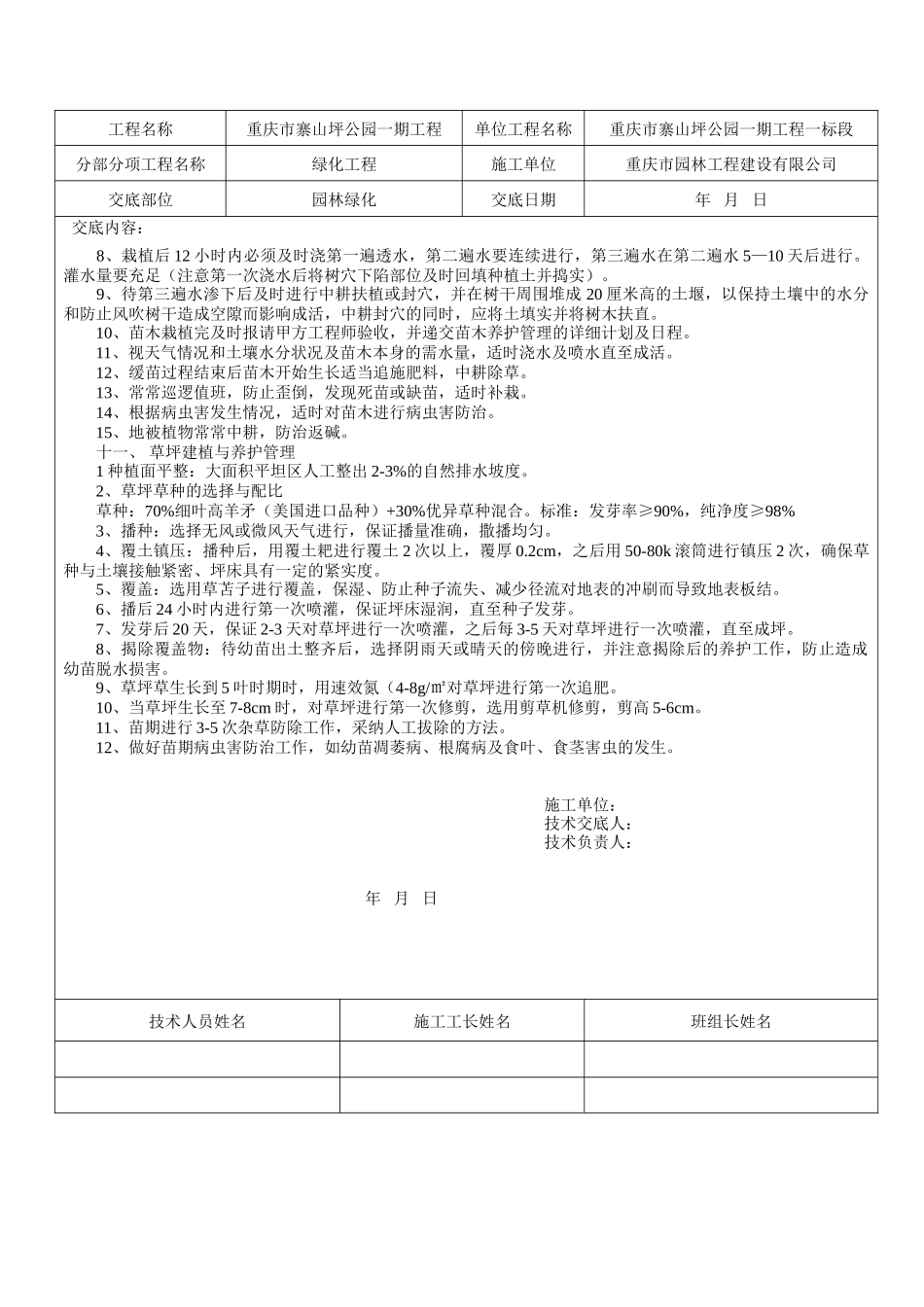

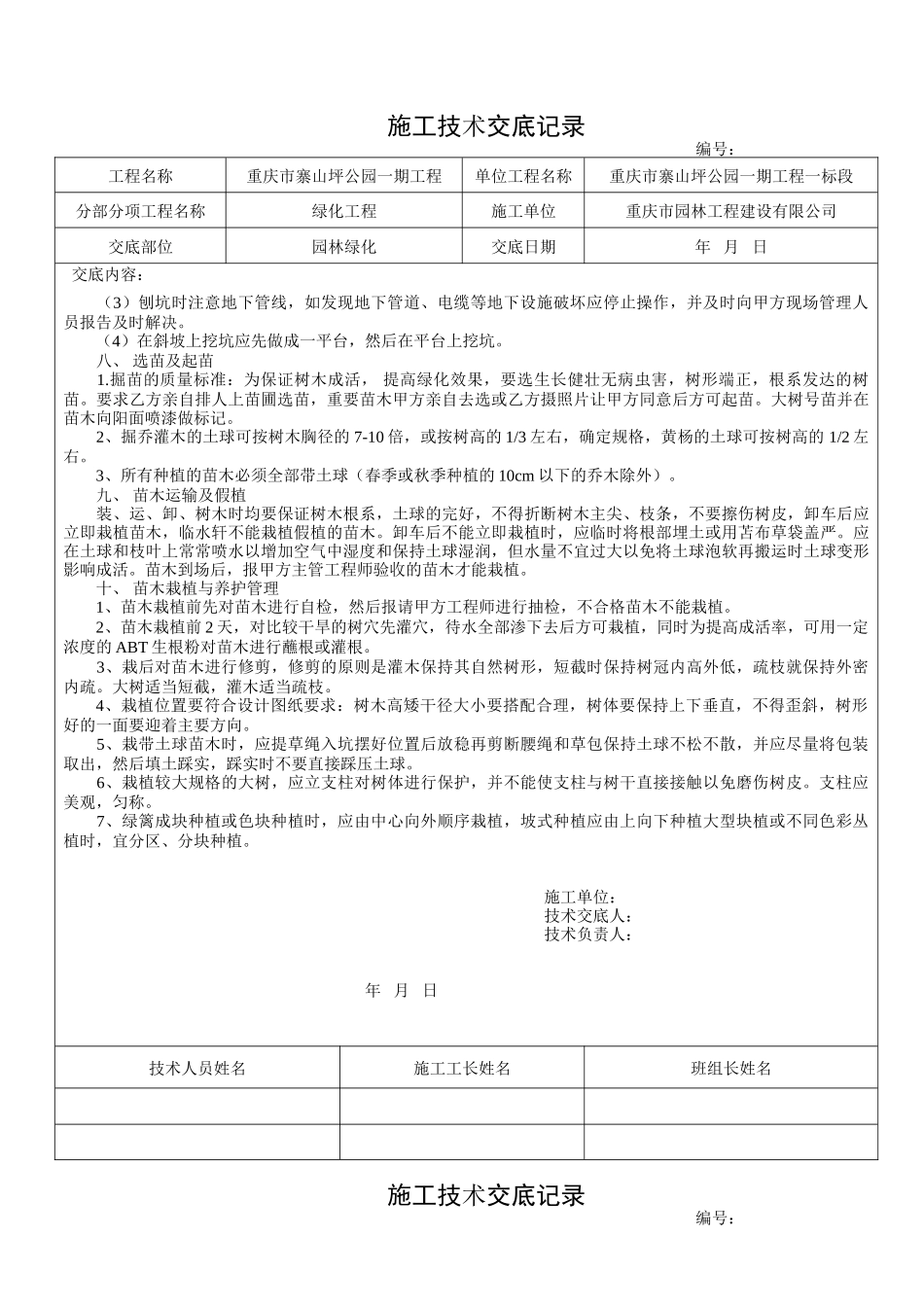

施工技术交底记录编号:工程名称重庆市寨山坪公园一期工程单位工程名称重庆市寨山坪公园一期工程一标段分部分项工程名称绿化工程施工单位重庆市园林工程建设有限公司交底部位园林绿化交底日期年 月 日交底内容:一、 定点放线 在清理好的场地上严格按设计图纸,用测量仪器进行定点放线,以确定施工范围、标高。用白灰撒出边线后,报甲方现场管理人员验线,经确认后可施工。 二、 在进行场地平整或碱土外挖前,仔细查勘现场,对施工范围内地下管网、电缆等做出明确标记,防止造成破坏。施工中严格根据施工图纸、甲方现场人员要求,采纳机械和人工挖土相配合的方式进行碱土的挖运作业。基底平整度要符合要求,包括:找坡、压平等。若需要乙方土方运输时,必须卸到甲方指定地点,组织好运输线路,选择合理的车辆,防止压坏地下管线。若挖坏地下管线,要及时通知甲方现场人员及各专业主管工程师,若隐瞒不报的,将来出现问题将负全部责任。大面积场地平整后以 1000 平方米左右、小面积以块为单位报甲方专业工程师验收。 三、 种植土回填 在完成稻草回填工程后,及时进行客土的回填。乙方在选择土场后提前 3 天通知甲方勘察土场,取样后由甲方指定地点化验,结果应为土壤酸碱度:PH 值<8.6,含盐量<0.2%,小清河以南的红土或黑土。回填时采纳倒压土的方法回填,达到设计标高后才能进车。在回填的过程中要注意道路、管线、周遍建筑物,防止破坏。 四、 有机肥施用 乙方必须选择腐熟完好,无病虫害的有机肥。均匀撒施 5cm 厚。在上有机肥前一天通知甲方,在有机肥到来时由甲方现场人员测量,乙方 2 天内填写隐蔽工程验收单,交甲方签字后有效,进入结算。五、 绿地的平整沉实: 客土回填完成后,在苗木栽植前,进行绿地深翻,进铲车运土的地段深翻 0.5 或 0.7米,其他 0.3 米。同时不能破坏隔碱层,绿地应通过大水漫灌使其充分沉实,避开草坪种植后沉降不均匀。沉实后根据标高施工图,保证排水顺畅。绿地表面比路边石低 2cm。最后种植草坪前对所有种植区进行细平整,保证地表平整度,高低起伏不超过 2-4cm(地形除外)。部分地块在平整的过程中,里侧以散水标高外侧以路边石标高相结合保证排水。完成细平整后报甲方主管工程师验收。 六、 苗木种植放线 按图纸要求,定出种植区苗木定位图,撒白灰或立桩,地被图案勾出轮廓线,报主管工程师验线后可挖坑。若图纸与现场不符,应书面报甲方工程师后,由甲方主管工程师确认后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

园林绿化工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
