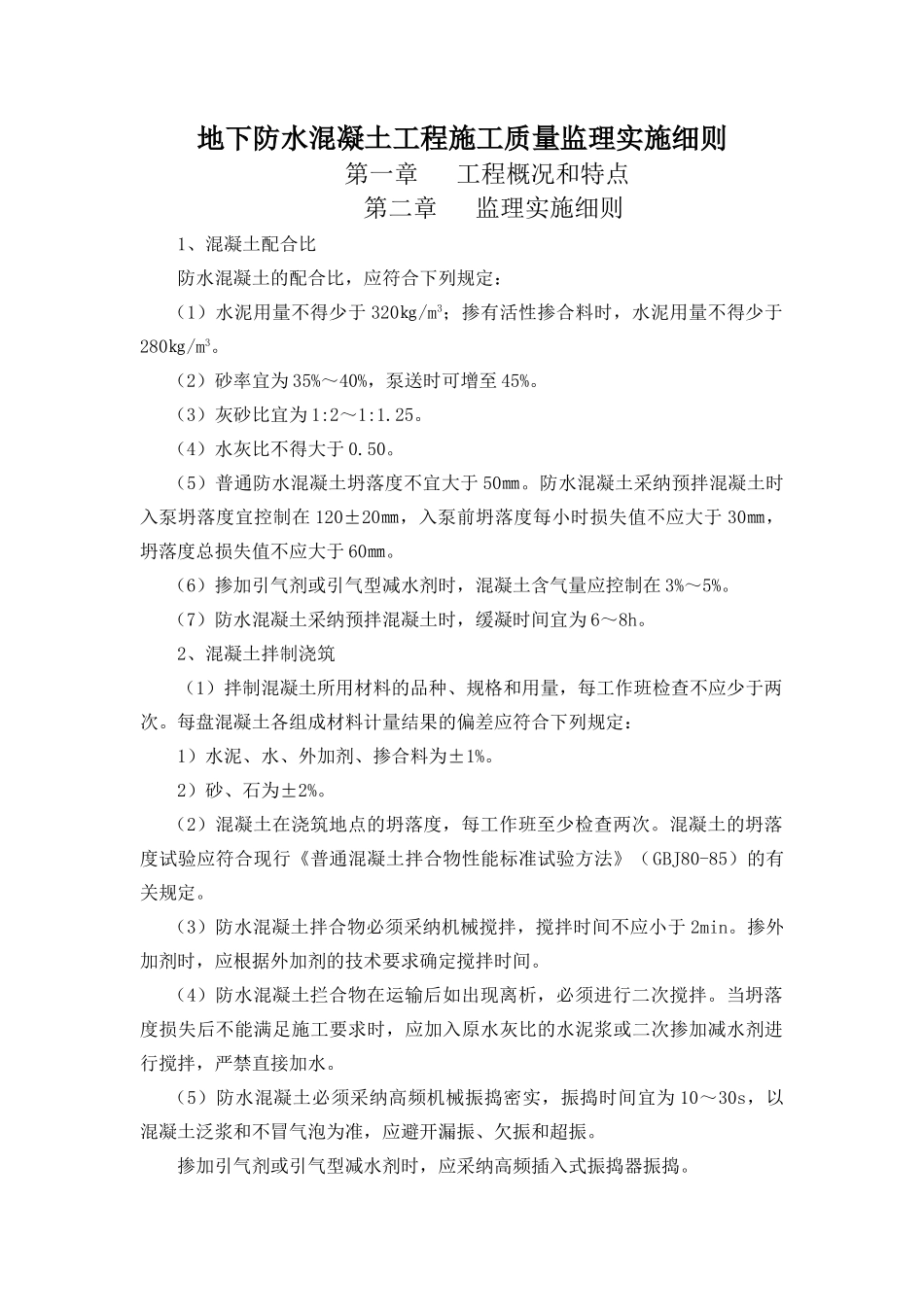

地下防水混凝土工程施工质量监理实施细则第一章 工程概况和特点第二章 监理实施细则1、混凝土配合比防水混凝土的配合比,应符合下列规定:(1)水泥用量不得少于 320㎏/m3;掺有活性掺合料时,水泥用量不得少于280㎏/m3。(2)砂率宜为 35%~40%,泵送时可增至 45%。(3)灰砂比宜为 1:2~1:1.25。(4)水灰比不得大于 0.50。(5)普通防水混凝土坍落度不宜大于 50㎜。防水混凝土采纳预拌混凝土时入泵坍落度宜控制在 120±20㎜,入泵前坍落度每小时损失值不应大于 30㎜,坍落度总损失值不应大于 60㎜。(6)掺加引气剂或引气型减水剂时,混凝土含气量应控制在 3%~5%。(7)防水混凝土采纳预拌混凝土时,缓凝时间宜为 6~8h。2、混凝土拌制浇筑(1)拌制混凝土所用材料的品种、规格和用量,每工作班检查不应少于两次。每盘混凝土各组成材料计量结果的偏差应符合下列规定:1)水泥、水、外加剂、掺合料为±1%。2)砂、石为±2%。(2)混凝土在浇筑地点的坍落度,每工作班至少检查两次。混凝土的坍落度试验应符合现行《普通混凝土拌合物性能标准试验方法》(GBJ80-85)的有关规定。(3)防水混凝土拌合物必须采纳机械搅拌,搅拌时间不应小于 2min。掺外加剂时,应根据外加剂的技术要求确定搅拌时间。(4)防水混凝土拦合物在运输后如出现离析,必须进行二次搅拌。当坍落度损失后不能满足施工要求时,应加入原水灰比的水泥浆或二次掺加减水剂进行搅拌,严禁直接加水。(5)防水混凝土必须采纳高频机械振捣密实,振捣时间宜为 10~30s,以混凝土泛浆和不冒气泡为准,应避开漏振、欠振和超振。掺加引气剂或引气型减水剂时,应采纳高频插入式振捣器振捣。3、施工缝(1)墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板表面不小于 300㎜的墙体上。拱(板)墙结合的水平施工缝,宜留在拱(板)墙缝线以下 150㎜~300㎜处。墙体有预留孔洞时,施工缝距孔洞边缘不应小于 300㎜。(2)垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合。(3)水平施工缝浇灌混凝土前,应将其表面浮浆和杂物清除,先铺净浆,再铺 30㎜~50㎜厚的 1:1 水泥砂交或涂刷混凝土界面处理剂,并及时浇灌混凝土。(4)垂直施工缝浇灌混凝土前,应将其表面清理洁净,并涂刷水泥净浆或混凝土界面处理剂,并及时浇灌混凝土。(5)选用的遇水膨胀止水条应具有缓胀性能,其 7d 的膨胀率不应大于最终膨胀率的 60%。(6)...
