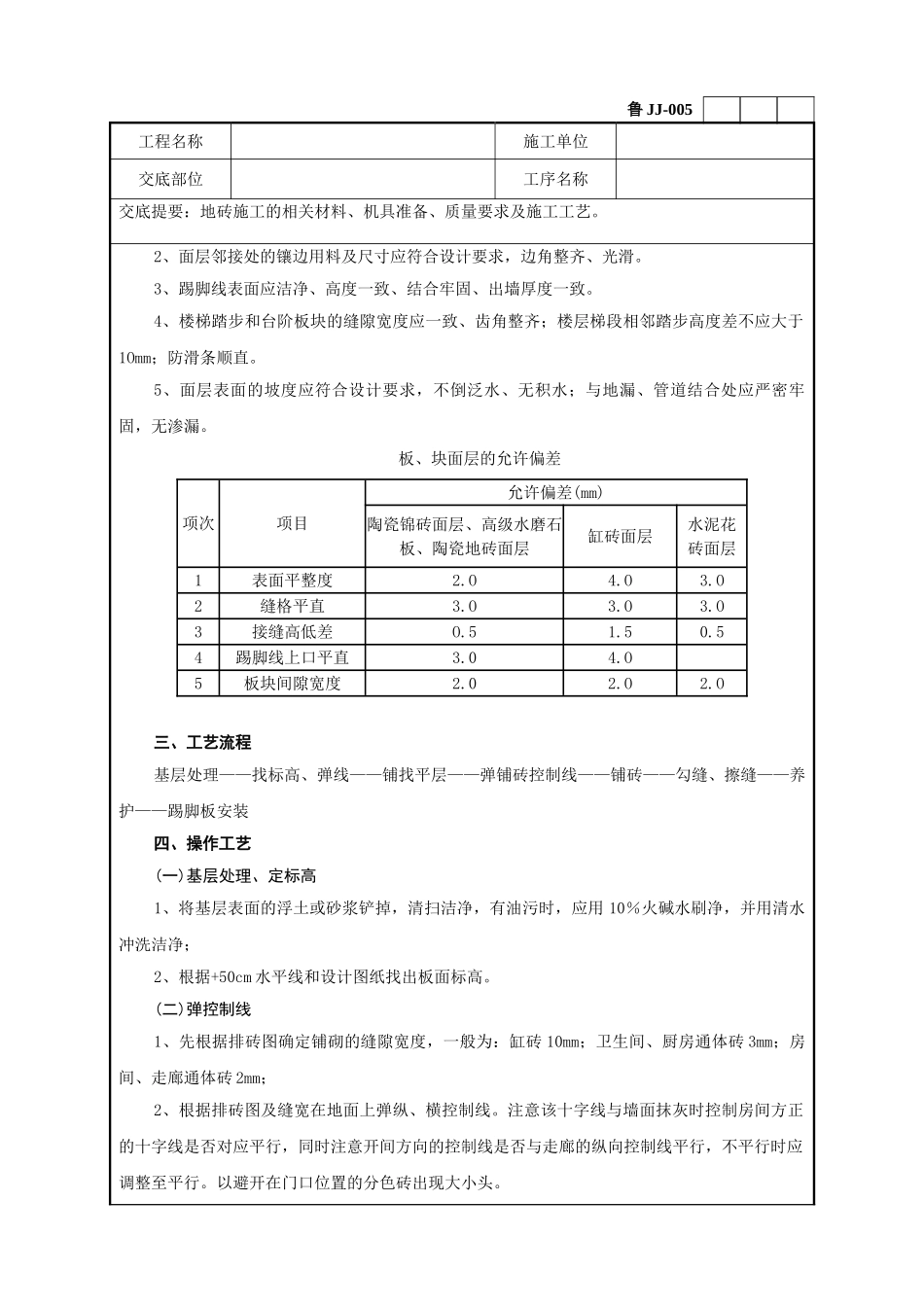

鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:地砖施工的相关材料、机具准备、质量要求及施工工艺。交底内容:地砖施工一、施工准备(一)作业条件1、墙上四周弹好+50cm 水平线;2、地面防水层已经做完,室内墙面湿作业已经做完;3、穿楼地面的管洞已经堵严塞实;4、楼地面垫层已经做完;5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。(二)材料要求1、水泥:32.5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2、砂:粗砂或中砂,含泥量不大于 3%,过 8mm 孔径的筛子;3、面砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除,然后将面砖按大中小三类选择后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查。(三)主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等。二、质量要求(一)主控项目1、面层所用的板块的品种、质量必须符合设计要求。2、面层与下一层的结合(粘结)应牢固,无空鼓。(二)一般项目1、砖面层的表面应洁净、图案清楚,色泽一致,接缝平整,深浅一致,周边顺直。板块无裂纹、掉角和缺楞等缺陷。鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:地砖施工的相关材料、机具准备、质量要求及施工工艺。2、面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。3、踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致。4、楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度差不应大于1Omm;防滑条顺直。5、面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。板、块面层的允许偏差项次项目允许偏差(mm)陶瓷锦砖面层、高级水磨石板、陶瓷地砖面层缸砖面层水泥花砖面层1表面平整度2.O4.O3.O2缝格平直3.O3.O3.O3接缝高低差O.51.50.54踢脚线上口平直3.04.O5板块间隙宽度2.02.O2.O三、工艺流程基层处理——找标高、弹线——铺找平层——弹铺砖控制线——铺砖——勾缝、擦缝——养护——踢脚板安装四、操作工艺(一)基层处理、定标高1、将基层表面的浮土或砂浆铲掉,清扫洁净,有油污时,应用 10%火碱水刷净,并用清水冲洗洁净;2、根据+50cm 水平线和设计图纸找出板面标高。(二)弹控制线1...
