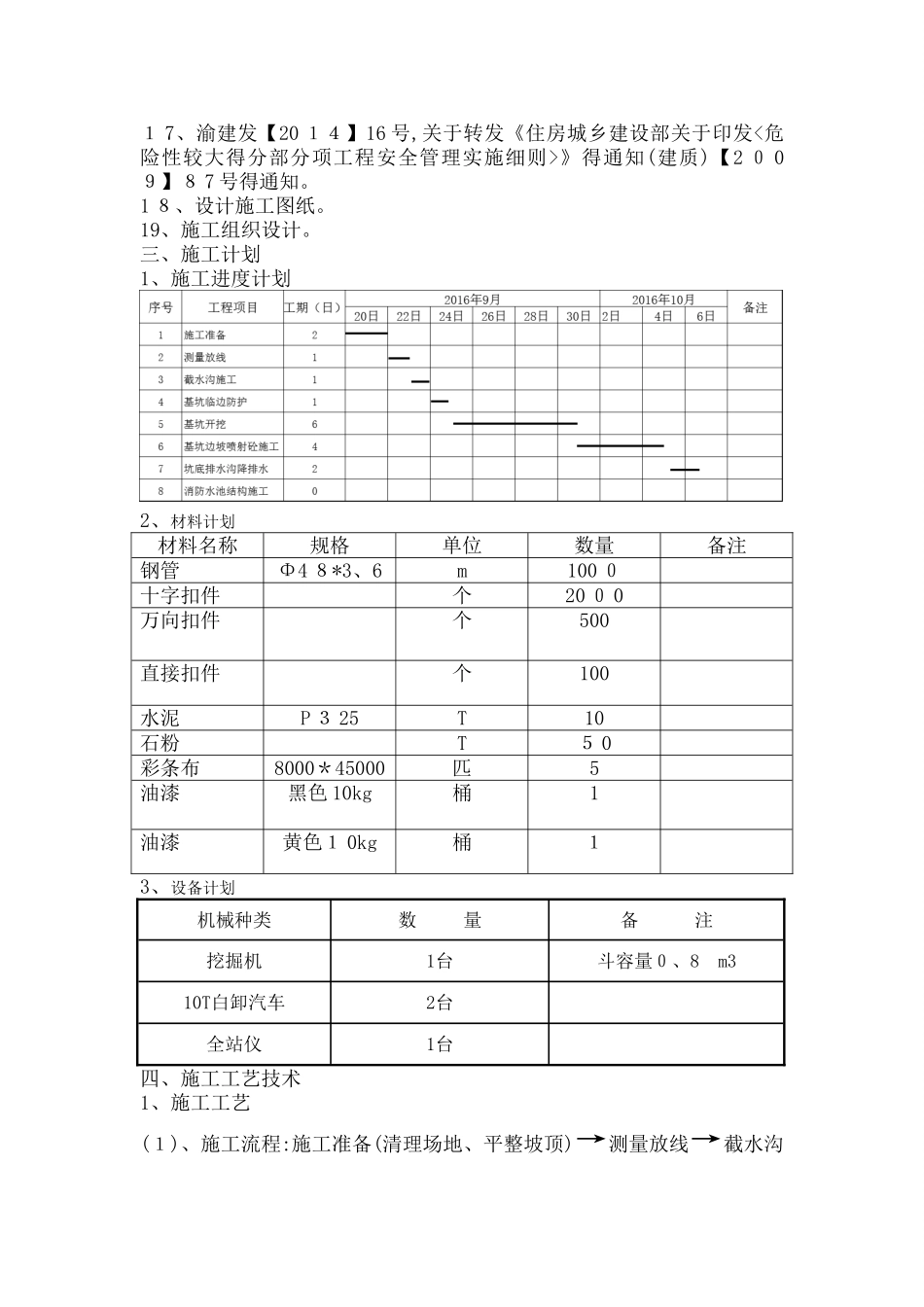

基坑开挖及边坡防护专项方案一、工程概况 重庆与金塑料产品有限公司厂区工程,主要包括厂房、研发楼以及门卫室组成,位于重庆市大足区龙水工业园,总建筑面积 8 7 46、47m 2,建筑总高度 3、8m~1 2、65m;厂房为单层门式钢架结构,研发楼为三层框架结构、门卫室为一层框架结构。1、消防水池基坑开挖工程概况 (1)、消防水池部分为地下构筑物且基坑深度 4 m,采纳独立基础形式,场地压实回填土石方相对稳定,四周无高大建筑物,西北面有一施工围墙,且距离消防水池距离大于1 5 m。 (2)、地质概况 拟建场地位于重庆市大足区龙水工业园区内。场地南东侧为已建市政道路;场地已进行填方整平,地形坡角一般0~5°,局部较陡。场地高程375、31~377、41m,相对高差2、1m。 场地地貌总体上属剥蚀浅丘斜坡地貌。拟建场地地质构造上位处西山背斜得北西翼,岩层呈单斜产出,产状为257°∠5°,层面闭合状,无充填、无胶结,层面结合差,属软弱结构面。场内及邻近未发现断层及不良地质情况。 (3)、水文地质条件: 场地地下水主要接受大气降水补给。根据拟建场地得地层岩性及地下水在含水介质中得赋存特点,地下水类型可分为松散岩类孔隙水与基岩裂隙水两类。松散岩类孔隙水赋存于第四系土层内部。素填土结构松散,孔隙度大,不易蓄存水分。由于场地大部分已填方整平,绝大部分地表水沿土体下渗,形成孔隙水,地下水得性质属上层滞水。水量受季节影响明显,呈现旱季少雨季多得特征,但多为短时性地下水。场地基岩为侏罗系中统沙溪庙组,岩性主要为泥岩,泥岩透水性差,为隔水层。基岩裂隙水主要赋存于强风化带得风化裂隙中,接受松散岩类孔隙水得补给。本次勘察钻孔施工结束后抽干钻孔内施工用水,经 24h 水位观测,钻孔内均无水。表明勘察期间场地内地下水贫乏。雨季可能形成短时性地下水,未来基础施工时应考虑短时性地下水对施工得影响。2、施工平面布置(1)、施工平面布置原则根据建设单位提供得条件及要求,结合施工现场得实际情况,本着合理利用场地,有利于工程施工,有利于施工现场得平面管理,有利于创建文明施工场地得原则进行现场临时设施、施工机械等得平面布置。(2)、施工平面布置说明消防水池基坑位于厂房区域内,工程量不大考虑与研发楼共用一台塔吊,加工场地、临时材料堆放区均设置在塔吊覆盖半径以内,混凝土浇筑采纳汽车泵施工,施工道路硬化至消防水池区域,排水设施邻硬化道路边侧布置。(3)、施工平面布置图3、施工要求及目标(1)、安全...
