基础结构工程旁站监理的内容要点和方法表

基础结构工程旁站监理的内容要点和方法表_第1页
1/4
基础结构工程旁站监理的内容要点和方法表_第2页
2/4
基础结构工程旁站监理的内容要点和方法表_第3页
3/4

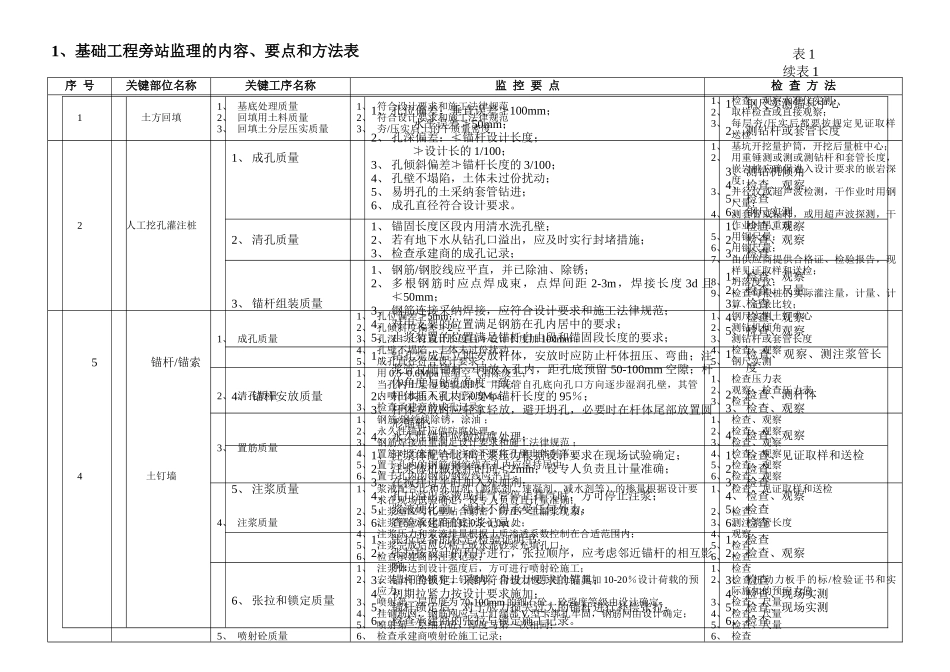

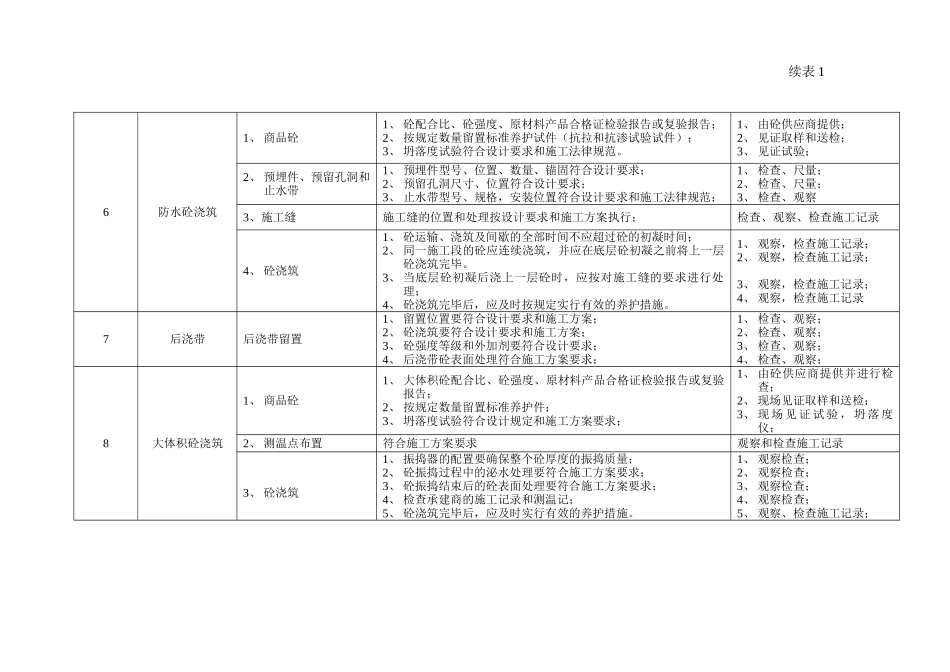

1、基础工程旁站监理的内容、要点和方法表序 号关键部位名称关键工序名称监 控 要 点检 查 方 法1土方回填1、 基底处理质量2、 回填用土料质量3、 回填土分层压实质量1、 符合设计要求和施工法律规范2、 符合设计要求和施工法律规范3、 夯/压实后土的干质量密度1、 检查、观察水准仪实测;2、 取样检查或直接观察;3、 每层夯/压实后都要按规定见证取样送检2人工挖孔灌注桩1、 基坑开挖量护筒,开挖后量桩中心;2、 用重锤测或测或测钻杆和套管长度,嵌岩桩应确保进入设计要求的嵌岩深度;3、 井径仪或超声波检测,干作业时用钢尺量;4、 测套管或钻杆,或用超声波探测,干作业时吊重球;5、 用钢尺量;6、 用钢尺量;7、 由供应商提供合格证、检验报告,现样见证取样和送检;8、 坍落度仪;9、 检查每根桩的实际灌注量,计量、计算、记录比较;4土钉墙1、 成孔质量1、 孔位偏差≯5mm;2、 孔倾斜度偏差≯2°;3、 孔深≮土钉设计长度且≯设计长度加 100mm ;4、 孔壁不塌陷、土体未过份扰动 ;5、 成孔直径符合设计要求 ;1、 钢尺实测土钉中心2、 测钻机倾角3、 测钻杆或套管长度4、 检查、观察5、 钢尺实测2、 清孔质量1、 用 0.5~0.6Mpa 压缩空气清除废土;2、 当孔内土层湿度较低时,用花管自孔底向孔口方向逐步湿润孔壁,其管内喷出水压不宜大于 0.5Mpa;3、 检查承建商的成孔记录;1、 检查压力表2、 观察、检查压力表3、 检查3、 置筋质量1、 钢筋/钢绞线除锈,涂油 ;2、 永久性锚杆应做防腐处理 ;3、 钢筋焊接质量满足设计要求和施工法律规范 ;4、 置筋对无套管钻孔注意不要将孔壁土体刮落 ;5、 置于孔内的钢筋/钢绞线在孔内应保持居中 ;6、 置于孔内的钢筋/钢绞线应平直 ;1、 检查、观察2、 检查、观察3、 检查、观察4、 检查、观察5、 检查、观察6、 检查、观察4、 注浆质量1、 浆液配合比和外加剂(膨胀剂、速凝剂、减水剂等)的掺量根据设计要求在现场试验确定,设专人负责且计量准确;2、 止浆塞应与孔壁贴合紧密,防止产生漏浆现象;3、 注浆管应深化距孔底 0.5~1.0m 处;4、 注浆压力和浆液排量根据土质渗透系数控制在合适范围内;5、 注浆完成后应以粘土或水泥砂浆充填孔口;6、 检查承建商的注浆记录;1、 检查、见证取样和送检2、 检查3、 测注浆管长度4、 观察5、 检查6、 检查5、 喷射砼质量1、 注浆体达到设计强度后,方可进...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础结构工程旁站监理的内容要点和方法表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
