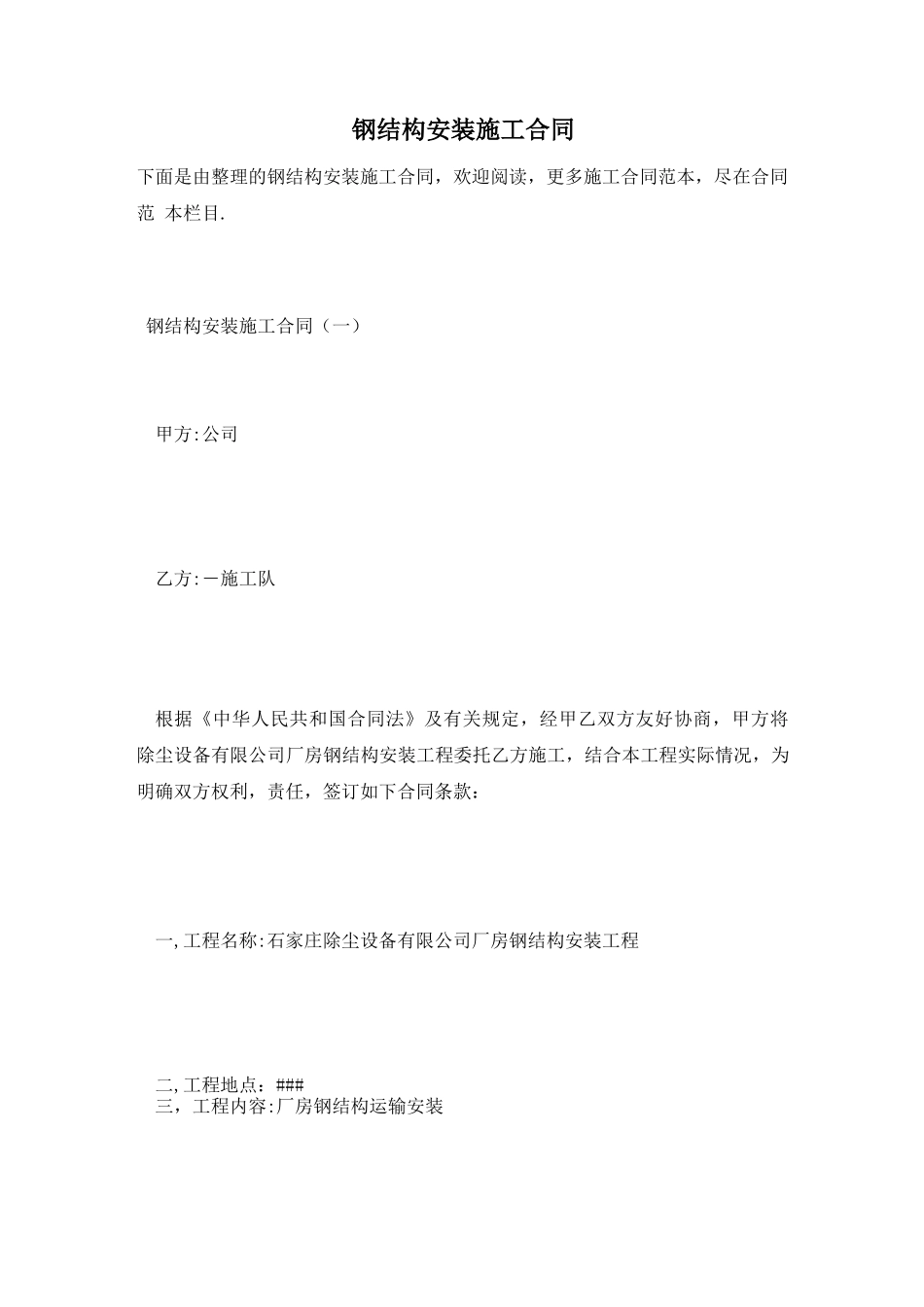

钢结构安装施工合同下面是由整理的钢结构安装施工合同,欢迎阅读,更多施工合同范本,尽在合同范本栏目
钢结构安装施工合同(一)甲方:公司乙方:―施工队根据《中华人民共和国合同法》及有关规定,经甲乙双方友好协商,甲方将除尘设备有限公司厂房钢结构安装工程委托乙方施工,结合本工程实际情况,为明确双方权利,责任,签订如下合同条款:一,工程名称:石家庄除尘设备有限公司厂房钢结构安装工程二,工程地点:###三,工程内容:厂房钢结构运输安装四,工期:2010年12月20日至2011年3月20日五,工程造价及拨款方式1,本工程采用吨位包干价,钢结构单价400元/t;C型钢,天沟安装550元/t(包括雨水管安装,C型钢打孔,除锈,刷漆),工程量暂估1700吨(工程完工工程量据实结算),合同款价70万元(大写:柒拾万元整)
甲方负责提供安装所用的高强螺栓,油漆(超出部分乙方自行承担);乙方负责提供运输安装所用车辆,吊装设备及其他设备,使用副材(焊条,氧气,乙炔等),施工人员工资,施工住宿费等

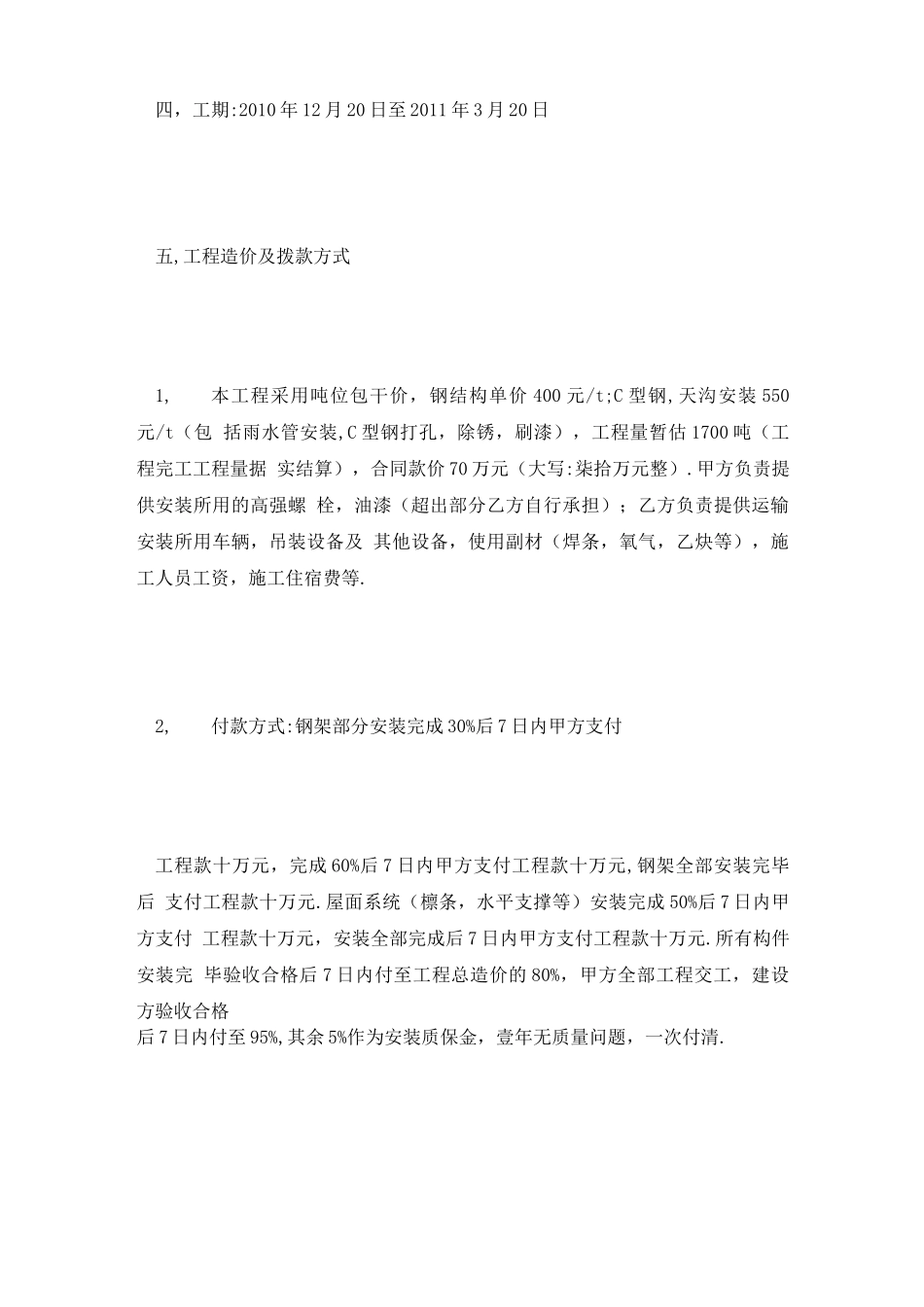

2,付款方式:钢架部分安装完成30%后7日内甲方支付工程款十万元,完成60%后7日内甲方支付工程款十万元,钢架全部安装完毕后支付工程款十万元
屋面系统(檩条,水平支撑等)安装完成50%后7日内甲方支付工程款十万元,安装全部完成后7日内甲方支付工程款十万元
所有构件安装完毕验收合格后7日内付至工程总造价的80%,甲方全部工程交工,建设方验收合格后7日内付至95%,其余5%作为安装质保金,壹年无质量问题,一次付清

六,质量与验收1,严格按照图纸要求和国家及省市现行的标准,规定,规程及施工组织设计进行施工
因质量问题或操作失误造成的一切损失均由乙方承担
2,因甲方原因或自然因素(如雨雪,停电,四级风以上等)影响工期,工期顺延;因乙方原因不能按期完工,拖延一天,给付甲方工程总造价千分之三的违约金
3,质保期为壹年,如
