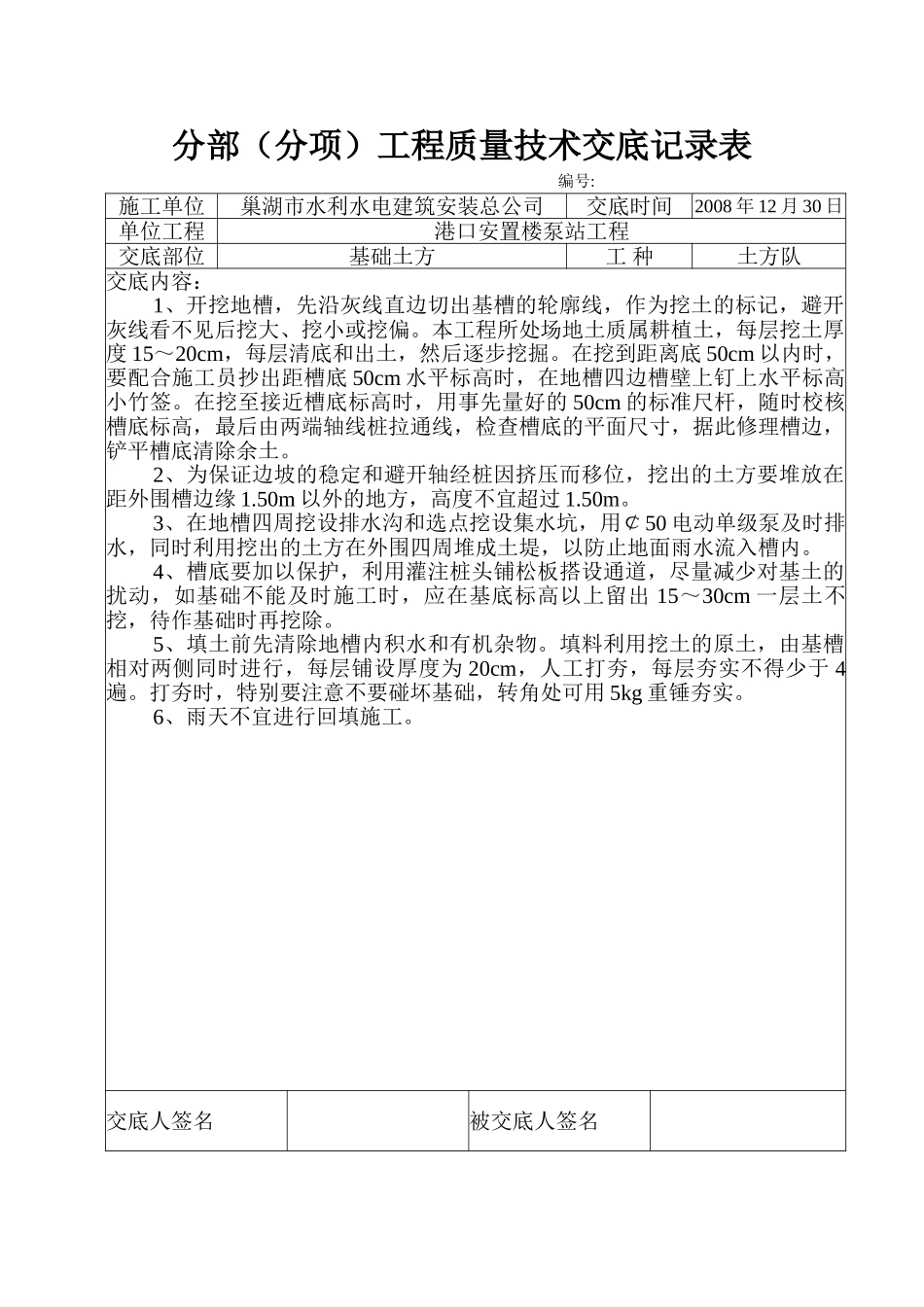

分部(分项)工程质量技术交底记录表 编号:施工单位巢湖市水利水电建筑安装总公司交底时间2008 年 12 月 30 日单位工程港口安置楼泵站工程交底部位基础土方工 种土方队交底内容:1、开挖地槽,先沿灰线直边切出基槽的轮廓线,作为挖土的标记,避开灰线看不见后挖大、挖小或挖偏
本工程所处场地土质属耕植土,每层挖土厚度 15~20cm,每层清底和出土,然后逐步挖掘
在挖到距离底 50cm 以内时,要配合施工员抄出距槽底 50cm 水平标高时,在地槽四边槽壁上钉上水平标高小竹签
在挖至接近槽底标高时,用事先量好的 50cm 的标准尺杆,随时校核槽底标高,最后由两端轴线桩拉通线,检查槽底的平面尺寸,据此修理槽边,铲平槽底清除余土
2、为保证边坡的稳定和避开轴经桩因挤压而移位,挖出的土方要堆放在距外围槽边缘 1
50m 以外的地方,高度不宜超过 1
3、在地槽四周挖设排水沟和选点挖设集水坑,用¢50 电动单级泵及时排水,同时利用挖出的土方在外围四周堆成土堤,以防止地面雨水流入槽内
4、槽底要加以保护,利用灌注桩头铺松板搭设通道,尽量减少对基土的扰动,如基础不能及时施工时,应在基底标高以上留出 15~30cm 一层土不挖,待作基础时再挖除
5、填土前先清除地槽内积水和有机杂物
填料利用挖土的原土,由基槽相对两侧同时进行,每层铺设厚度为 20cm,人工打夯,每层夯实不得少于 4遍
打夯时,特别要注意不要碰坏基础,转角处可用 5kg 重锤夯实
6、雨天不宜进行回填施工

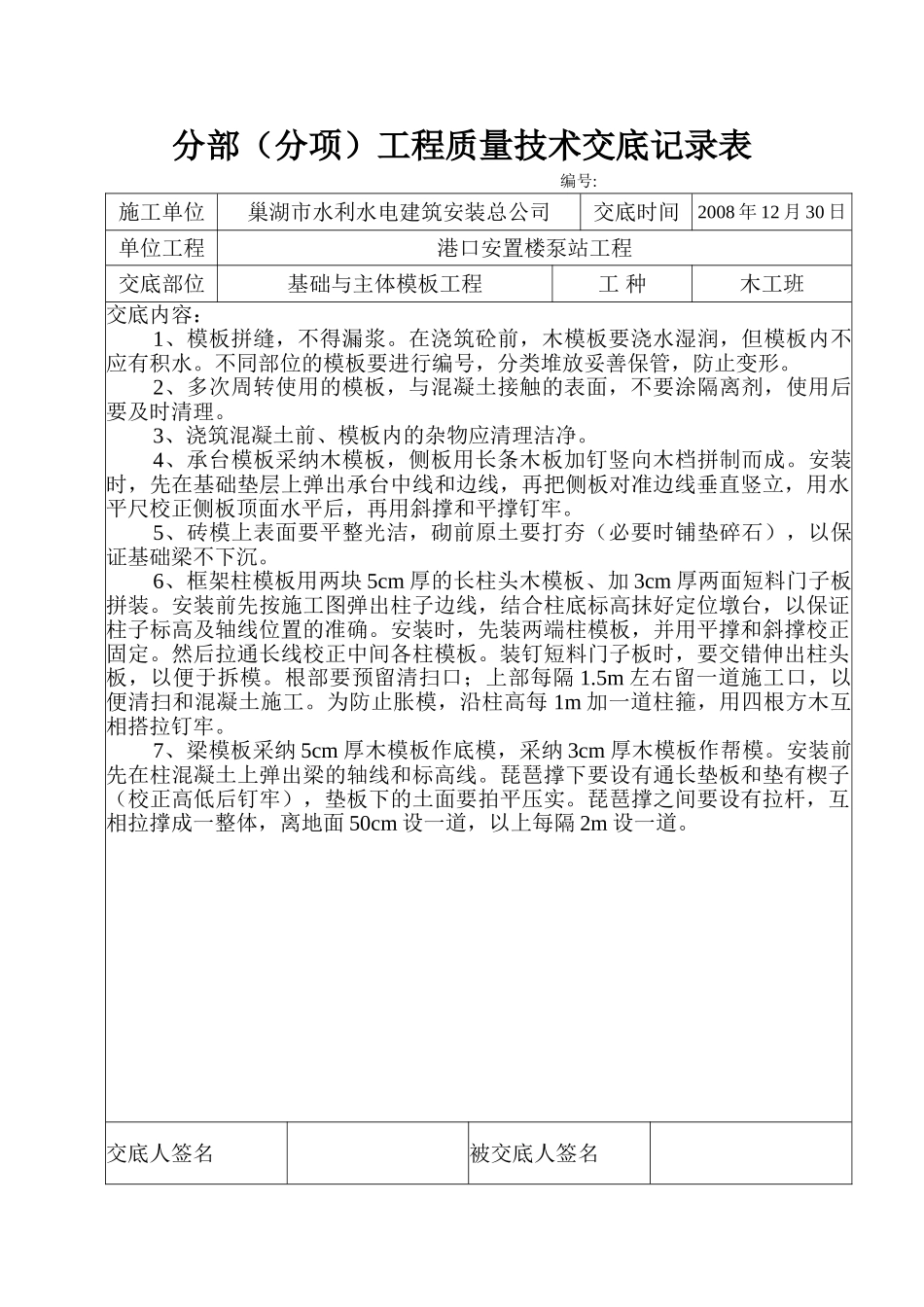

交底人签名被交底人签名分部(分项)工程质量技术交底记录表 编号:施工单位巢湖市水利水电建筑安装总公司交底时间2008 年 12 月 30 日单位工程港口安置楼泵站工程交底部位基础与主体模板工程工 种木工班交底内容:1、模板拼缝,不得漏浆
在浇筑砼前,木模板要浇水湿润,但模板内不应有积水

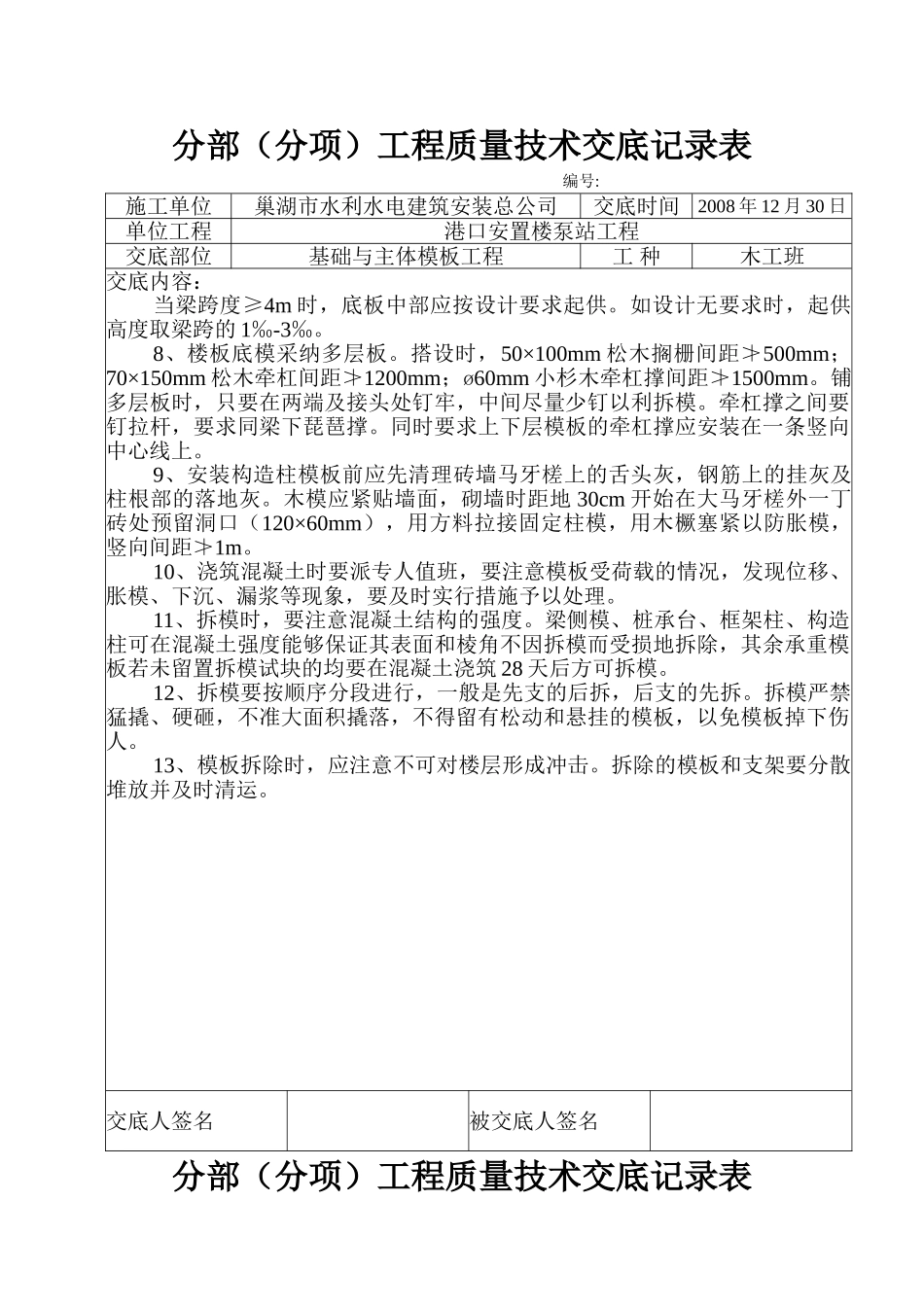

不同部位的模板要进行编号,分类
