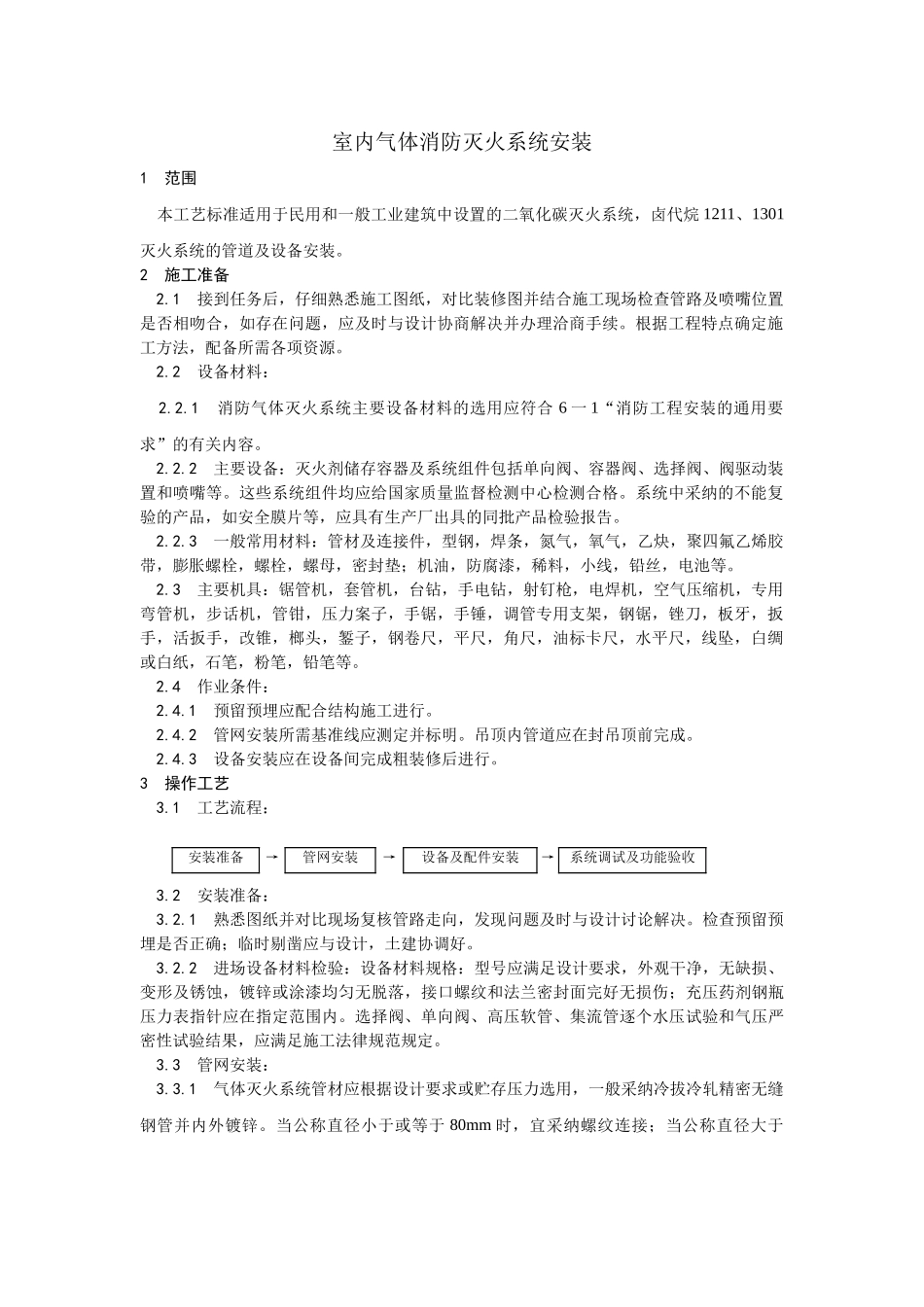

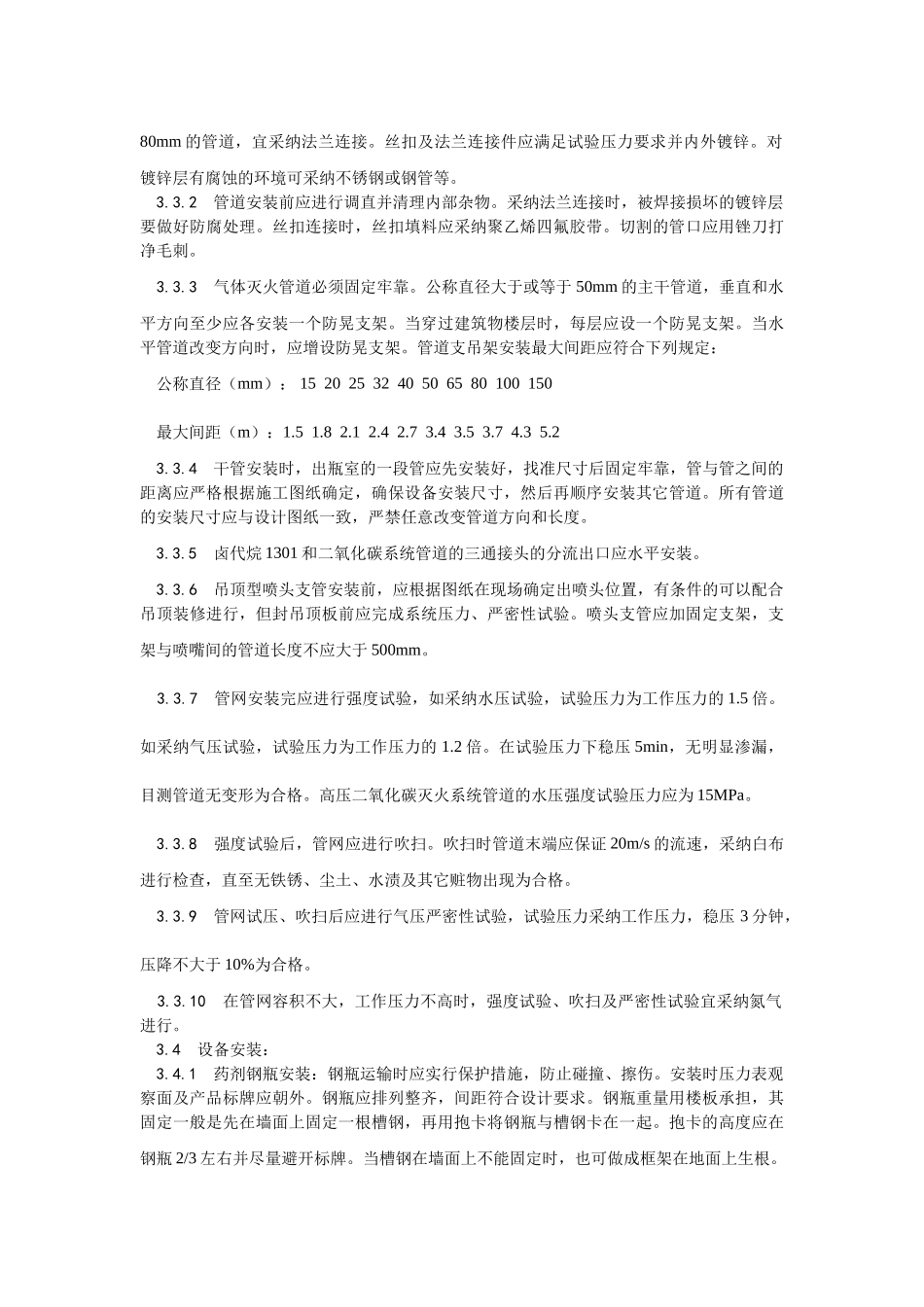

室内气体消防灭火系统安装1 范围 本工艺标准适用于民用和一般工业建筑中设置的二氧化碳灭火系统,卤代烷 1211、1301灭火系统的管道及设备安装。2 施工准备 2.1 接到任务后,仔细熟悉施工图纸,对比装修图并结合施工现场检查管路及喷嘴位置是否相吻合,如存在问题,应及时与设计协商解决并办理洽商手续。根据工程特点确定施工方法,配备所需各项资源。 2.2 设备材料: 2.2.1 消防气体灭火系统主要设备材料的选用应符合 6 一 1“消防工程安装的通用要求”的有关内容。 2.2.2 主要设备:灭火剂储存容器及系统组件包括单向阀、容器阀、选择阀、阀驱动装置和喷嘴等。这些系统组件均应给国家质量监督检测中心检测合格。系统中采纳的不能复验的产品,如安全膜片等,应具有生产厂出具的同批产品检验报告。 2.2.3 一般常用材料:管材及连接件,型钢,焊条,氮气,氧气,乙炔,聚四氟乙烯胶带,膨胀螺栓,螺栓,螺母,密封垫;机油,防腐漆,稀料,小线,铅丝,电池等。 2.3 主要机具:锯管机,套管机,台钻,手电钻,射钉枪,电焊机,空气压缩机,专用弯管机,步话机,管钳,压力案子,手锯,手锤,调管专用支架,钢锯,锉刀,板牙,扳手,活扳手,改锥,榔头,錾子,钢卷尺,平尺,角尺,油标卡尺,水平尺,线坠,白绸或白纸,石笔,粉笔,铅笔等。 2.4 作业条件: 2.4.1 预留预埋应配合结构施工进行。 2.4.2 管网安装所需基准线应测定并标明。吊顶内管道应在封吊顶前完成。 2.4.3 设备安装应在设备间完成粗装修后进行。3 操作工艺 3.1 工艺流程: 安装准备→管网安装→设备及配件安装→系统调试及功能验收 3.2 安装准备: 3.2.1 熟悉图纸并对比现场复核管路走向,发现问题及时与设计讨论解决。检查预留预埋是否正确;临时剔凿应与设计,土建协调好。 3.2.2 进场设备材料检验:设备材料规格:型号应满足设计要求,外观干净,无缺损、变形及锈蚀,镀锌或涂漆均匀无脱落,接口螺纹和法兰密封面完好无损伤;充压药剂钢瓶压力表指针应在指定范围内。选择阀、单向阀、高压软管、集流管逐个水压试验和气压严密性试验结果,应满足施工法律规范规定。 3.3 管网安装: 3.3.1 气体灭火系统管材应根据设计要求或贮存压力选用,一般采纳冷拔冷轧精密无缝钢管并内外镀锌。当公称直径小于或等于 80mm 时,宜采纳螺纹连接;当公称直径大于80mm 的管道,宜采纳法兰连接。丝扣及法兰连接件应满足试验压力要求并内外镀锌。对镀锌...
