室外管线工程施工应注意事项室外雨污水设计时应提供市政准确接入口及市政管底标高,图纸审核完成后,发各中标施工单位对室外图纸熟悉了解,在施工前应招集室外参建单位开碰头会,各单位无意见后雨污水可开工
室外工程正常先施工污雨水、给水、电力、燃气、弱电
开工前对进场材料应该进行检查,就是否合符设计及招标要求并抽样送检,检测合格后方可做施工准备(室外常用 U-P VC、HDPE双壁波纹管)
一:1、室外施工单位应与室内(安装)施工单位对出户(雨污水)管交接及标高核对,并做好记录或标记,接入时务必 10 0%正确
2、室外雨污水管道开挖前应按现场及图纸要求及走向放线(需监理、甲方确认)开挖
在管沟开挖时应对管沟底标高测量(对回填土需夯实),坡度、标高无误后进行雨、污水井及管线安装
安装过程中应注意管线插入就是否到位,标高、坡度就是否符合设计要求,确认后对管线先选用沙或优质土壤固定,暂不回填土
正常得施工工序安排开挖管沟→清理基槽→浇筑条形基础混凝土→安置管道→浇筑管座混凝土→抹带、养护→人工回填土至管顶以下 50c m→机械全面回填至设计标高
3、管线与井完成需做闭水试验,确认无渗漏后通知城管局、质检站进行对室外雨污水临时验收并做好相关得资料及影像
4、室外雨污水覆土深度正常在 7 00(过路部分需加固)
严禁使用建筑垃圾回填
5、建议雨污水管出墙管至井超过 2、5 米设小过路井(地下室顶板除外)
6、雨污水井尽量避让单元门口及窗户中间
7、化粪池安装,施工作业流程:放线→挖基槽、排地下水→垫层找平夯实→吊装就位→化粪池注水→分层回填 →砌连接井→现场初步验收
二,施工要求1、放线挖槽坑:以化粪池最少尺寸为标准,根据开挖土质进行放坡放线开挖,假如就是不稳定得土质应分梯开挖

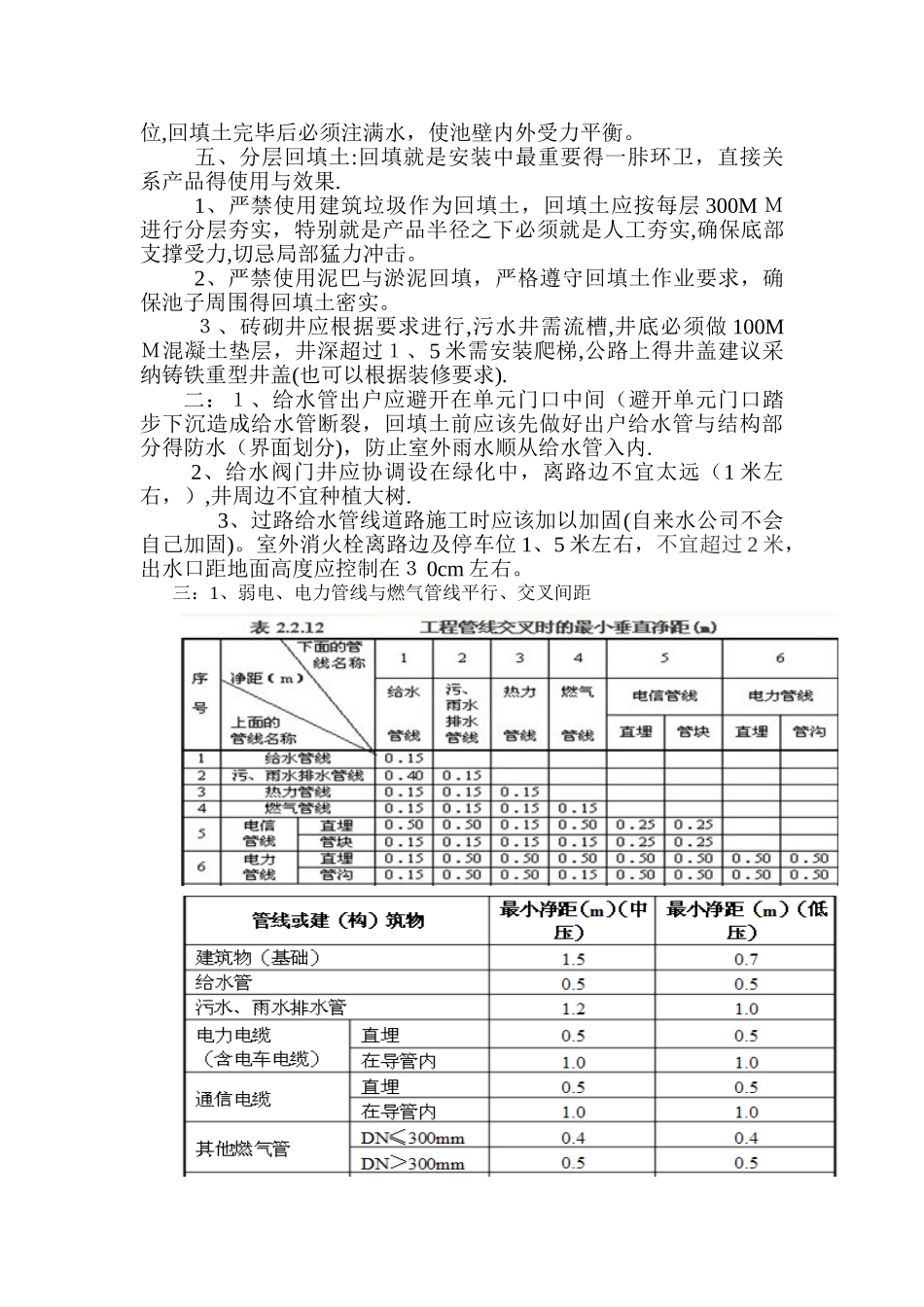

2、基础处理:原土开挖稳定性能好得土质可以直接用 1 00-200 MM 细沙找平,假如有地下水得必须开沟排水
