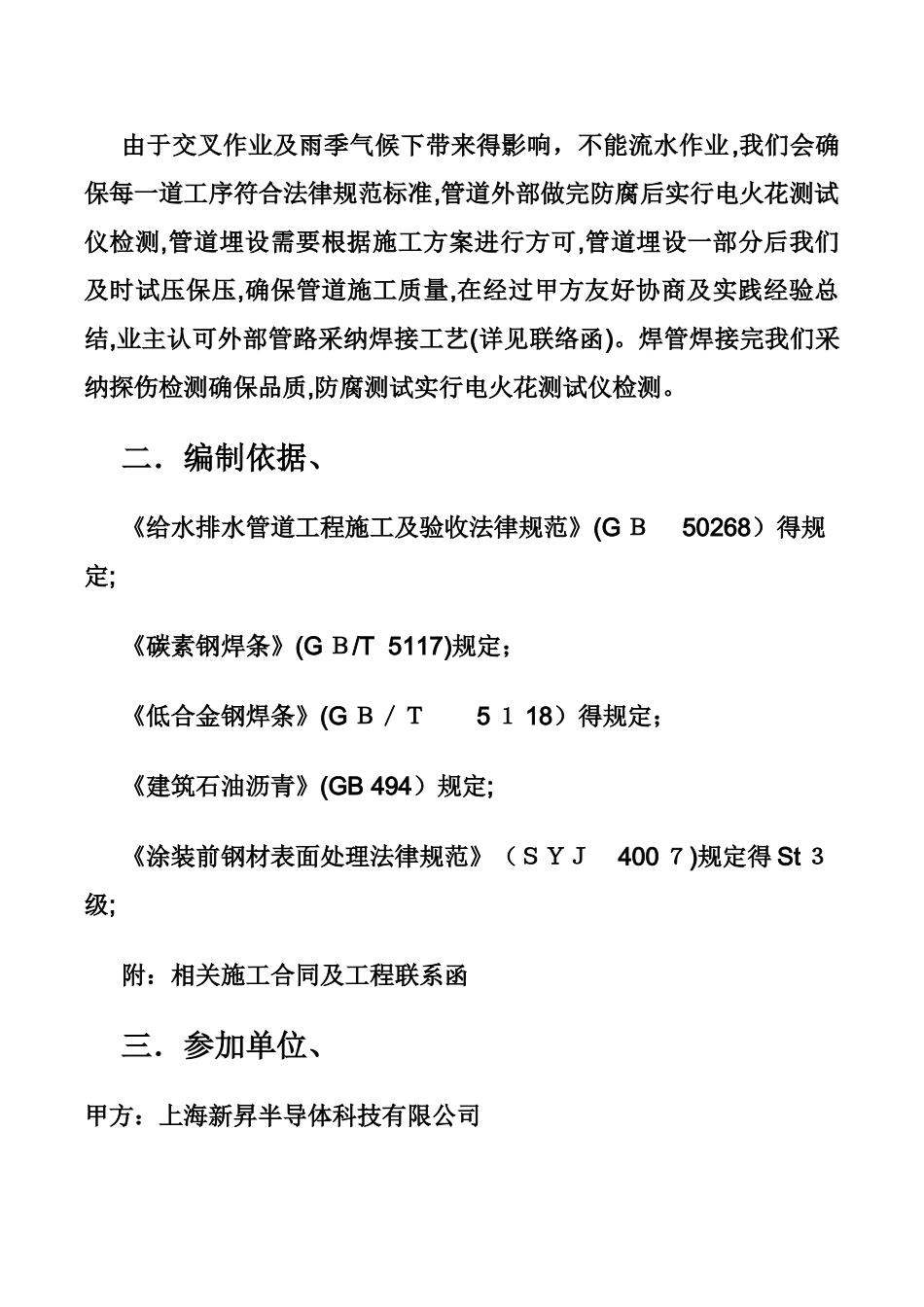

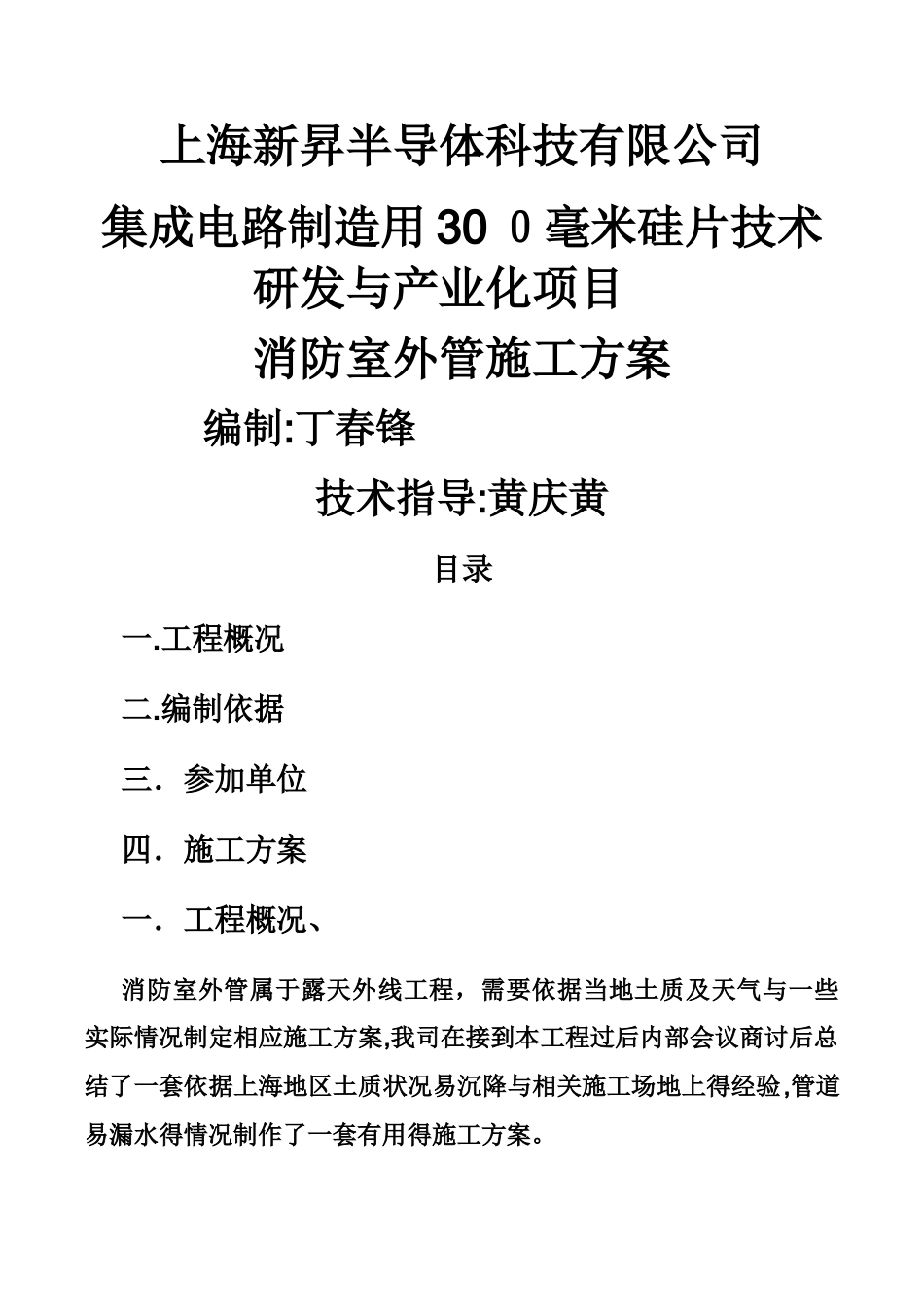

上海新昇半导体科技有限公司集成电路制造用 30 0毫米硅片技术研发与产业化项目 消防室外管施工方案 编制:丁春锋技术指导:黄庆黄目录一.工程概况二.编制依据三.参加单位四.施工方案一.工程概况、消防室外管属于露天外线工程,需要依据当地土质及天气与一些实际情况制定相应施工方案,我司在接到本工程过后内部会议商讨后总结了一套依据上海地区土质状况易沉降与相关施工场地上得经验,管道易漏水得情况制作了一套有用得施工方案。由于交叉作业及雨季气候下带来得影响,不能流水作业,我们会确保每一道工序符合法律规范标准,管道外部做完防腐后实行电火花测试仪检测,管道埋设需要根据施工方案进行方可,管道埋设一部分后我们及时试压保压,确保管道施工质量,在经过甲方友好协商及实践经验总结,业主认可外部管路采纳焊接工艺(详见联络函)。焊管焊接完我们采纳探伤检测确保品质,防腐测试实行电火花测试仪检测。二.编制依据、《给水排水管道工程施工及验收法律规范》(G B 50268)得规定;《碳素钢焊条》(G B/T 5117)规定;《低合金钢焊条》(G B/T 5 1 18)得规定;《建筑石油沥青》(GB 494)规定;《涂装前钢材表面处理法律规范》(SYJ 400 7)规定得 St 3级;附:相关施工合同及工程联系函三.参加单位、甲方:上海新昇半导体科技有限公司 设计:上海十一设计院总包:上海宝冶施工:上海正德天佑防火设备安装有限公司监理:上海振南工程咨询监理有限公司四.消防室管道施工方案1、沟槽开挖与回填:1、1 沟槽开挖1、1、1本工程室外消防管线大部分埋地敷设,地质大部分为泥土地基,沟槽采纳人工、机械开挖相接合得方式。由于现场场地较大,将开挖得管沟土石方就地堆放。沟底宽度满足以下要求:管道一侧得工作面宽度(mm) 管道结构得外缘宽度 D1管道一侧得工作面宽度 b 1非金属管道金属管道D1≤5 004003005 0 0
