工程业主工程质量控制及管理办法

工程业主工程质量控制及管理办法_第1页
1/6
工程业主工程质量控制及管理办法_第2页
2/6
工程业主工程质量控制及管理办法_第3页
3/6

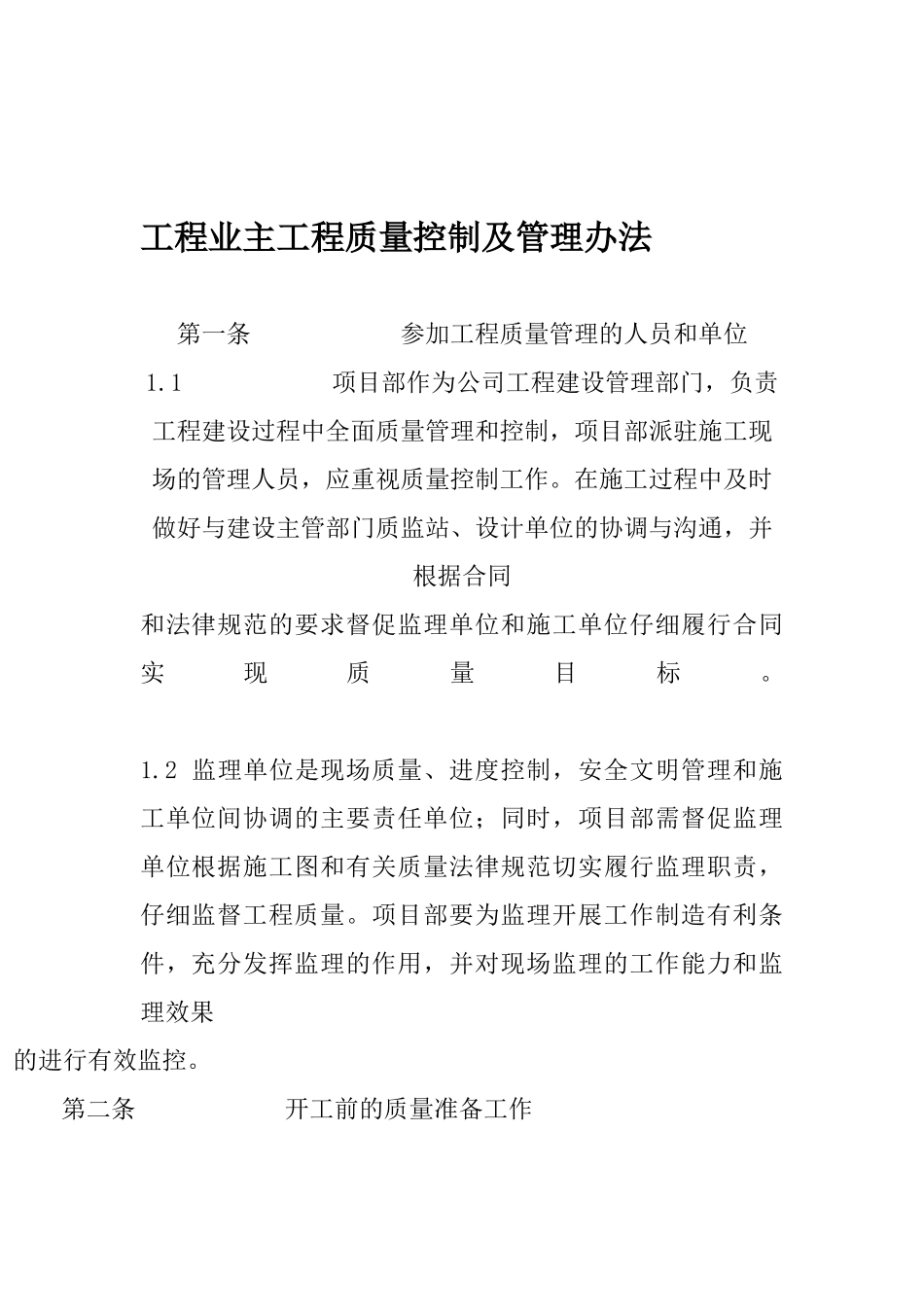

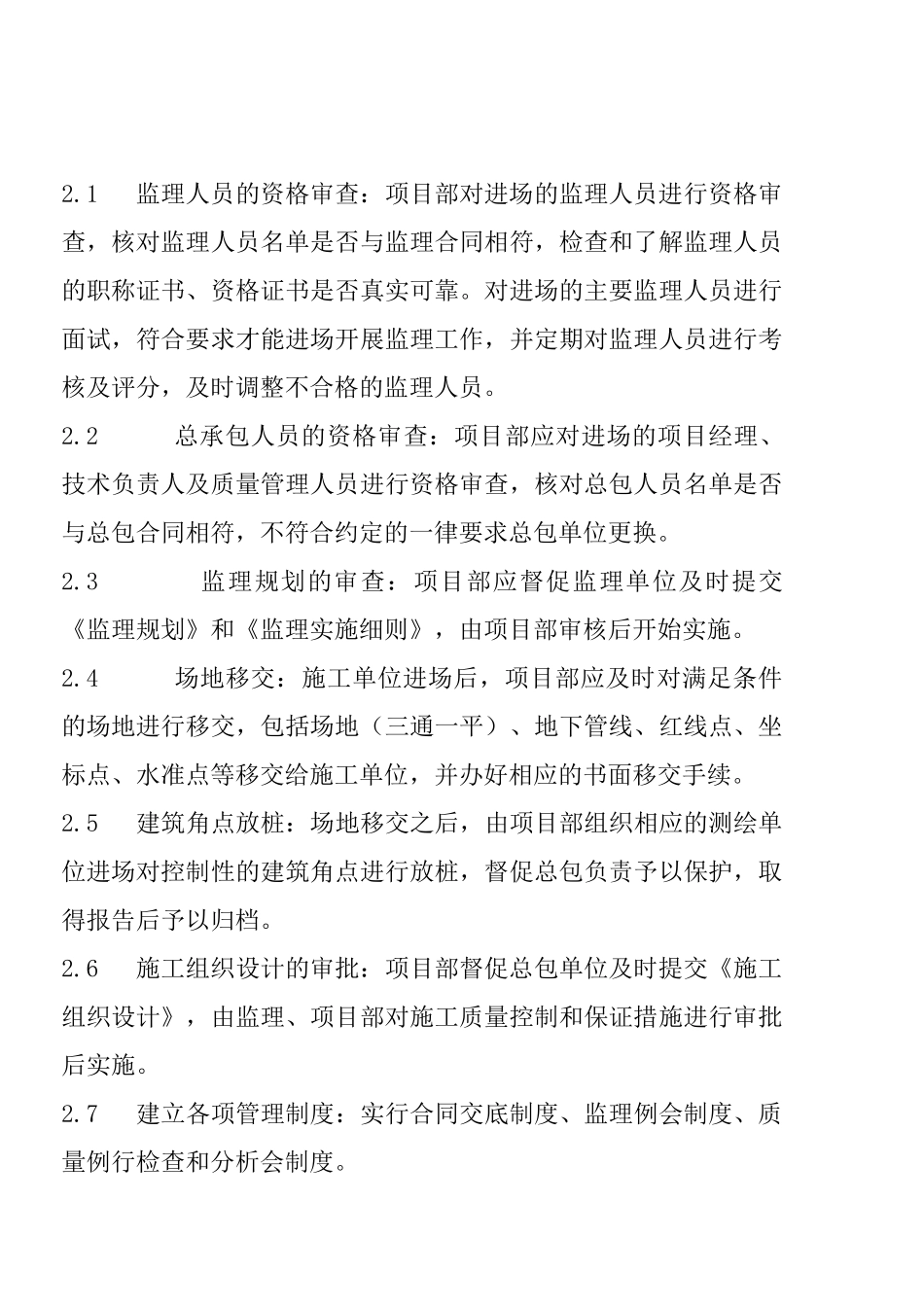

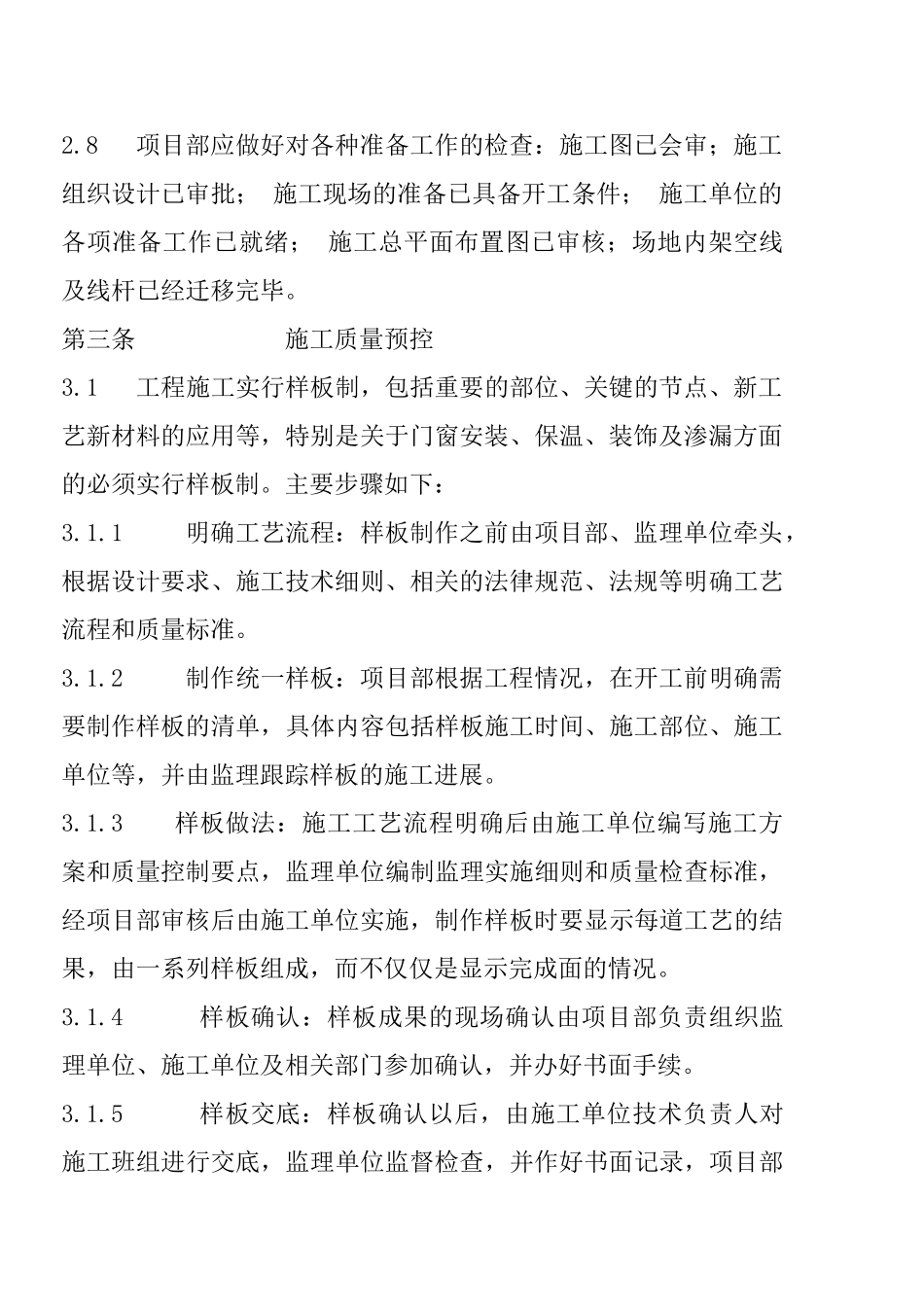

工程业主工程质量控制及管理办法第一条 参加工程质量管理的人员和单位1.1 项目部作为公司工程建设管理部门,负责工程建设过程中全面质量管理和控制,项目部派驻施工现场的管理人员,应重视质量控制工作。在施工过程中及时做好与建设主管部门质监站、设计单位的协调与沟通,并根据合同和法律规范的要求督促监理单位和施工单位仔细履行合同实现质量目标。 1.2 监理单位是现场质量、进度控制,安全文明管理和施工单位间协调的主要责任单位;同时,项目部需督促监理单位根据施工图和有关质量法律规范切实履行监理职责,仔细监督工程质量。项目部要为监理开展工作制造有利条件,充分发挥监理的作用,并对现场监理的工作能力和监理效果的进行有效监控。第二条 开工前的质量准备工作2.1 监理人员的资格审查:项目部对进场的监理人员进行资格审查,核对监理人员名单是否与监理合同相符,检查和了解监理人员的职称证书、资格证书是否真实可靠。对进场的主要监理人员进行面试,符合要求才能进场开展监理工作,并定期对监理人员进行考核及评分,及时调整不合格的监理人员。2.2 总承包人员的资格审查:项目部应对进场的项目经理、技术负责人及质量管理人员进行资格审查,核对总包人员名单是否与总包合同相符,不符合约定的一律要求总包单位更换。2.3 监理规划的审查:项目部应督促监理单位及时提交《监理规划》和《监理实施细则》,由项目部审核后开始实施。2.4 场地移交:施工单位进场后,项目部应及时对满足条件的场地进行移交,包括场地(三通一平)、地下管线、红线点、坐标点、水准点等移交给施工单位,并办好相应的书面移交手续。2.5 建筑角点放桩:场地移交之后,由项目部组织相应的测绘单位进场对控制性的建筑角点进行放桩,督促总包负责予以保护,取得报告后予以归档。2.6 施工组织设计的审批:项目部督促总包单位及时提交《施工组织设计》,由监理、项目部对施工质量控制和保证措施进行审批后实施。2.7 建立各项管理制度:实行合同交底制度、监理例会制度、质量例行检查和分析会制度。2.8 项目部应做好对各种准备工作的检查:施工图已会审;施工组织设计已审批; 施工现场的准备已具备开工条件; 施工单位的各项准备工作已就绪; 施工总平面布置图已审核;场地内架空线及线杆已经迁移完毕。第三条 施工质量预控3.1 工程施工实行样板制,包括重要的部位、关键的节点、新工艺新材料的应用等,特别是关于门窗安装、保温、装饰及渗漏方...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程业主工程质量控制及管理办法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
