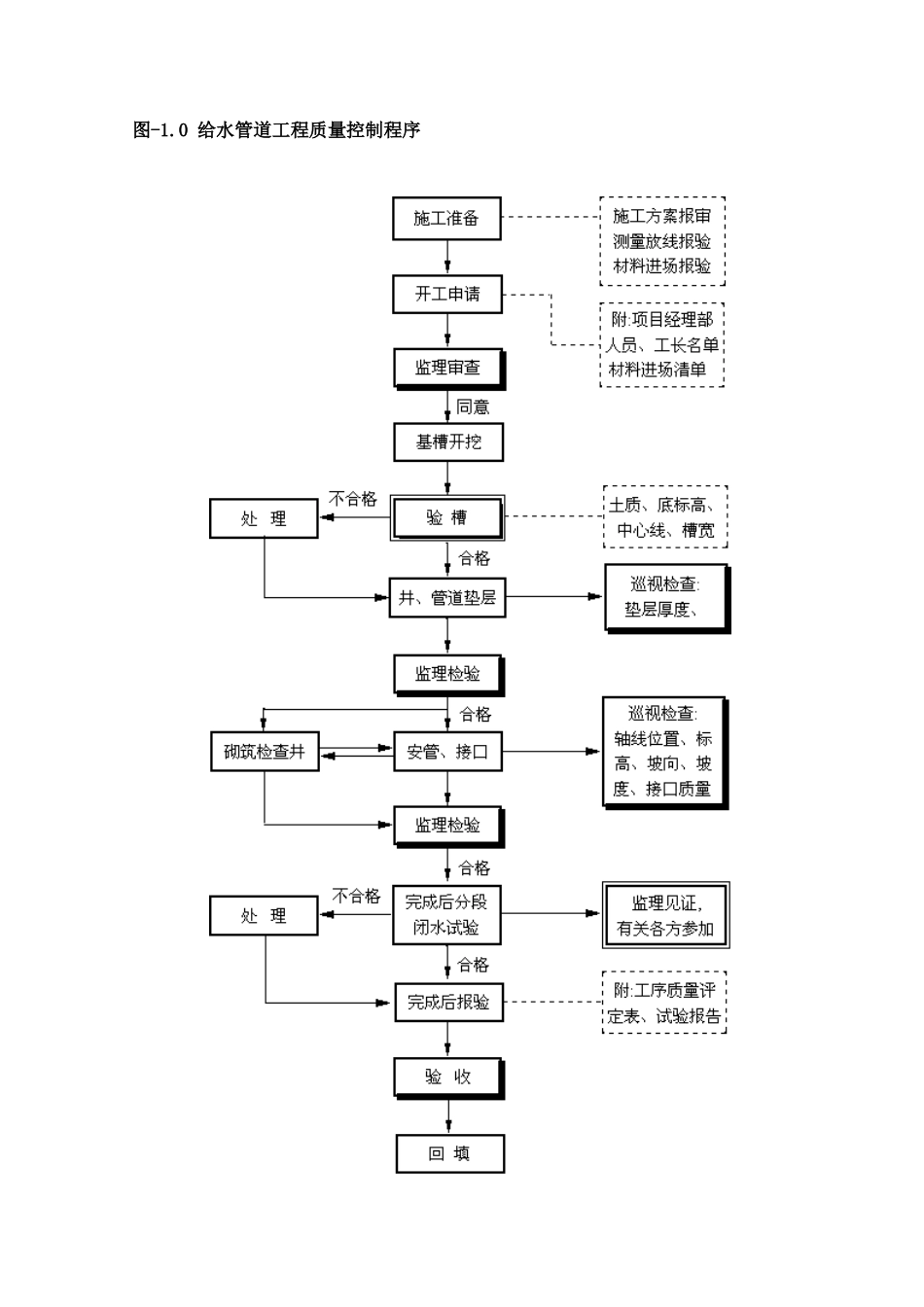

市政给排水管道工程监理细则 一.给水管道工程1.1.给水管道工程质量控制程序(见图-1.1)1.2 给水管道工程质量控制要点 1.2.1 审核承包单位报审的施工方案 1. 根据土质情况,管道埋深以及对道路的影响,本着经济、合理、安全确定边坡支护、顶管等施工工艺。 2. 采纳大开挖施工工艺时,主要审核开挖的放坡系数、回填材料的选择以及回填质量对路面质量的影响; 采纳支护时,应主要审核支护结构的安全,必要时应审核计算书。 3. 采纳顶管施工工艺时,应另行编制顶管施工方案。1.2.2. 轴线位置及标高必须按规划要求,并办理报验手续,经监理复核后方可施工。1.2.3. 管材、管件进场应办理报验手续,监理工程师应核查产品合格证明,检查管材外形尺寸、外观质量,闸阀安装前应进行启闭试验。1.2.4 沟槽开挖 1. 施工期间应注意做好沟槽的排水、降水措施。 2, 槽槽开挖至设计标高后,应办理验槽手续,检查槽底高程,基底土质情况,对于软土地基、流砂、溶洞、墓穴等不良地质时,应会同设计、业主、承包人共同讨论,提出处理方案。 3. 垫层应在基槽验收合格后进行,垫层材料、厚度应符合设计规定,施工前应排除沟槽积水,清除淤泥。 4. 垫层材料表面应平整,坡向、坡度符合要求;管道安装应在管基、验收合格后进行。当设计规定设有支墩时, 应按支墩砼进行监理。 1.2.5 管道安装作业条件 1. 管道安装应在沟槽地基、管基验收合格后进行。 2. 管材、管件、闸阀等应办理报验手续。3. 给水管道安装时,应检查管道中的杂物是否清理洁净。暂停安装时,两端应临时封堵。4. 管节进行预拼时,拼接长度根据管道直径、施工条件、起吊能力确定; 管道安装前应检查管节预拼接口的焊接质量以及内外防腐层,经检验合格后方可下管。 5. 采纳钢管时,接口处应留出焊接工作面。 图-1.0 给水管道工程质量控制程序 1.2.6 钢管安装的质量控制 1. 管节质量的检查 (1) 管节的材料、规格(厚度)、压力等级、加工质量应符合设计要求,管节表面应无斑疤、裂纹、严重锈蚀等缺陷。 (2) 焊接外观质量应符合表-1.2.6.1 的规定; 钢管采纳卷制时,同一管节的纵向焊缝应错开,当管径小于 600mm 时,间距不得小于 100mm ,当管径大于或等于 600mm 时,间距不得小于 300mm。 表-1.2.6.1 项 目技 术 要 求外 观不得有熔化金属流到焊缝外未熔化的母材上,焊缝和热影响区表面不得有裂纹、气孔、弧坑和灰渣等缺陷,表面光顺、均匀,焊道与母材应平缓过度。 宽 度应焊出坡口边...
