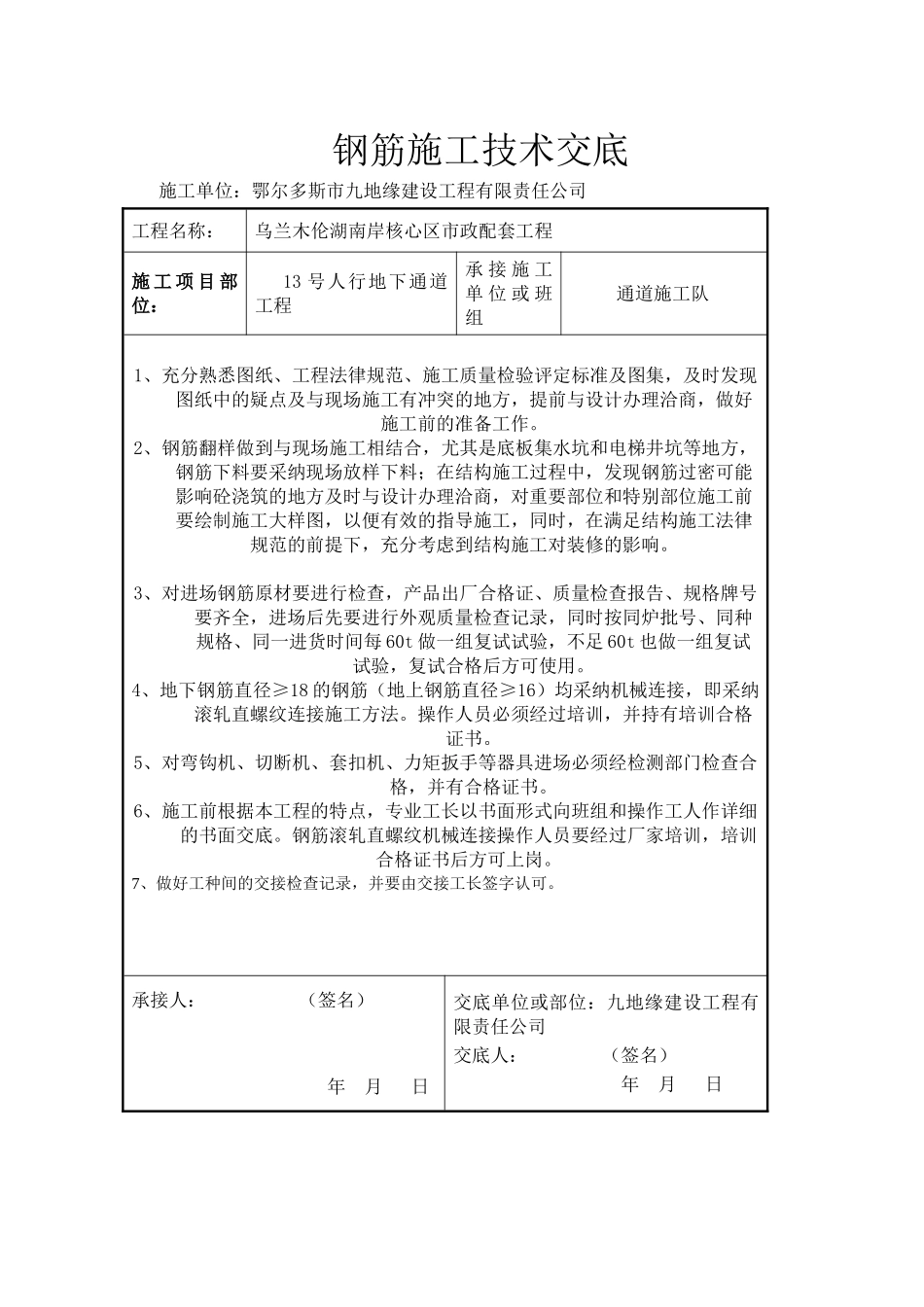

钢筋施工技术交底施工单位:鄂尔多斯市九地缘建设工程有限责任公司 工程名称: 乌兰木伦湖南岸核心区市政配套工程施 工 项 目 部位:13 号人行地下通道工程承 接 施 工单 位 或 班组通道施工队1、充分熟悉图纸、工程法律规范、施工质量检验评定标准及图集,及时发现图纸中的疑点及与现场施工有冲突的地方,提前与设计办理洽商,做好施工前的准备工作。2、钢筋翻样做到与现场施工相结合,尤其是底板集水坑和电梯井坑等地方,钢筋下料要采纳现场放样下料;在结构施工过程中,发现钢筋过密可能影响砼浇筑的地方及时与设计办理洽商,对重要部位和特别部位施工前要绘制施工大样图,以便有效的指导施工,同时,在满足结构施工法律规范的前提下,充分考虑到结构施工对装修的影响。3、对进场钢筋原材要进行检查,产品出厂合格证、质量检查报告、规格牌号要齐全,进场后先要进行外观质量检查记录,同时按同炉批号、同种规格、同一进货时间每 60t 做一组复试试验,不足 60t 也做一组复试试验,复试合格后方可使用。4、地下钢筋直径≥18 的钢筋(地上钢筋直径≥16)均采纳机械连接,即采纳滚轧直螺纹连接施工方法。操作人员必须经过培训,并持有培训合格证书。5、对弯钩机、切断机、套扣机、力矩扳手等器具进场必须经检测部门检查合格,并有合格证书。6、施工前根据本工程的特点,专业工长以书面形式向班组和操作工人作详细的书面交底。钢筋滚轧直螺纹机械连接操作人员要经过厂家培训,培训合格证书后方可上岗。7、做好工种间的交接检查记录,并要由交接工长签字认可。承接人: (签名) 年 月 日 交底单位或部位:九地缘建设工程有限责任公司交底人: (签名) 年 月 日
