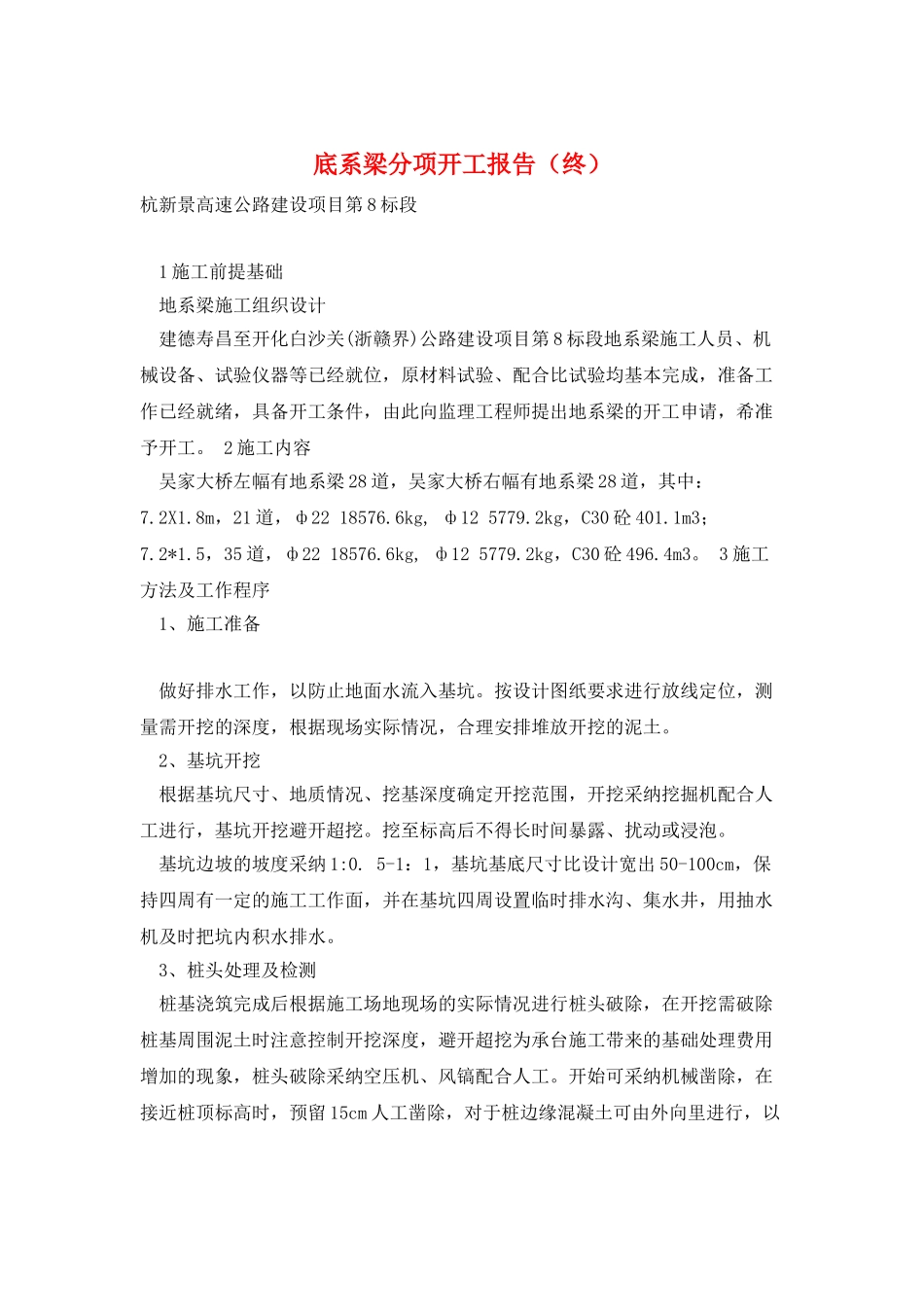

底系梁分项开工报告(终)杭新景高速公路建设项目第 8 标段 1 施工前提基础 地系梁施工组织设计 建德寿昌至开化白沙关(浙赣界)公路建设项目第 8 标段地系梁施工人员、机械设备、试验仪器等已经就位,原材料试验、配合比试验均基本完成,准备工作已经就绪,具备开工条件,由此向监理工程师提出地系梁的开工申请,希准予开工
2 施工内容 吴家大桥左幅有地系梁 28 道,吴家大桥右幅有地系梁 28 道,其中:7
8m,21 道,ф22 18576
6kg, ф12 5779
2kg,C30 砼 401
5,35 道,ф22 18576
6kg, ф12 5779
2kg,C30 砼 496
3 施工方法及工作程序 1、施工准备 做好排水工作,以防止地面水流入基坑
按设计图纸要求进行放线定位,测量需开挖的深度,根据现场实际情况,合理安排堆放开挖的泥土
2、基坑开挖 根据基坑尺寸、地质情况、挖基深度确定开挖范围,开挖采纳挖掘机配合人工进行,基坑开挖避开超挖
挖至标高后不得长时间暴露、扰动或浸泡
基坑边坡的坡度采纳 1:0
5-1:1,基坑基底尺寸比设计宽出 50-100cm,保持四周有一定的施工工作面,并在基坑四周设置临时排水沟、集水井,用抽水机及时把坑内积水排水
3、桩头处理及检测 桩基浇筑完成后根据施工场地现场的实际情况进行桩头破除,在开挖需破除桩基周围泥土时注意控制开挖深度,避开超挖为承台施工带来的基础处理费用增加的现象,桩头破除采纳空压机、风镐配合人工
开始可采纳机械凿除,在接近桩顶标高时,预留 15cm 人工凿除,对于桩边缘混凝土可由外向里进行,以免掉角啃边
凿除时应注意弯折桩头钢筋,并将桩头钢筋上的混凝土及浮渣清理洁净,再调整、对中
4、绑扎地系梁钢筋 首先在混凝土垫层上,按图纸设计弹好线,然后进行现场绑扎
直径≥25mm以上的钢
