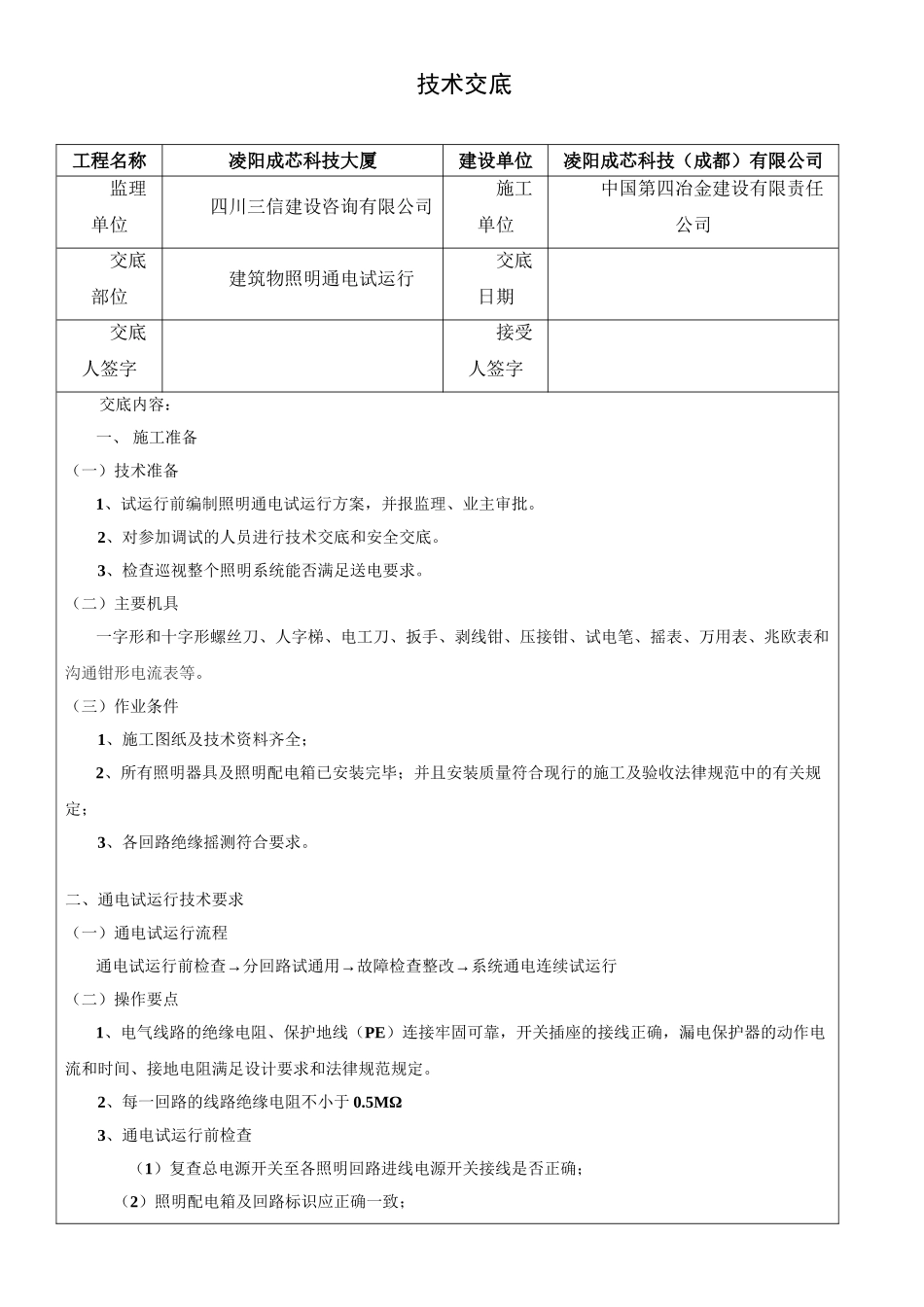

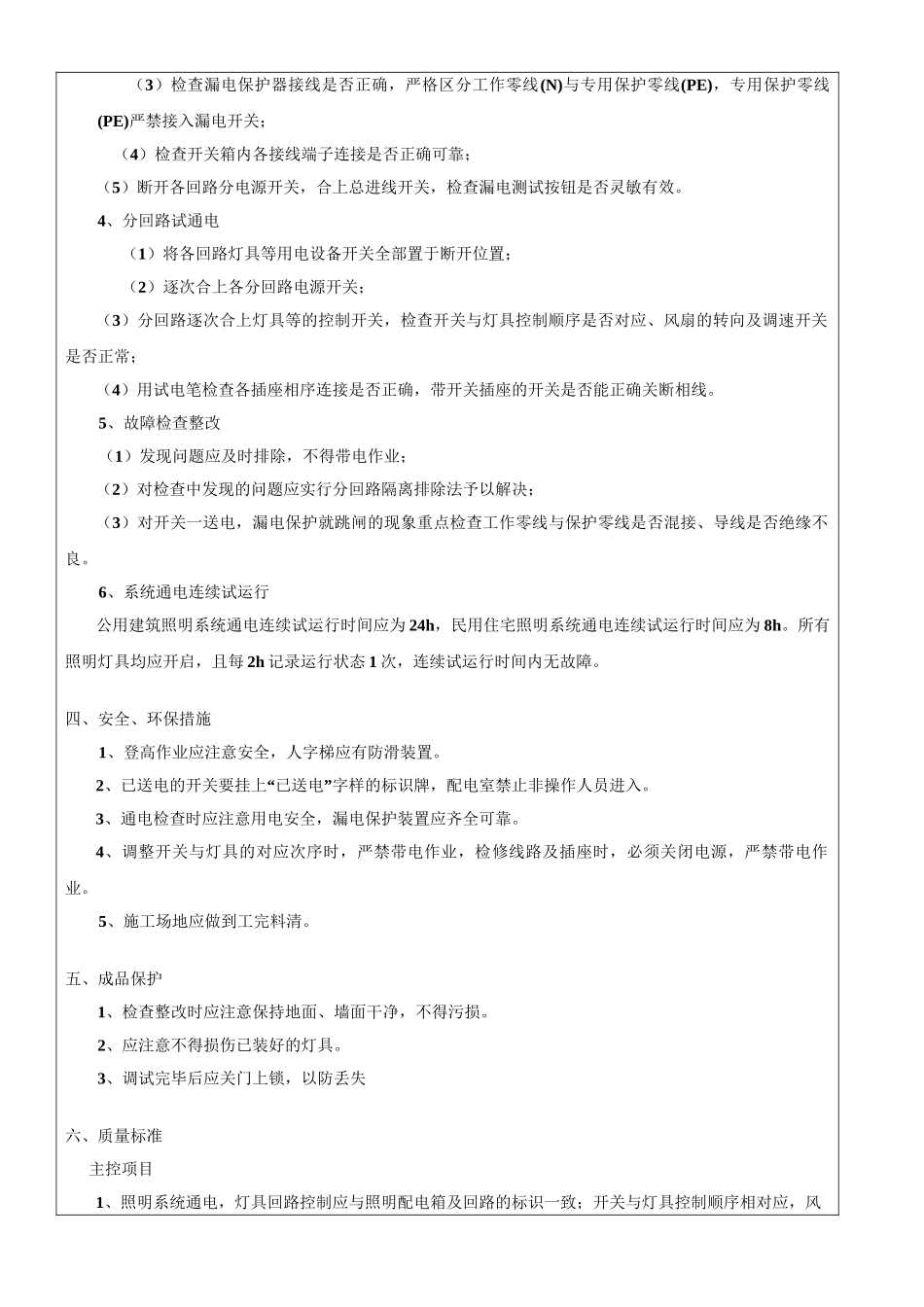

技术交底工程名称凌阳成芯科技大厦建设单位凌阳成芯科技(成都)有限公司监理单位四川三信建设咨询有限公司施工单位中国第四冶金建设有限责任公司交底部位建筑物照明通电试运行交底日期交底人签字接受人签字交底内容: 一、 施工准备(一)技术准备1、试运行前编制照明通电试运行方案,并报监理、业主审批
2、对参加调试的人员进行技术交底和安全交底
3、检查巡视整个照明系统能否满足送电要求
(二)主要机具一字形和十字形螺丝刀、人字梯、电工刀、扳手、剥线钳、压接钳、试电笔、摇表、万用表、兆欧表和沟通钳形电流表等
(三)作业条件1、施工图纸及技术资料齐全;2、所有照明器具及照明配电箱已安装完毕;并且安装质量符合现行的施工及验收法律规范中的有关规定;3、各回路绝缘摇测符合要求
二、通电试运行技术要求(一)通电试运行流程→→→通电试运行前检查分回路试通用故障检查整改系统通电连续试运行(二)操作要点1、电气线路的绝缘电阻、保护地线(PE)连接牢固可靠,开关插座的接线正确,漏电保护器的动作电流和时间、接地电阻满足设计要求和法律规范规定
2、每一回路的线路绝缘电阻不小于 0
5MΩ3、通电试运行前检查(1)复查总电源开关至各照明回路进线电源开关接线是否正确;(2)照明配电箱及回路标识应正确一致;(3)检查漏电保护器接线是否正确,严格区分工作零线(N)与专用保护零线(PE),专用保护零线(PE)严禁接入漏电开关;(4)检查开关箱内各接线端子连接是否正确可靠;(5)断开各回路分电源开关,合上总进线开关,检查漏电测试按钮是否灵敏有效
4、分回路试通电(1)将各回路灯具等用电设备开关全部置于断开位置;(2)逐次合上各分回路电源开关;(3)分回路逐次合上灯具等的控制开关,检查开关与灯具控制顺序是否对应、风扇的转向及调速开关是否正常;(4)用试电笔检查各插座相序连接是否正确,带开关插座的开关是否能正确关断相线
