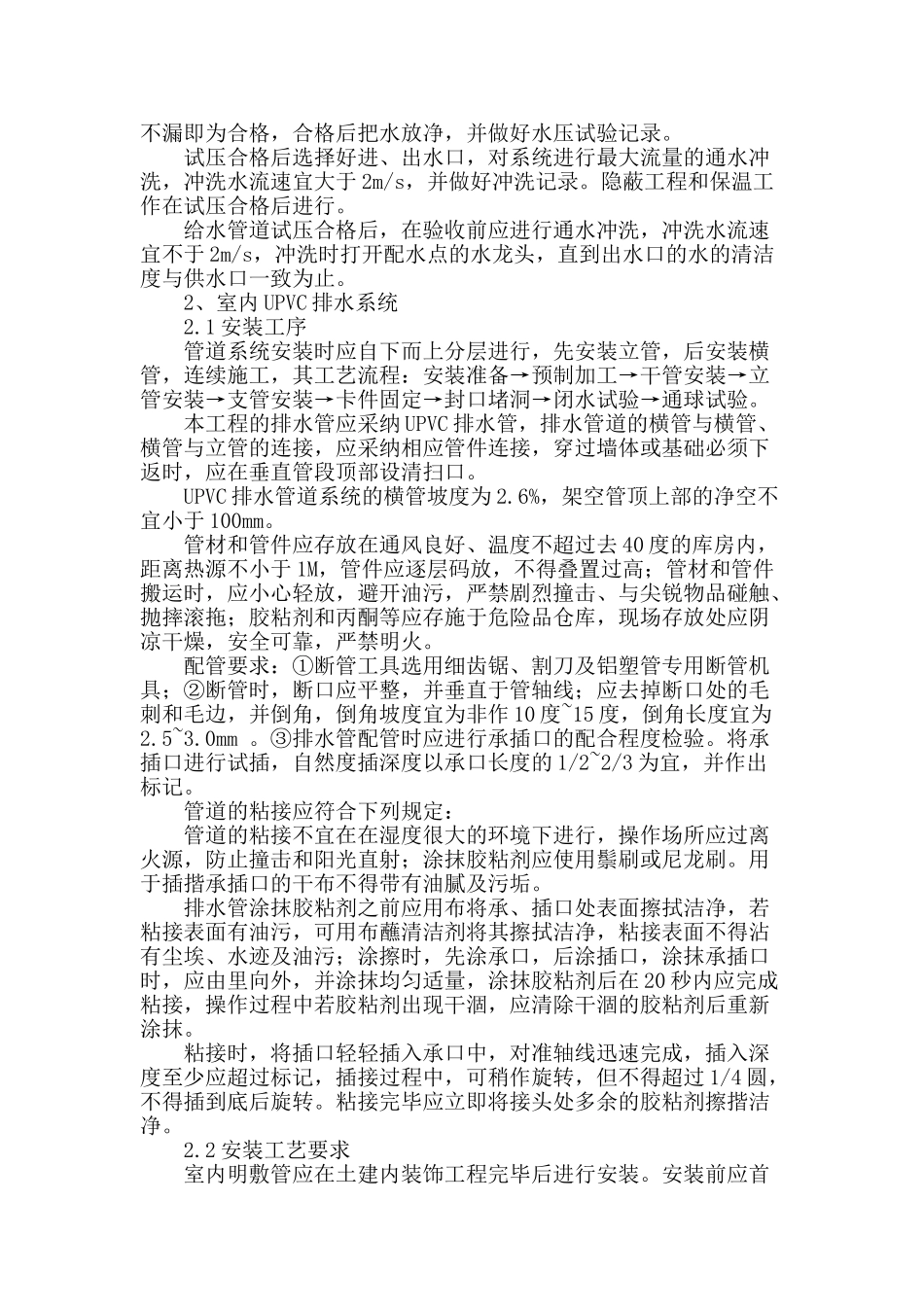

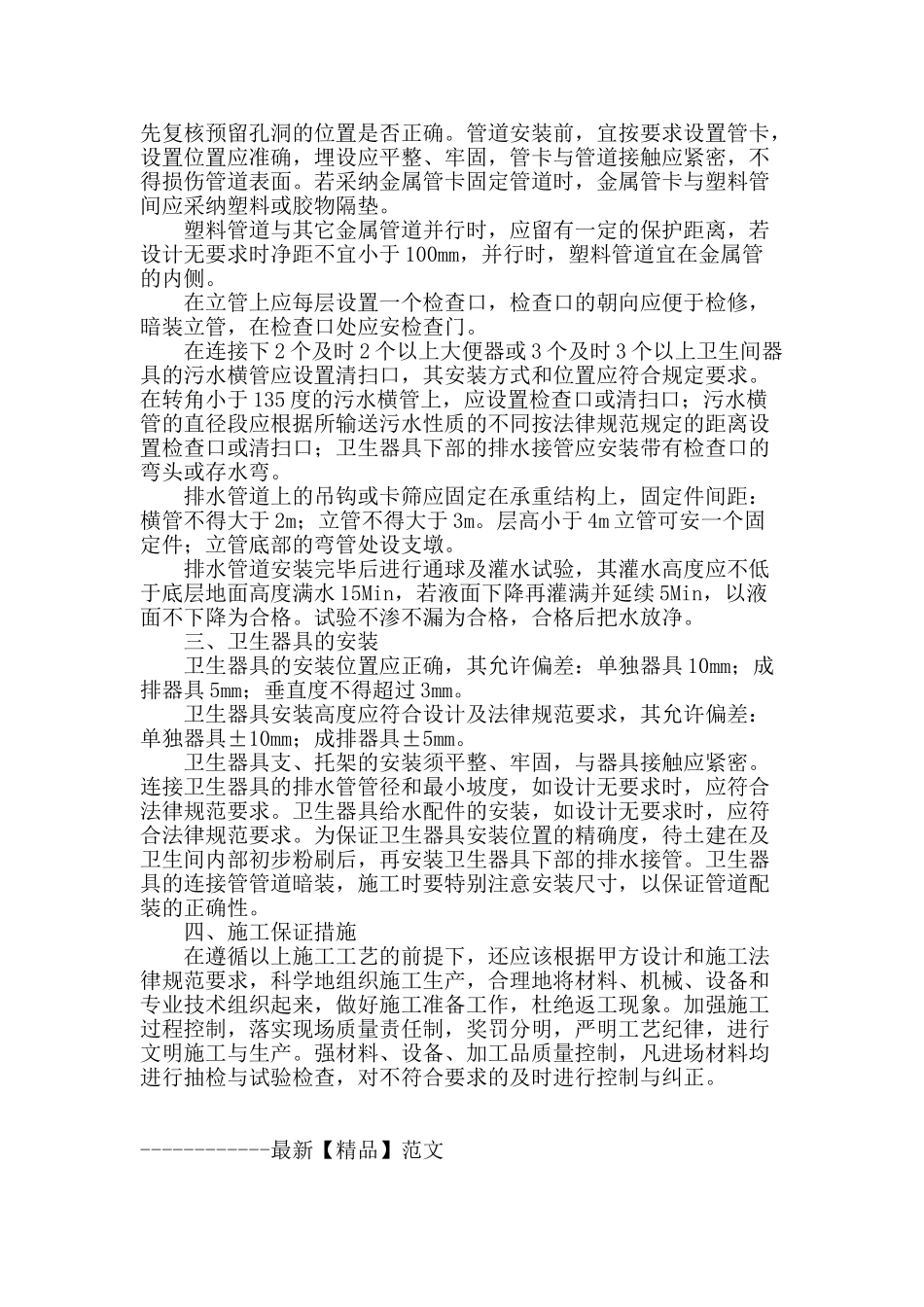

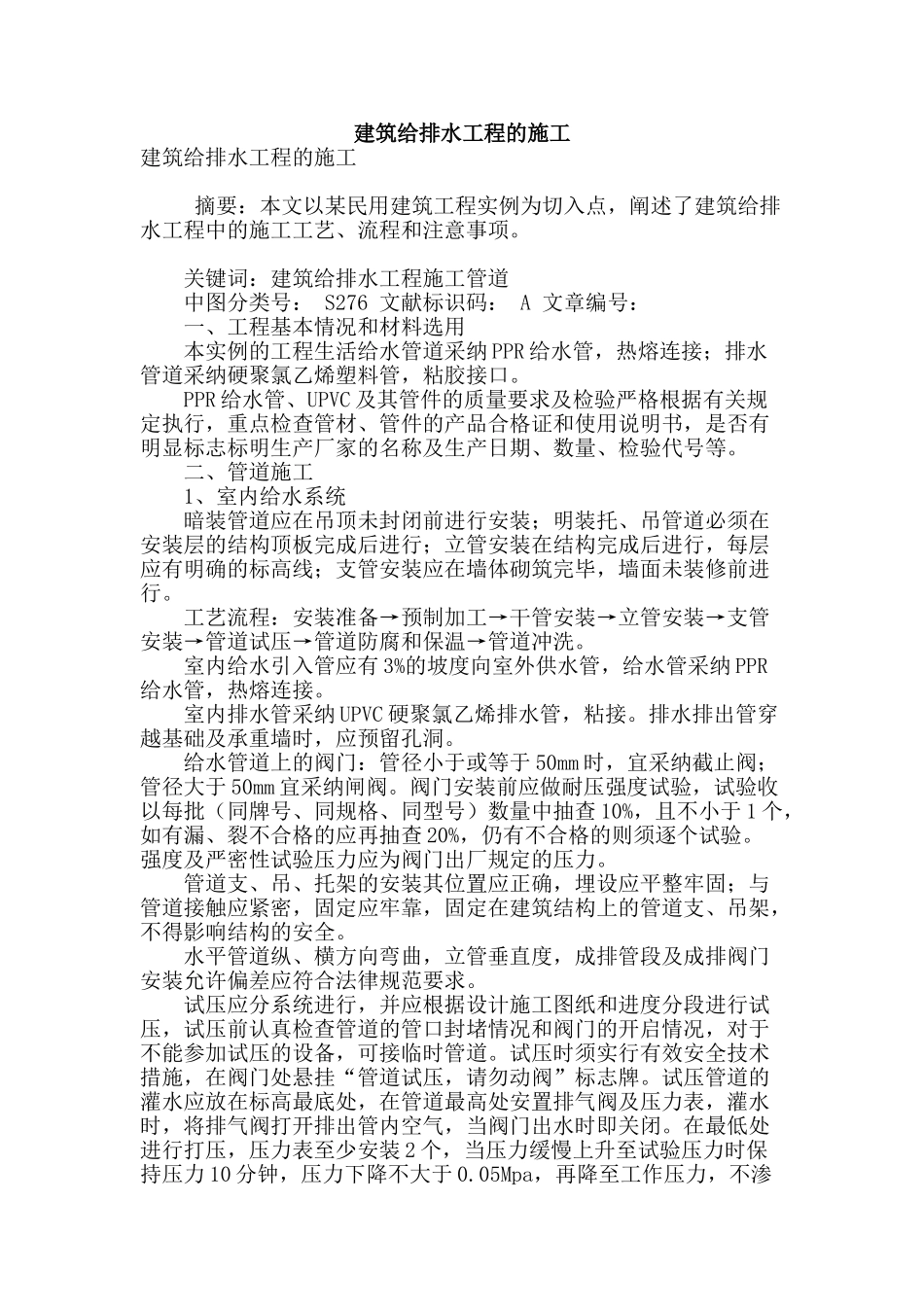

建筑给排水工程的施工建筑给排水工程的施工 摘要:本文以某民用建筑工程实例为切入点,阐述了建筑给排水工程中的施工工艺、流程和注意事项。 关键词:建筑给排水工程施工管道 中图分类号: S276 文献标识码: A 文章编号: 一、工程基本情况和材料选用 本实例的工程生活给水管道采纳 PPR 给水管,热熔连接;排水管道采纳硬聚氯乙烯塑料管,粘胶接口。 PPR 给水管、UPVC 及其管件的质量要求及检验严格根据有关规定执行,重点检查管材、管件的产品合格证和使用说明书,是否有明显标志标明生产厂家的名称及生产日期、数量、检验代号等。 二、管道施工 1、室内给水系统 暗装管道应在吊顶未封闭前进行安装;明装托、吊管道必须在安装层的结构顶板完成后进行;立管安装在结构完成后进行,每层应有明确的标高线;支管安装应在墙体砌筑完毕,墙面未装修前进行。 工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道试压→管道防腐和保温→管道冲洗。 室内给水引入管应有 3%的坡度向室外供水管,给水管采纳 PPR给水管,热熔连接。 室内排水管采纳 UPVC 硬聚氯乙烯排水管,粘接。排水排出管穿越基础及承重墙时,应预留孔洞。 给水管道上的阀门:管径小于或等于 50mm 时,宜采纳截止阀;管径大于 50mm 宜采纳闸阀。阀门安装前应做耐压强度试验,试验收以每批(同牌号、同规格、同型号)数量中抽查 10%,且不小于 1 个,如有漏、裂不合格的应再抽查 20%,仍有不合格的则须逐个试验。强度及严密性试验压力应为阀门出厂规定的压力。 管道支、吊、托架的安装其位置应正确,埋设应平整牢固;与管道接触应紧密,固定应牢靠,固定在建筑结构上的管道支、吊架,不得影响结构的安全。 水平管道纵、横方向弯曲,立管垂直度,成排管段及成排阀门安装允许偏差应符合法律规范要求。 试压应分系统进行,并应根据设计施工图纸和进度分段进行试压,试压前认真检查管道的管口封堵情况和阀门的开启情况,对于不能参加试压的设备,可接临时管道。试压时须实行有效安全技术措施,在阀门处悬挂“管道试压,请勿动阀”标志牌。试压管道的灌水应放在标高最底处,在管道最高处安置排气阀及压力表,灌水时,将排气阀打开排出管内空气,当阀门出水时即关闭。在最低处进行打压,压力表至少安装 2 个,当压力缓慢上升至试验压力时保持压力 10 分钟,压力下降不大于 0.05Mpa,再降至工作压力,不渗不漏即为合格,合格后把水放净,...
