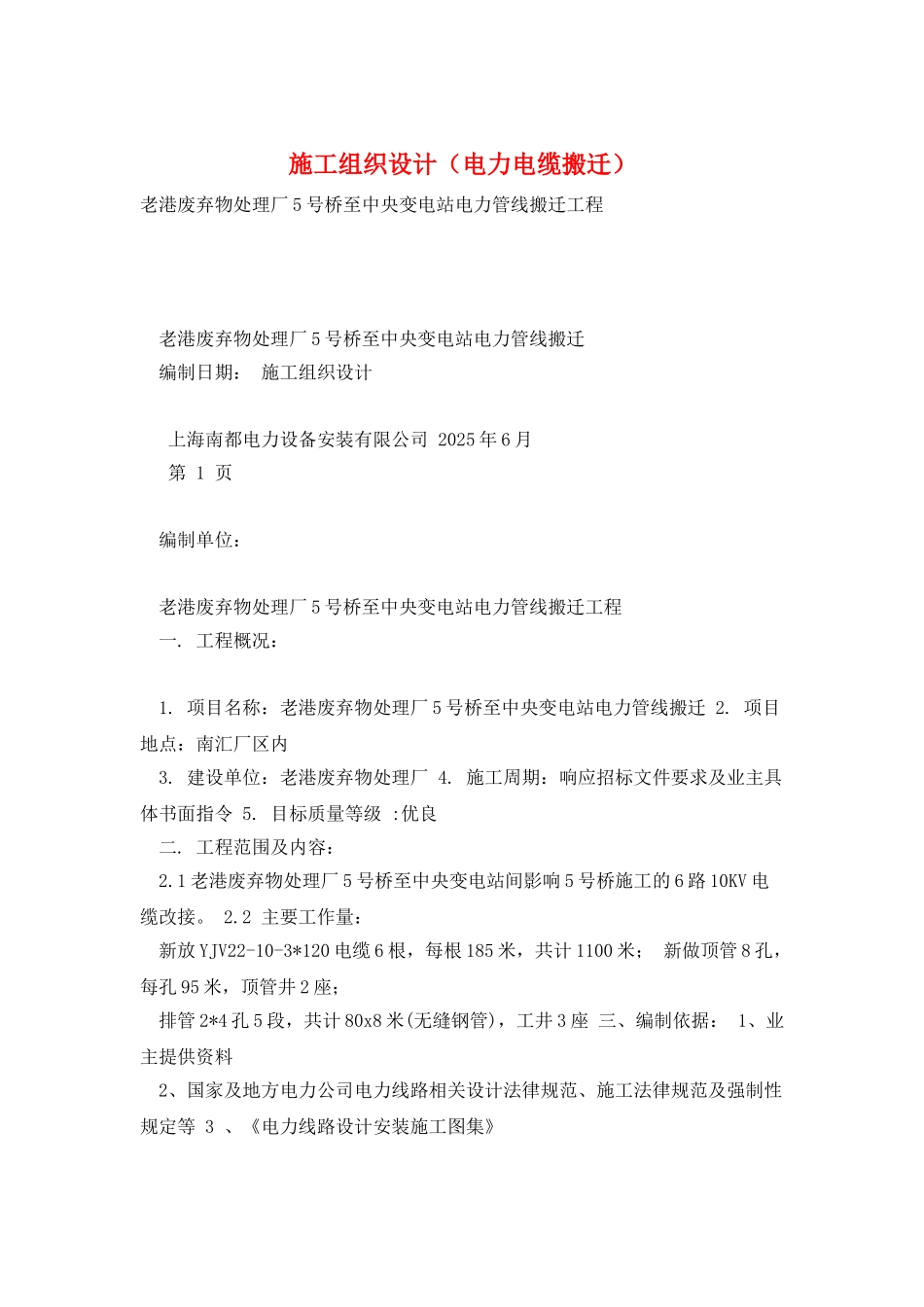

施工组织设计(电力电缆搬迁)老港废弃物处理厂 5 号桥至中央变电站电力管线搬迁工程 老港废弃物处理厂 5 号桥至中央变电站电力管线搬迁 编制日期: 施工组织设计 上海南都电力设备安装有限公司 2025 年 6 月 第 1 页 编制单位: 老港废弃物处理厂 5 号桥至中央变电站电力管线搬迁工程 一
工程概况: 1
项目名称:老港废弃物处理厂 5 号桥至中央变电站电力管线搬迁 2
项目地点:南汇厂区内 3
建设单位:老港废弃物处理厂 4
施工周期:响应招标文件要求及业主具体书面指令 5
目标质量等级 :优良 二
工程范围及内容: 2
1 老港废弃物处理厂 5 号桥至中央变电站间影响 5 号桥施工的 6 路 10KV 电缆改接
2 主要工作量: 新放 YJV22-10-3*120 电缆 6 根,每根 185 米,共计 1100 米; 新做顶管 8 孔,每孔 95 米,顶管井 2 座; 排管 2*4 孔 5 段,共计 80x8 米(无缝钢管),工井 3 座 三、编制依据: 1、业主提供资料 2、国家及地方电力公司电力线路相关设计法律规范、施工法律规范及强制性规定等 3 、《电力线路设计安装施工图集》 4、《电气装置安装工程 35KV 及以下架空电力线路施工及验收法律规范》 5、《气装置安装工程接地装置施工及验收规 GB50169-92》 6、《电气装置安装工程电气设备交接试验标准 GB50150-91》 7、《电缆排管通用图》(上海市电力公司) 8、《电力建设工程质量监督主要文件汇编》 9、《建筑电气安全工程质量检验评定标准》 10、《电力电缆排管工程施工法律规范》 四

组织机构设置及施工人员配备 第 2 页 老港废弃物处理厂 5 号桥至中央变电站电力管线搬迁工程 4
1 线路代工工程项目管理部组织架构及人员安排 管道 项目经理 项目技术负责人 项目施工管理负
