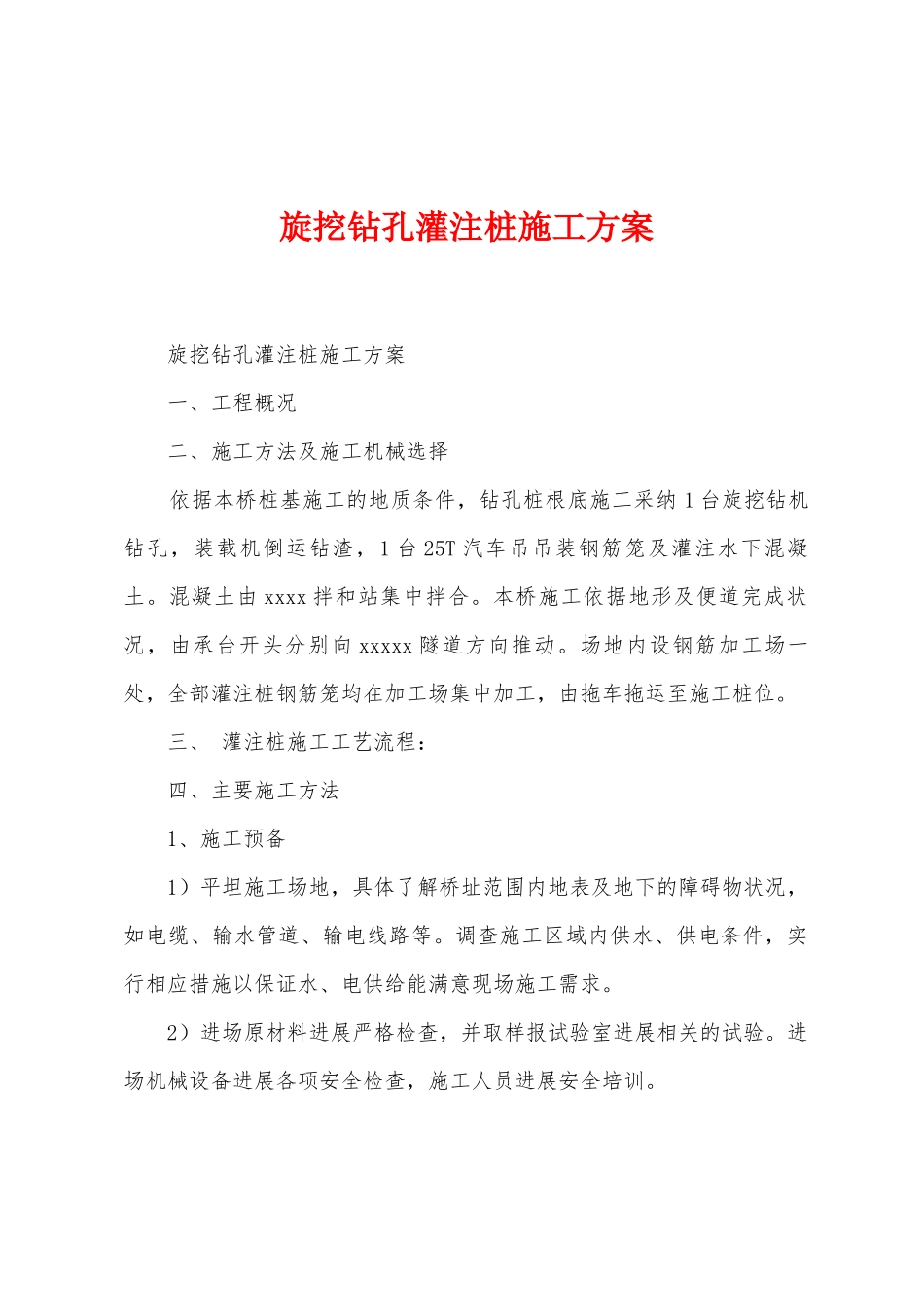

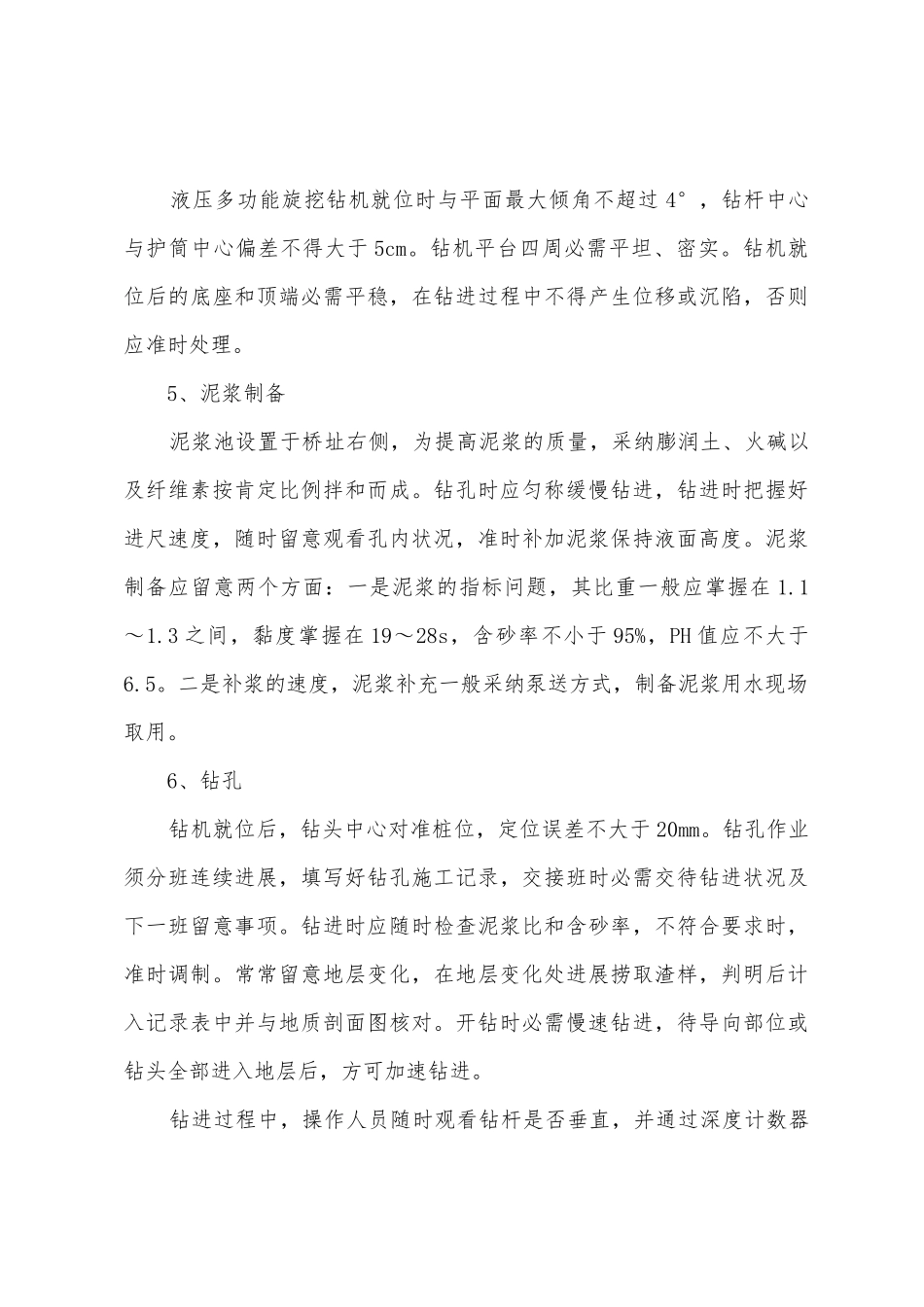

旋挖钻孔灌注桩施工方案 旋挖钻孔灌注桩施工方案 一、工程概况 二、施工方法及施工机械选择 依据本桥桩基施工的地质条件,钻孔桩根底施工采纳 1 台旋挖钻机钻孔,装载机倒运钻渣,1 台 25T 汽车吊吊装钢筋笼及灌注水下混凝土
混凝土由 xxxx 拌和站集中拌合
本桥施工依据地形及便道完成状况,由承台开头分别向 xxxxx 隧道方向推动
场地内设钢筋加工场一处,全部灌注桩钢筋笼均在加工场集中加工,由拖车拖运至施工桩位
三、 灌注桩施工工艺流程: 四、主要施工方法 1、施工预备 1)平坦施工场地,具体了解桥址范围内地表及地下的障碍物状况,如电缆、输水管道、输电线路等
调查施工区域内供水、供电条件,实行相应措施以保证水、电供给能满意现场施工需求
2)进场原材料进展严格检查,并取样报试验室进展相关的试验
进场机械设备进展各项安全检查,施工人员进展安全培训
3)对现场技术人员供应的桩位掌握桩、桩顶标高掌握桩进展复核,确认无误后进展护桩
放置旋挖钻的位置要去除松土、浮土,个别地段可做夯实处理
对边坡较陡、存有裂缝的地段必需实行护坡加固处理
施工现场要做到水、电、路、通讯的畅通,保证车辆和人员的正常通行
设置垃圾回收站,避开造成环境污染
对施工设计图纸进展审核,确定无误后对现场施工人员进展施工技术交底
2、桩位放样 由测量队依据施工测量掌握点进展各灌注桩中心准确定位
同时在桩位的纵轴线与横轴线埋设四根木桩(护桩)或在平台上打四个点(纵横方向各两点交汇出桩孔中心),以掌握护筒的吊放、埋设及钻机就位
护筒安设完成经监理工程师验收合格前方可进展钻孔
3、护筒埋设 护筒由厚度 15mm 钢板制成,护筒密实不透水
护筒直径比旋挖钻钻头大 200mm,每节护筒长度 3
0m,埋设后护筒面高出原地面 50cm,以防止杂物、泥水流入孔内
在埋设护筒时,先由挖掘机挖出护筒基坑,吊机吊装就位,由人工
