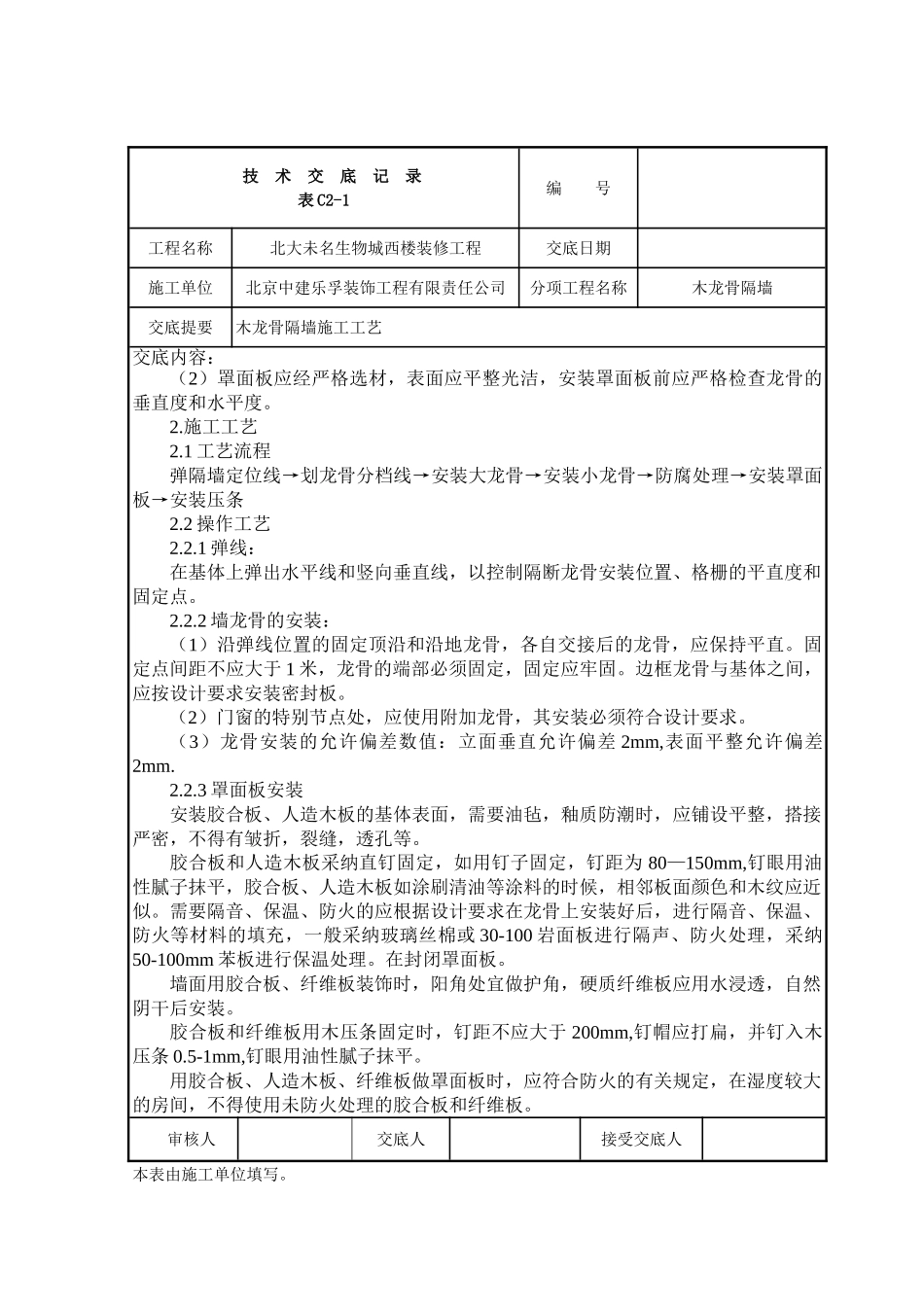

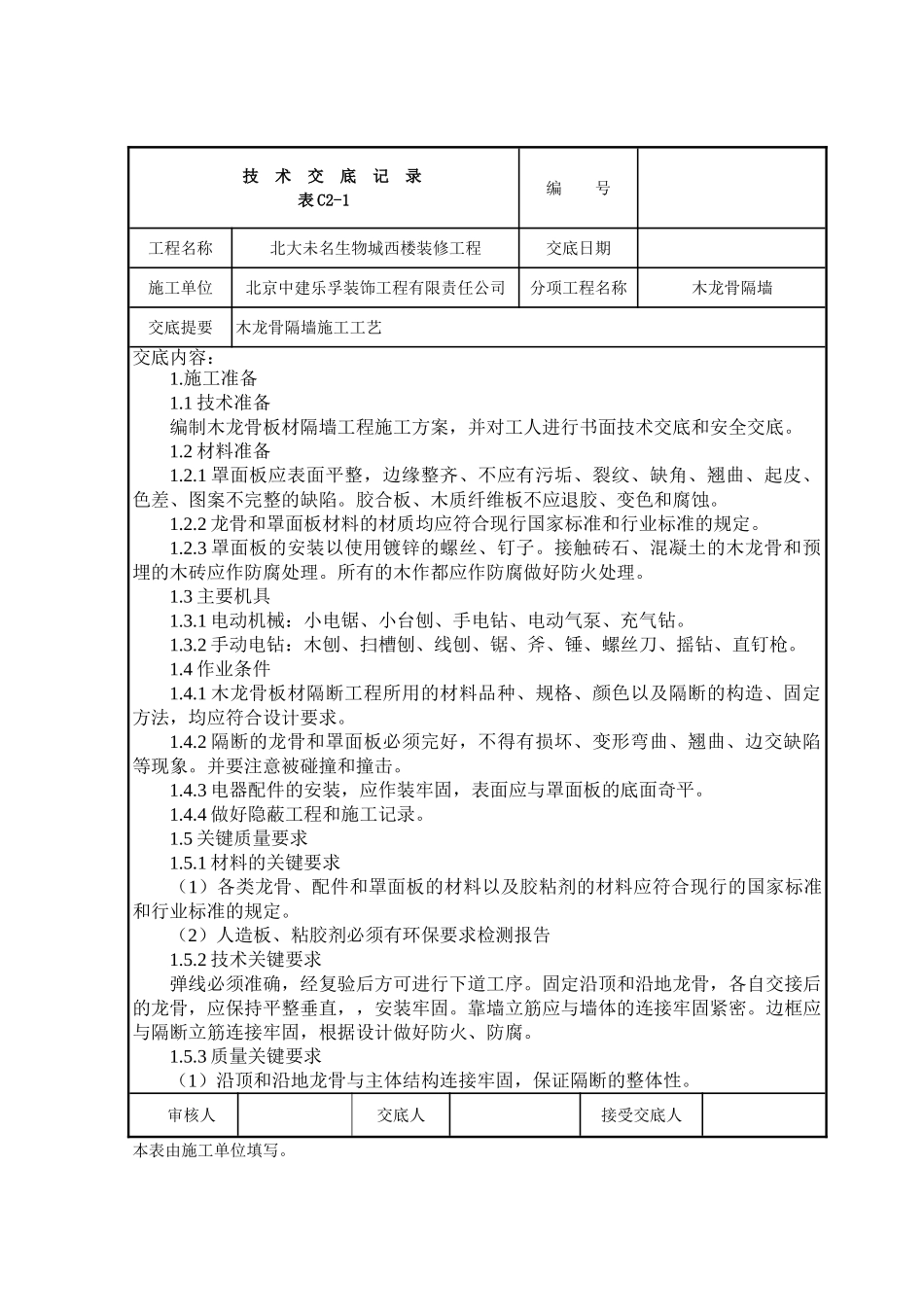

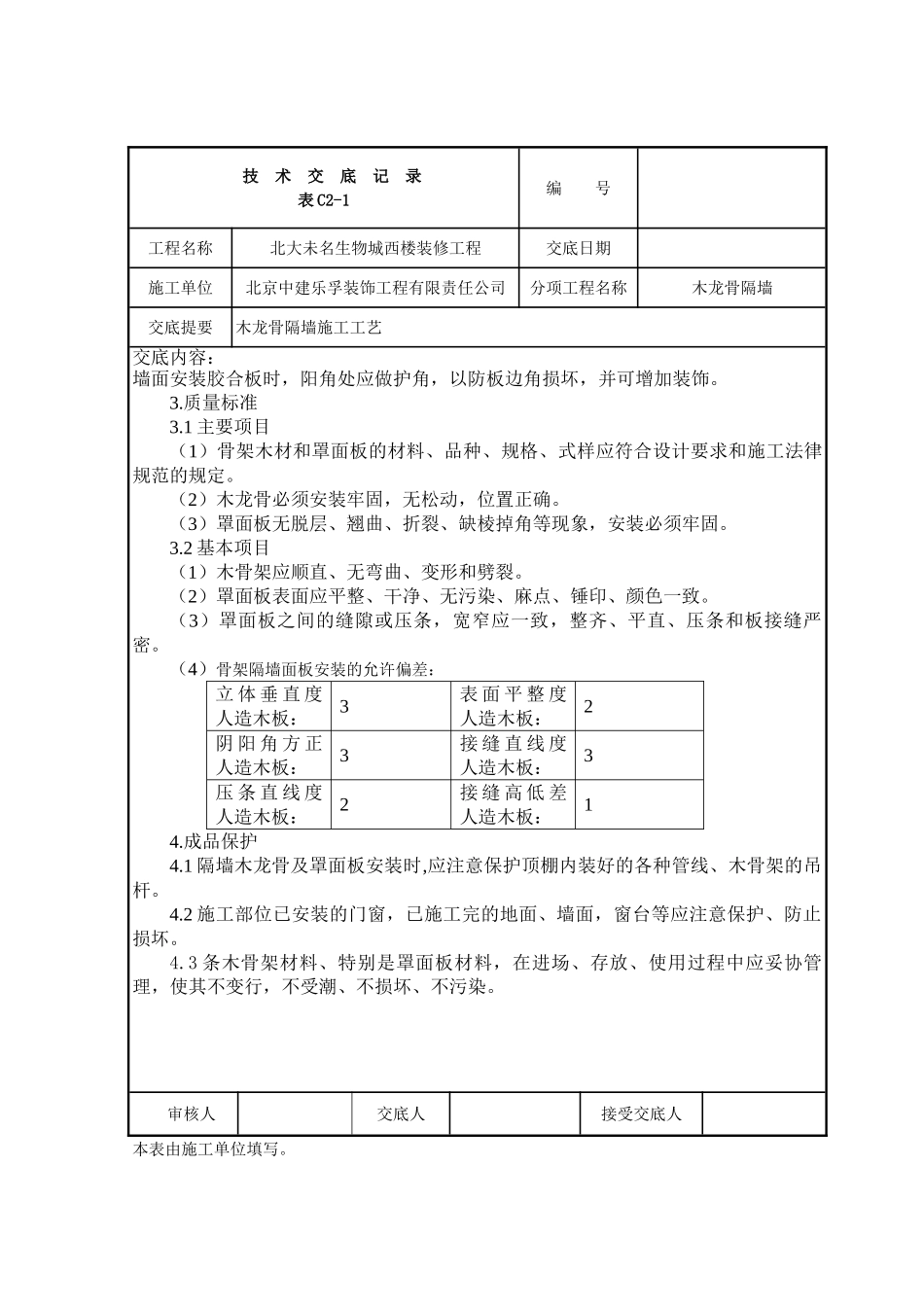

技 术 交 底 记 录表 C2-1编 号工程名称北大未名生物城西楼装修工程交底日期施工单位北京中建乐孚装饰工程有限责任公司分项工程名称木龙骨隔墙交底提要木龙骨隔墙施工工艺交底内容:1.施工准备1.1 技术准备编制木龙骨板材隔墙工程施工方案,并对工人进行书面技术交底和安全交底。1.2 材料准备1.2.1 罩面板应表面平整,边缘整齐、不应有污垢、裂纹、缺角、翘曲、起皮、色差、图案不完整的缺陷。胶合板、木质纤维板不应退胶、变色和腐蚀。1.2.2 龙骨和罩面板材料的材质均应符合现行国家标准和行业标准的规定。1.2.3 罩面板的安装以使用镀锌的螺丝、钉子。接触砖石、混凝土的木龙骨和预埋的木砖应作防腐处理。所有的木作都应作防腐做好防火处理。1.3 主要机具1.3.1 电动机械:小电锯、小台刨、手电钻、电动气泵、充气钻。1.3.2 手动电钻:木刨、扫槽刨、线刨、锯、斧、锤、螺丝刀、摇钻、直钉枪。1.4 作业条件1.4.1 木龙骨板材隔断工程所用的材料品种、规格、颜色以及隔断的构造、固定方法,均应符合设计要求。1.4.2 隔断的龙骨和罩面板必须完好,不得有损坏、变形弯曲、翘曲、边交缺陷等现象。并要注意被碰撞和撞击。1.4.3 电器配件的安装,应作装牢固,表面应与罩面板的底面奇平。1.4.4 做好隐蔽工程和施工记录。1.5 关键质量要求1.5.1 材料的关键要求(1)各类龙骨、配件和罩面板的材料以及胶粘剂的材料应符合现行的国家标准和行业标准的规定。(2)人造板、粘胶剂必须有环保要求检测报告1.5.2 技术关键要求弹线必须准确,经复验后方可进行下道工序。固定沿顶和沿地龙骨,各自交接后的龙骨,应保持平整垂直,,安装牢固。靠墙立筋应与墙体的连接牢固紧密。边框应与隔断立筋连接牢固,根据设计做好防火、防腐。1.5.3 质量关键要求(1)沿顶和沿地龙骨与主体结构连接牢固,保证隔断的整体性。 审核人交底人 接受交底人 本表由施工单位填写。 技 术 交 底 记 录表 C2-1编 号工程名称北大未名生物城西楼装修工程交底日期施工单位北京中建乐孚装饰工程有限责任公司分项工程名称木龙骨隔墙交底提要木龙骨隔墙施工工艺交底内容:(2)罩面板应经严格选材,表面应平整光洁,安装罩面板前应严格检查龙骨的垂直度和水平度。2.施工工艺2.1 工艺流程弹隔墙定位线→划龙骨分档线→安装大龙骨→安装小龙骨→防腐处理→安装罩面板→安装压条2.2 操作工艺2.2.1 弹线:在基体上弹出水平线和竖向垂直线,以控制隔断龙骨安装位...
