杯型基础 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)作业条件1、办完地基验槽及隐检手续
2、办完基槽验线验收手续
3、有混凝土配合比通知单、准备好试验用工具
(二)材料要求1、 水泥:产品合格证、出厂检验报告和进场复验报告
2、 粗砂:有进场复验报告,符合标准《普通混凝土用砂质量标准及检验方法》JGJ52
3、 石子:有出场复验报告,符合标准《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53
4、 钢筋:产品合格证、出厂检验报告和进场复验报告等
(三)施工机具1、 φ48架子管及相应卡具、组合小钢模、5cm木模、100×100方木、8#铅丝
2、 φ50插入式振捣器等
二、质量要求(一)钢筋工程(二)模板工程(三)混凝土工程注:(一)、(二)、(三)项具体要求请参照本书“箱型基础工程”章节中相应部分
三、工艺流程垫层混凝土→基础钢筋绑扎→支杯基侧模、杯芯模板→钢筋隐检、模板预检→混凝土浇筑→拆除杯芯模板、侧模→混凝土养护四、操作工艺1、 将基础十字控制线引到基槽下,故好控制桩,并核实其准确性
2、 垫层混凝土,振捣密实,表面抹平
3、 利用控制桩放施工控制线、基础边线到垫层面,复查地基垫层标高及中心线位置,无误后,绑扎基础钢筋

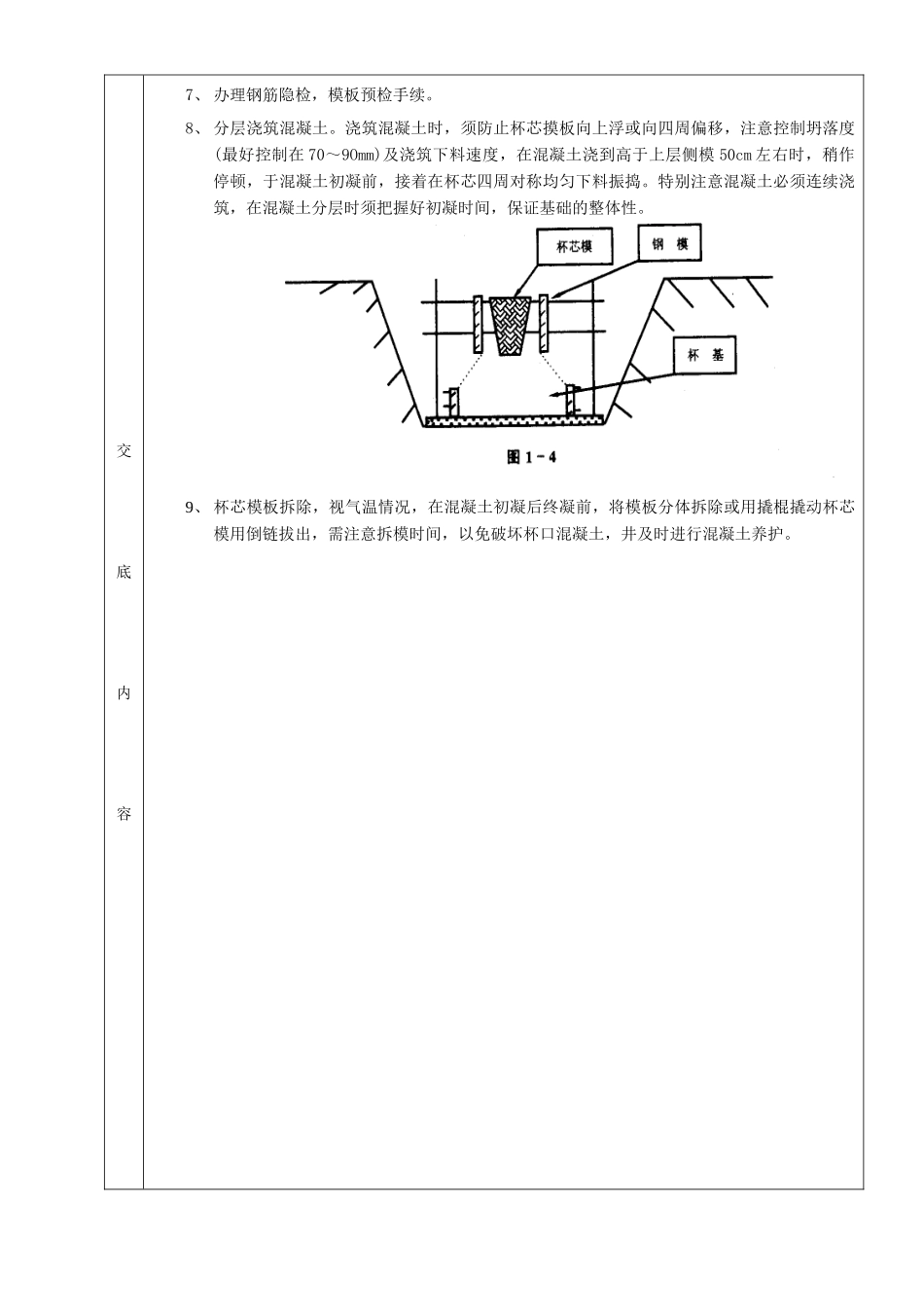

4、 自下往上支杯基第一层、第二层外侧模板并加固(所用材料、连接方式见图 1-4)
外褐模板一般用钢模现场拼制
5、 支撑杯芯模板,杯芯模板一般用木摸拼制,并在外侧刷隔离剂或用 0
5mm 厚薄铁板满包,四角做成小圆角
杯芯模打 φ20、间距 500mm 小孔,利于排除浇筑混凝土时产生的气泡
6、 模板矫正,并整体加固
交底内容7、 办理钢筋隐检,模板预检手续
8、 分层浇筑混凝土
浇筑混凝土时,须防止杯芯摸板向上浮或向四周偏移,注意控制坍落度(最好控制在 70~9Omm
