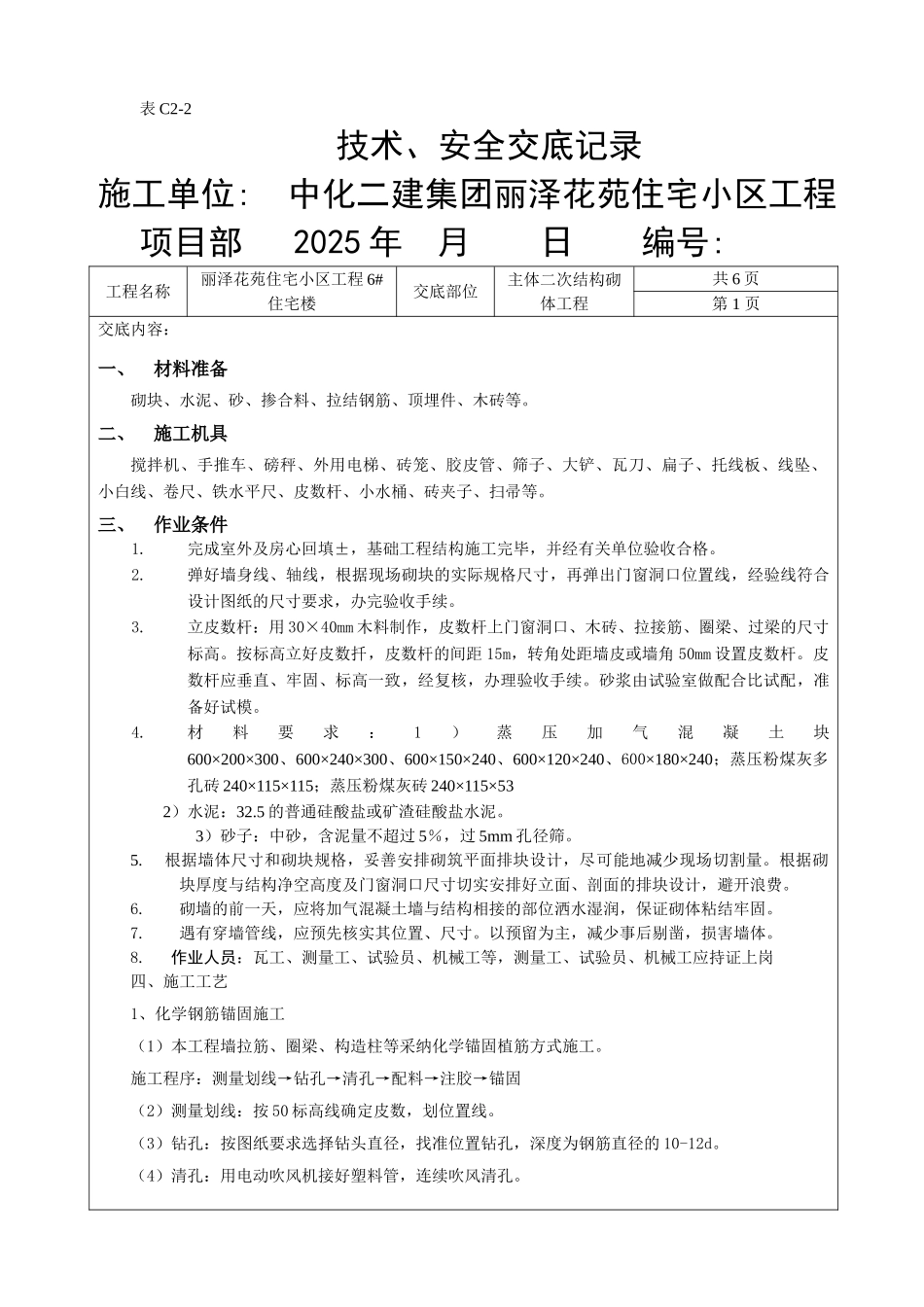

安全技术交底会签表 编号:工程名称丽泽花苑住宅小区 6#住宅楼施工单位中化二建集团有限公司丽泽花苑住宅小区项目部交底名称主体二次砌筑工程被交底人(班组长、操作工)技术负责人交底人交底日期表 C2-2技术、安全交底记录施工单位: 中化二建集团丽泽花苑住宅小区工程项目部 2025 年 月 日 编号: 工程名称丽泽花苑住宅小区工程 6#住宅楼交底部位主体二次结构砌体工程共 6 页第 1 页交底内容:一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等
二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
三、作业条件1
完成室外及房心回填±,基础工程结构施工完毕,并经有关单位验收合格
弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续
立皮数杆:用 30×40mm 木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高
按标高立好皮数扦,皮数杆的间距 15m,转角处距墙皮或墙角 50mm 设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理验收手续
砂浆由试验室做配合比试配,准备好试模
材料要求:1)蒸压加气混凝土块600×200×300、600×240×300、600×150×240、600×120×240、600×180×240;蒸压粉煤灰多孔砖 240×115×115;蒸压粉煤灰砖 240×115×53 2)水泥:32
5 的普通硅酸盐或矿渣硅酸盐水泥
3)砂子:中砂,含泥量不超过 5%,过 5mm 孔径筛
根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避开浪费
砌墙的前一天,应
