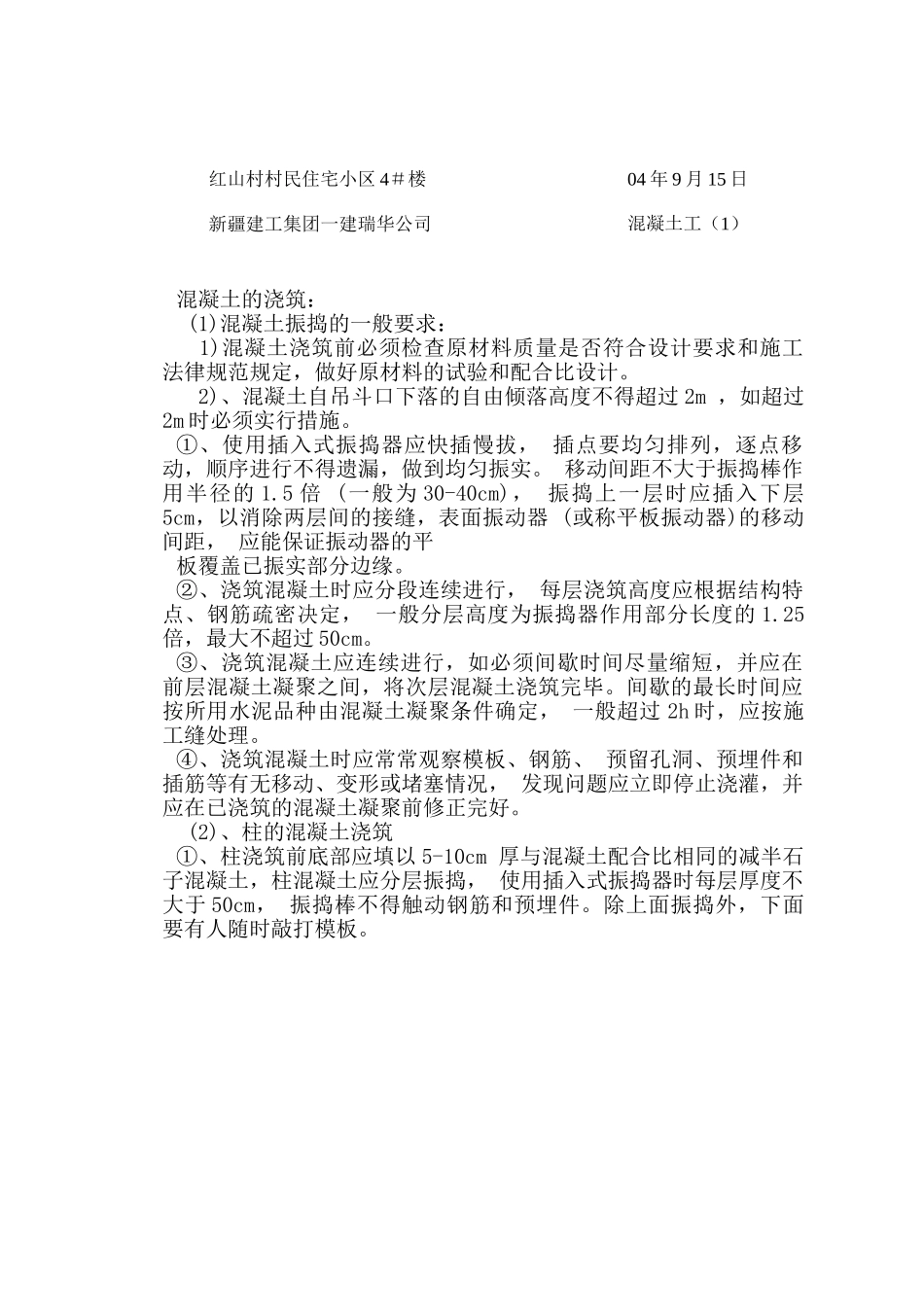

红山村村民住宅小区 4#楼04 年 9 月 15 日新疆建工集团一建瑞华公司混凝土工(1)混凝土的浇筑: (1)混凝土振捣的一般要求: 1)混凝土浇筑前必须检查原材料质量是否符合设计要求和施工法律规范规定,做好原材料的试验和配合比设计
2)、混凝土自吊斗口下落的自由倾落高度不得超过 2m ,如超过2m 时必须实行措施
①、使用插入式振捣器应快插慢拔, 插点要均匀排列,逐点移动,顺序进行不得遗漏,做到均匀振实
移动间距不大于振捣棒作用半径的 1
5 倍 (一般为 30-40cm), 振捣上一层时应插入下层5cm,以消除两层间的接缝,表面振动器 (或称平板振动器)的移动间距, 应能保证振动器的平板覆盖已振实部分边缘
②、浇筑混凝土时应分段连续进行, 每层浇筑高度应根据结构特点、钢筋疏密决定, 一般分层高度为振捣器作用部分长度的 1
25倍,最大不超过 50cm
③、浇筑混凝土应连续进行,如必须间歇时间尽量缩短,并应在前层混凝土凝聚之间,将次层混凝土浇筑完毕
间歇的最长时间应按所用水泥品种由混凝土凝聚条件确定, 一般超过 2h 时,应按施工缝处理
④、浇筑混凝土时应常常观察模板、钢筋、 预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况, 发现问题应立即停止浇灌,并应在已浇筑的混凝土凝聚前修正完好
(2)、柱的混凝土浇筑①、柱浇筑前底部应填以 5-10cm 厚与混凝土配合比相同的减半石子混凝土,柱混凝土应分层振捣, 使用插入式振捣器时每层厚度不大于 50cm, 振捣棒不得触动钢筋和预埋件
除上面振捣外,下面要有人随时敲打模板

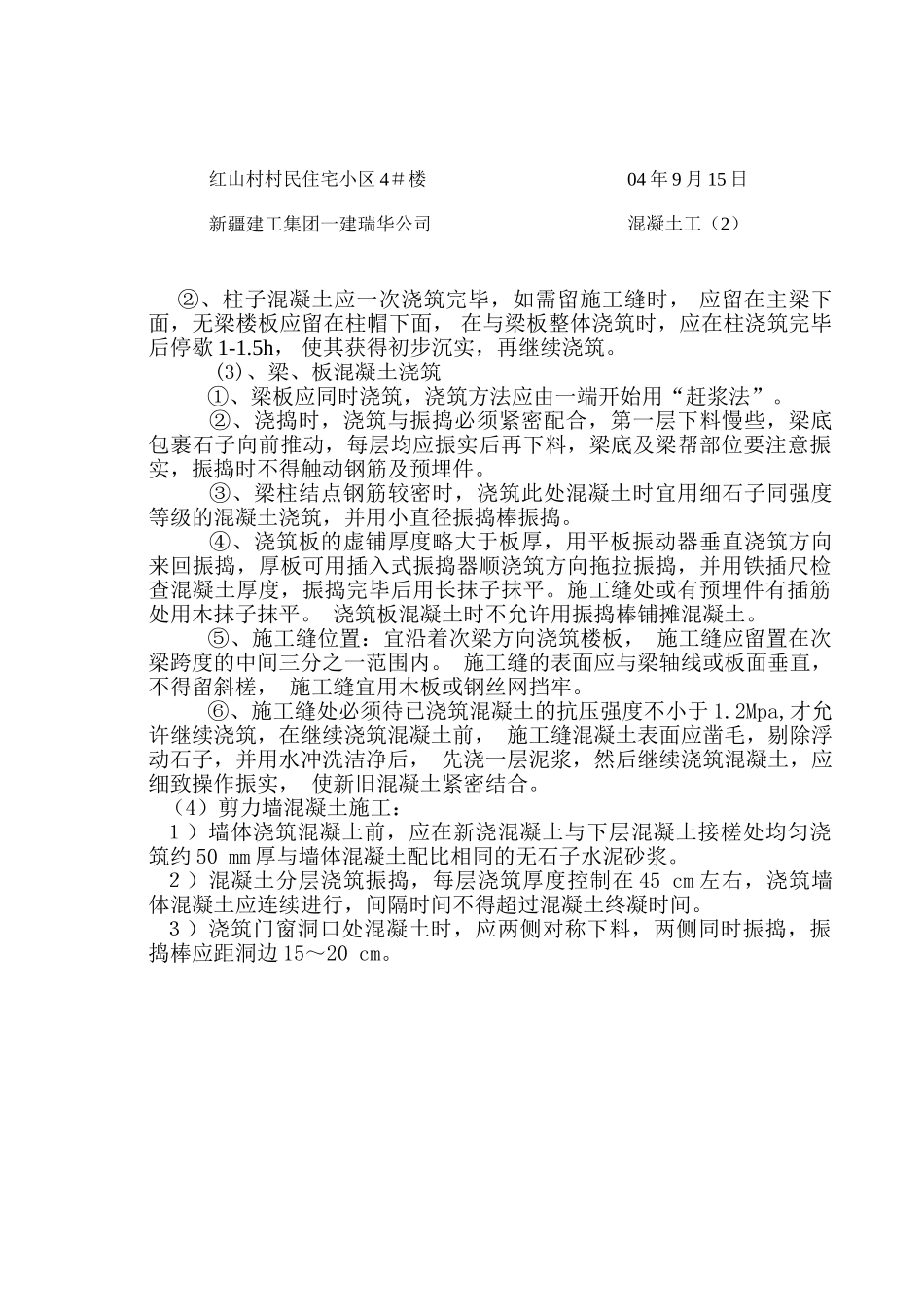

红山村村民住宅小区 4#楼04 年 9 月 15 日新疆建工集团一建瑞华公司混凝土工(2)②、柱子混凝土应一次浇筑完毕,如需留施工缝时, 应留在主梁下面,无梁楼板应留在柱帽下面, 在与梁板整体浇筑时,应在柱浇筑完毕后停歇 1-1

5h, 使其获得初步沉实
