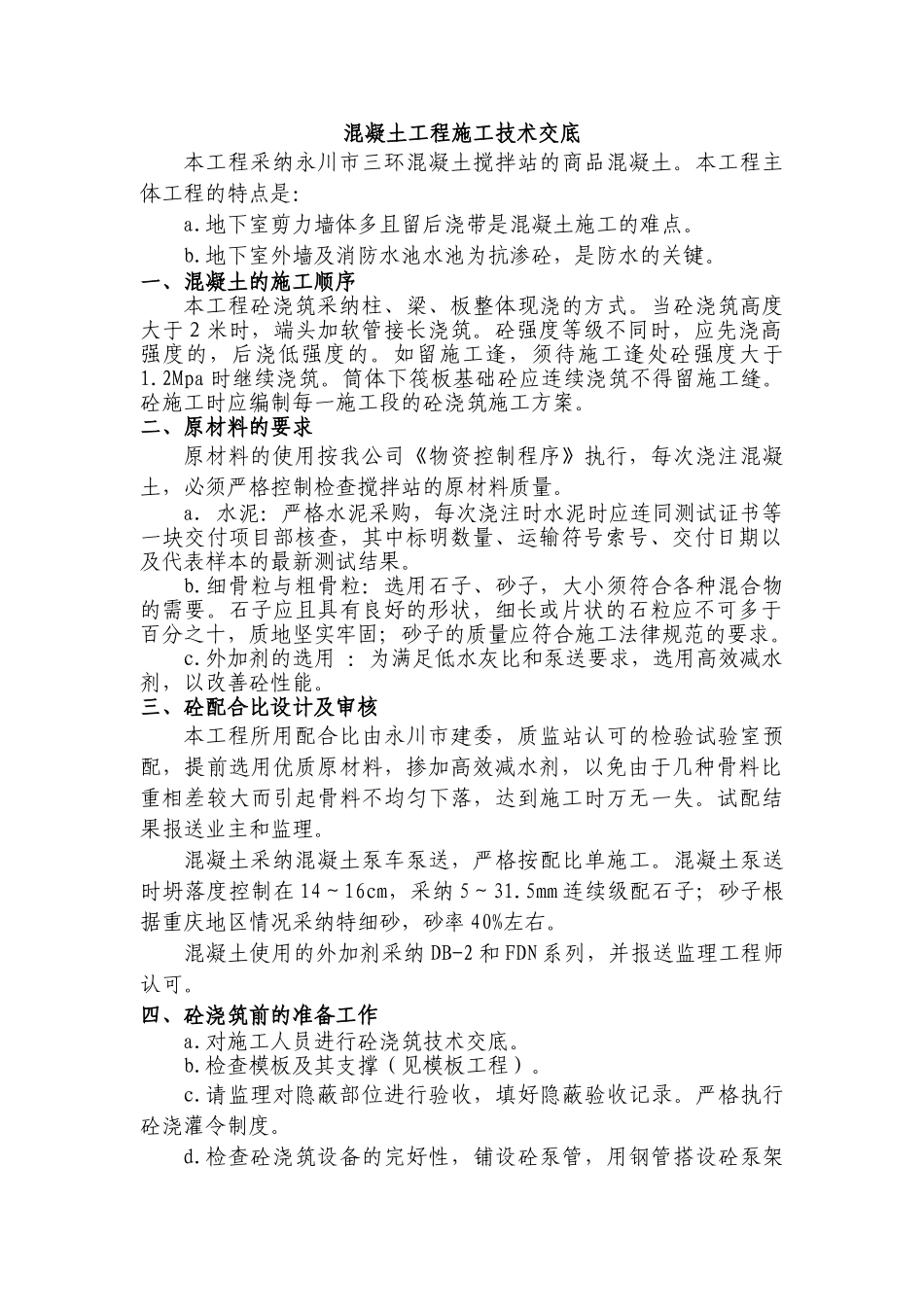

施工技术交底记录 渝建竣-24建设单位重庆市第二人民医院施工单位中国建筑第八工程局工程名称综合住院大楼工程数量1施工班组土建施工队工程编号计划完成日期年 月 日交底人(签字)交底部位混凝土工程交底日期年 月 日接受人(签字)1.质量标准及执行规程法律规范GB50204-20252.安全操作事项见附页3.操作要点及技术措施见附页4.其它注意事项见附页记录: 年 月 日混凝土工程施工技术交底本工程采纳永川市三环混凝土搅拌站的商品混凝土。本工程主体工程的特点是:a.地下室剪力墙体多且留后浇带是混凝土施工的难点。b.地下室外墙及消防水池水池为抗渗砼,是防水的关键。一、混凝土的施工顺序本工程砼浇筑采纳柱、梁、板整体现浇的方式。当砼浇筑高度大于2米时,端头加软管接长浇筑。砼强度等级不同时,应先浇高强度的,后浇低强度的。如留施工逢,须待施工逢处砼强度大于1.2Mpa 时继续浇筑。筒体下筏板基础砼应连续浇筑不得留施工缝。砼施工时应编制每一施工段的砼浇筑施工方案。二、原材料的要求原材料的使用按我公司《物资控制程序》执行,每次浇注混凝土,必须严格控制检查搅拌站的原材料质量。a. 水泥:严格水泥采购,每次浇注时水泥时应连同测试证书等一块交付项目部核查,其中标明数量、运输符号索号、交付日期以及代表样本的最新测试结果。b.细骨粒与粗骨粒:选用石子、砂子,大小须符合各种混合物的需要。石子应且具有良好的形状,细长或片状的石粒应不可多于百分之十,质地坚实牢固;砂子的质量应符合施工法律规范的要求。c.外加剂的选用 :为满足低水灰比和泵送要求,选用高效减水剂,以改善砼性能。三、砼配合比设计及审核本工程所用配合比由永川市建委,质监站认可的检验试验室预配,提前选用优质原材料,掺加高效减水剂,以免由于几种骨料比重相差较大而引起骨料不均匀下落,达到施工时万无一失。试配结果报送业主和监理。混凝土采纳混凝土泵车泵送,严格按配比单施工。混凝土泵送时坍落度控制在 14~16cm,采纳 5~31.5mm 连续级配石子;砂子根据重庆地区情况采纳特细砂,砂率 40%左右。混凝土使用的外加剂采纳 DB-2 和 FDN 系列,并报送监理工程师认可。四、砼浇筑前的准备工作 a.对施工人员进行砼浇筑技术交底。 b.检查模板及其支撑(见模板工程)。c.请监理对隐蔽部位进行验收,填好隐蔽验收记录。严格执行砼浇灌令制度。d.检查砼浇筑设备的完好性,铺设砼泵管,用钢管搭设砼泵架至建筑物后,用钢筋焊接支架架...
