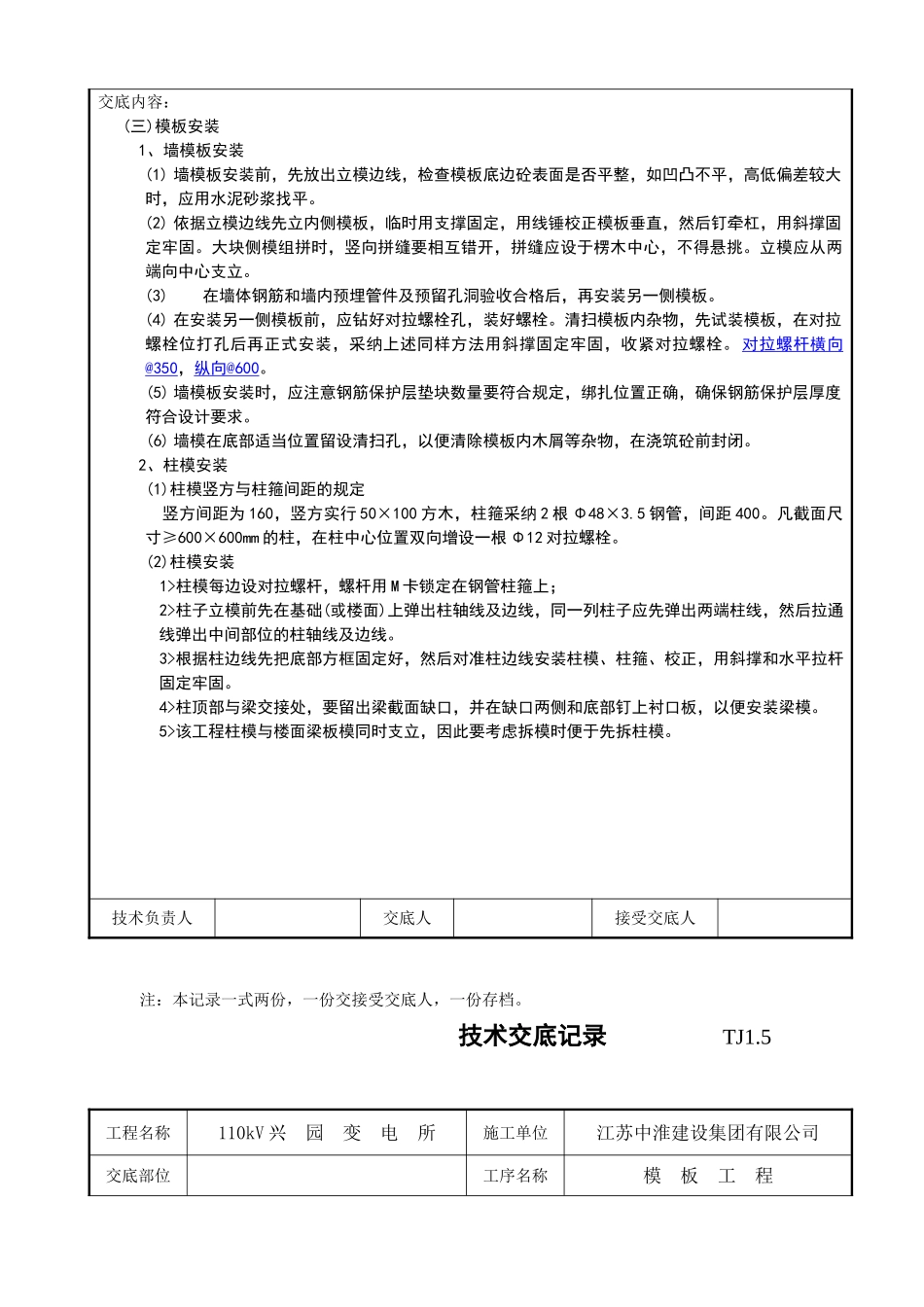

技术交底记录 TJ1.5工程名称110kV 兴 园 变 电 所施工单位江苏中淮建设集团有限公司交底部位工序名称模 板 工 程交底提要:交底内容: 一、质量标准1、模板的接缝不应漏浆,在浇筑砼前,木模板应浇水湿润,但模板内不应有积水;2、模板与砼的接触面应清理洁净,并涂刷隔离剂,但不得采纳影响结构性能或阻碍装饰工程施工的隔离剂;3、浇筑砼前,模板内的杂物应清理洁净;4、对跨度不小于 4m 的现浇钢筋砼梁、板,其模板应按设计要求起拱。当设计无具体要求时,起拱高度宜为跨度的 1/1000~3/1000;5、轴线位置允许偏差 5mm;6、底模上表面标高允许偏差±5mm;7、柱、墙、梁截面内部尺寸允许偏差+4~-5mm;8、层高垂直度允许偏差:不大于 5m 时为 6mm;9、相邻两板表面高低差允许偏差 2mm;10、表面平整度允许偏差为 5mm;11、侧模拆除时的砼强度应能保证其表面及棱角不受损伤;12、模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并及时清运。二、施工工艺模板是保证砼外观几何尺寸质量的决定性因素,为此必须保证模板制作尺寸准确,支撑牢固,模板和支撑材料质量符合法律规范要求。该工程计划全部使用木模板,背楞(櫊栅)采纳方木,使用钢管扣件支撑,实行散装散拆方法。1、材料质量要求(1)模板采纳国产 15 厚。(2)背楞(櫊栅)采纳 50×100 方木,必须无腐朽、弯曲、断裂现象。使用前用压刨机刨平,保证尺寸一致。(3)立模使用的对拉螺栓,应使用合格的Ⅰ级钢制作,螺牙整齐无损坏,并使用双螺帽。2、模板制作安装规定(1) 模板支撑排距和楞木、牵杠间距必须严格按设计计算规定布置。(2) 梁模板全部实行侧包底方法,以便于固定和拆模。(3) 梁模和板模应考虑能局部先拆除的构造方法。(4) 模板尺寸必须严格按图纸规定,误差控制在±2mm 内。(5) 模板制作应拼缝严密不漏浆,表面平整,阴阳角顺直光滑。模板与砼接触表面应涂刷隔离剂。技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档。技术交底记录 TJ1.5工程名称110kV 兴 园 变 电 所施工单位江苏中淮建设集团有限公司交底部位工序名称模 板 工 程交底提要:交底内容: (三)模板安装 1、墙模板安装(1) 墙模板安装前,先放出立模边线,检查模板底边砼表面是否平整,如凹凸不平,高低偏差较大时,应用水泥砂浆找平。(2) 依据立模边线先立内侧模板,临时用支撑固定,用线锤校正模板垂直,然后钉牵杠,用斜撑固定牢固。...
