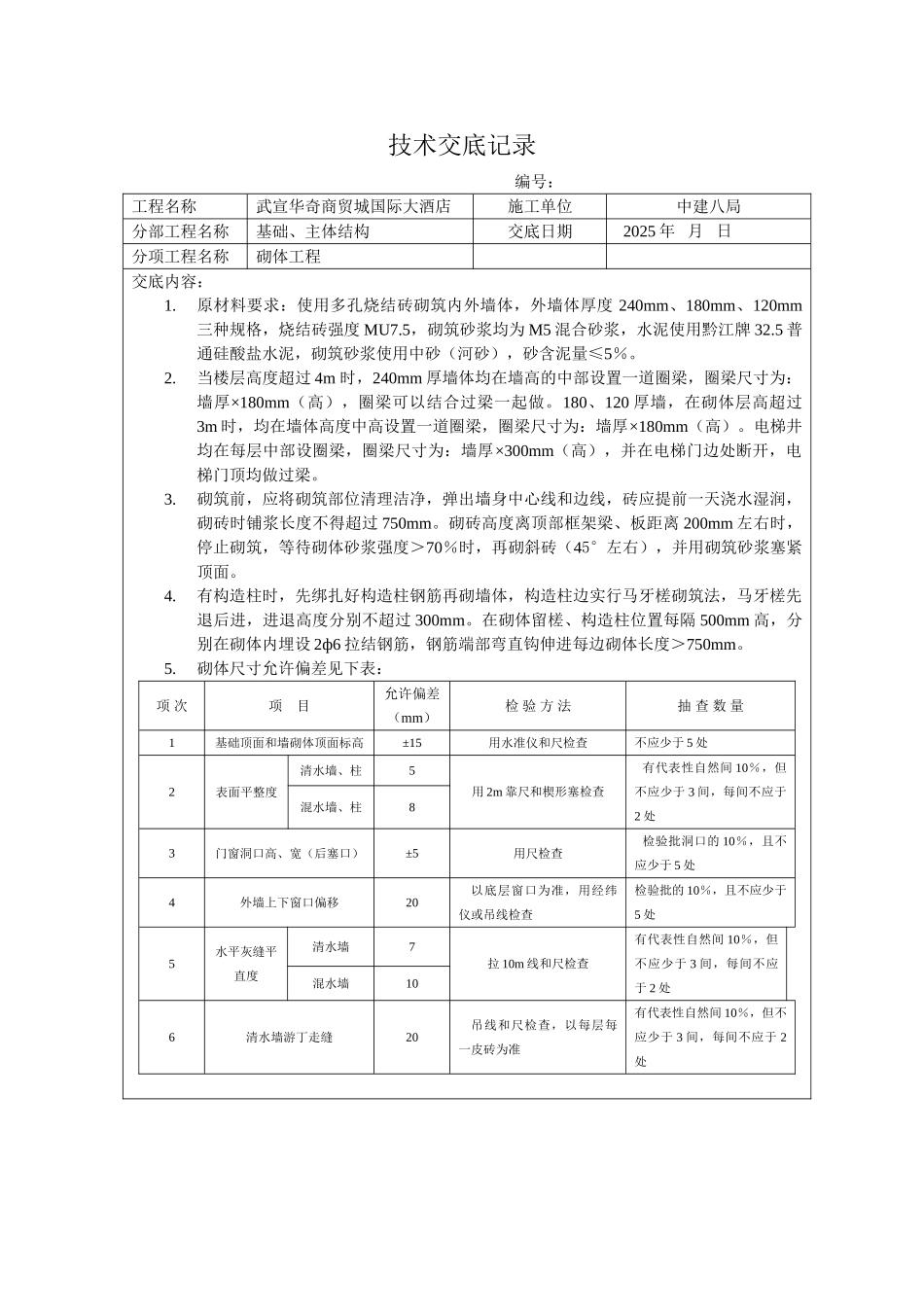

技术交底记录 编号:工程名称武宣华奇商贸城国际大酒店施工单位中建八局分部工程名称基础、主体结构交底日期2025 年 月 日分项工程名称砌体工程交底内容:1
原材料要求:使用多孔烧结砖砌筑内外墙体,外墙体厚度 240mm、180mm、120mm三种规格,烧结砖强度 MU7
5,砌筑砂浆均为 M5 混合砂浆,水泥使用黔江牌 32
5 普通硅酸盐水泥,砌筑砂浆使用中砂(河砂),砂含泥量≤5%
当楼层高度超过 4m 时,240mm 厚墙体均在墙高的中部设置一道圈梁,圈梁尺寸为:墙厚×180mm(高),圈梁可以结合过梁一起做
180、120 厚墙,在砌体层高超过3m 时,均在墙体高度中高设置一道圈梁,圈梁尺寸为:墙厚×180mm(高)
电梯井均在每层中部设圈梁,圈梁尺寸为:墙厚×300mm(高),并在电梯门边处断开,电梯门顶均做过梁
砌筑前,应将砌筑部位清理洁净,弹出墙身中心线和边线,砖应提前一天浇水湿润,砌砖时铺浆长度不得超过 750mm
砌砖高度离顶部框架梁、板距离 200mm 左右时,停止砌筑,等待砌体砂浆强度>70%时,再砌斜砖(45°左右),并用砌筑砂浆塞紧顶面
有构造柱时,先绑扎好构造柱钢筋再砌墙体,构造柱边实行马牙槎砌筑法,马牙槎先退后进,进退高度分别不超过 300mm
在砌体留槎、构造柱位置每隔 500mm 高,分别在砌体内埋设 2ф6 拉结钢筋,钢筋端部弯直钩伸进每边砌体长度>750mm
砌体尺寸允许偏差见下表:项 次项 目允许偏差(mm)检 验 方 法抽 查 数 量1基础顶面和墙砌体顶面标高±15用水准仪和尺检查不应少于 5 处2表面平整度清水墙、柱5用 2m 靠尺和楔形塞检查 有代表性自然间 10%,但不应少于 3 间,每间不应于2 处混水墙、柱83门窗洞口高、宽(后塞口)±5用尺检查 检验批洞口的 10%,且不应少于 5 处4外墙上下窗口偏移2
