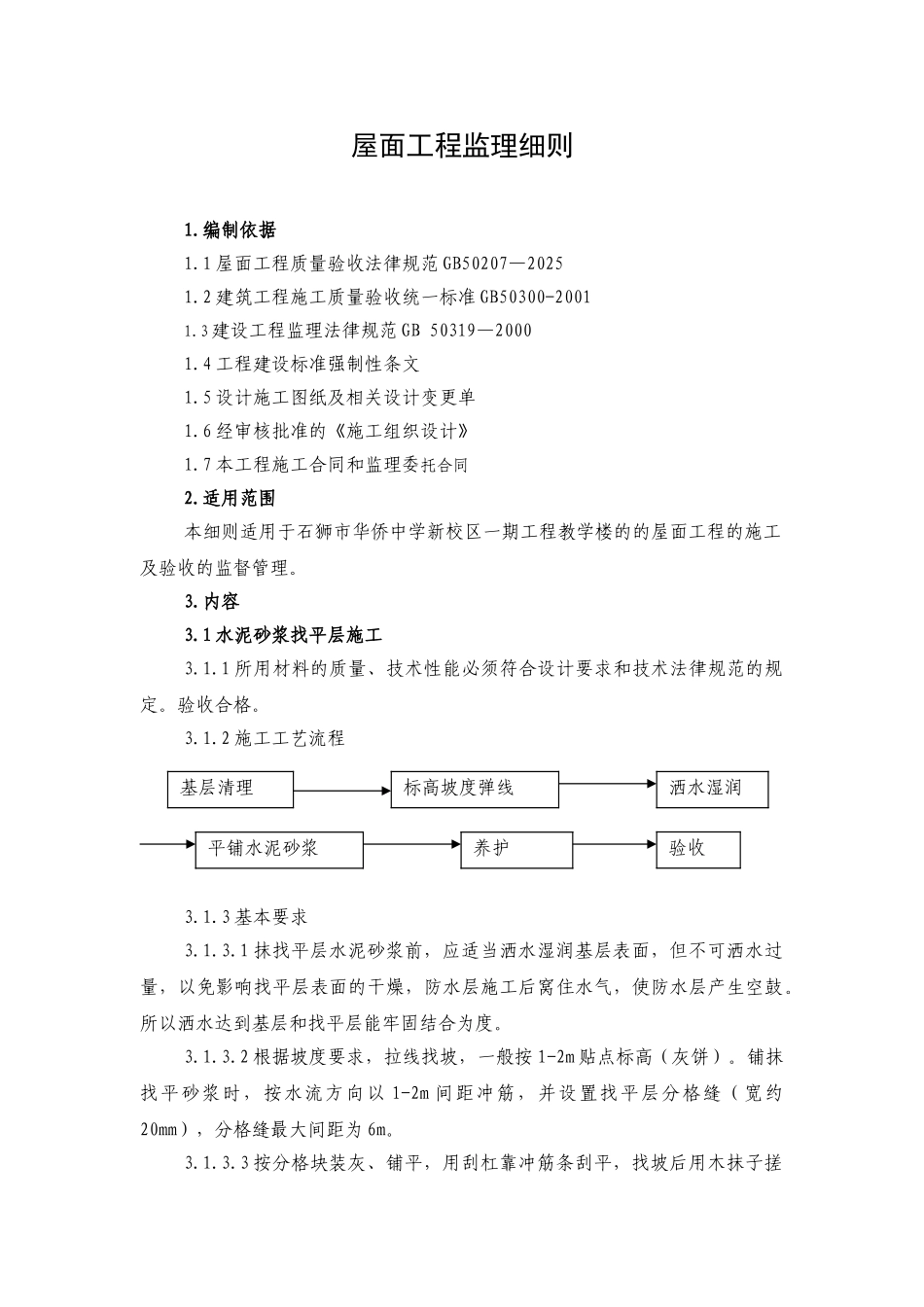

屋面工程监理细则1
1 屋面工程质量验收法律规范 GB50207—20251
2 建筑工程施工质量验收统一标准 GB50300-20011
3 建设工程监理法律规范 GB 50319—20001
4 工程建设标准强制性条文1
5 设计施工图纸及相关设计变更单1
6 经审核批准的《施工组织设计》1
7 本工程施工合同和监理委托合同2
适用范围本细则适用于石狮市华侨中学新校区一期工程教学楼的的屋面工程的施工及验收的监督管理
1 水泥砂浆找平层施工3
1 所用材料的质量、技术性能必须符合设计要求和技术法律规范的规定
2 施工工艺流程3
3 基本要求3
1 抹找平层水泥砂浆前,应适当洒水湿润基层表面,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓
所以洒水达到基层和找平层能牢固结合为度
2 根据坡度要求,拉线找坡,一般按 1-2m 贴点标高(灰饼)
铺抹找平砂浆时,按水流方向以 1-2m 间距冲筋,并设置找平层分格缝(宽约20mm),分格缝最大间距为 6m
3 按分格块装灰、铺平,用刮杠靠冲筋条刮平,找坡后用木抹子搓基层清理标高坡度弹线洒水湿润平铺水泥砂浆养护验收平,铁抹子压光

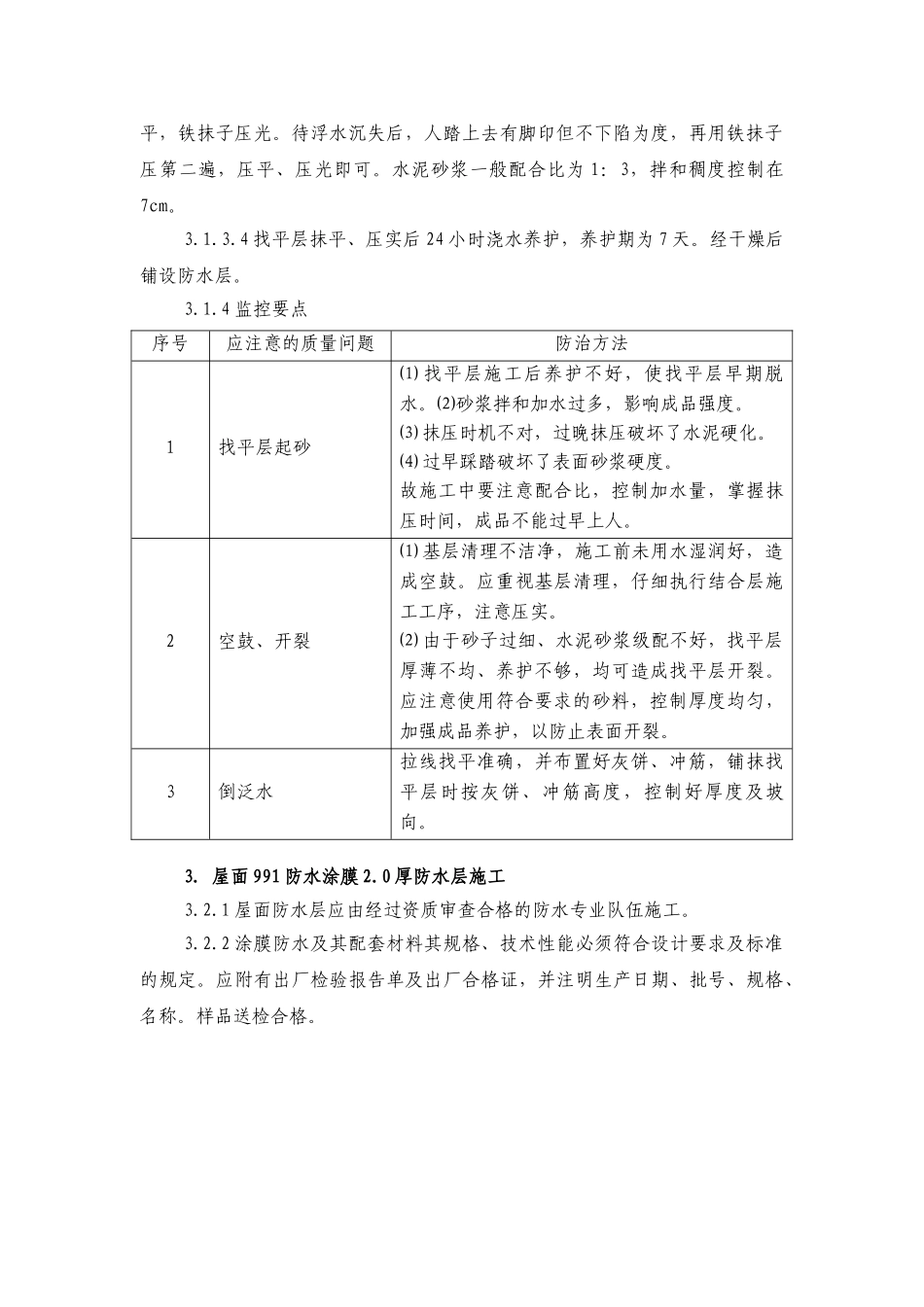

待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍,压平、压光即可
水泥砂浆一般配合比为 1:3,拌和稠度控制在7cm
4 找平层抹平、压实后 24 小时浇水养护,养护期为 7 天
经干燥后铺设防水层
4 监控要点序号应注意的质量问题防治方法1找平层起砂⑴ 找平层施工后养护不好,使找平层早期脱水
⑵砂浆拌和加水过多,影响成品强度
⑶ 抹压时机不对,过晚抹压破坏了水泥硬化
⑷ 过早踩踏破坏了表面砂浆硬度
故施工中要注意配合比,控制加水量,掌握抹压时间,成品不能过早上
