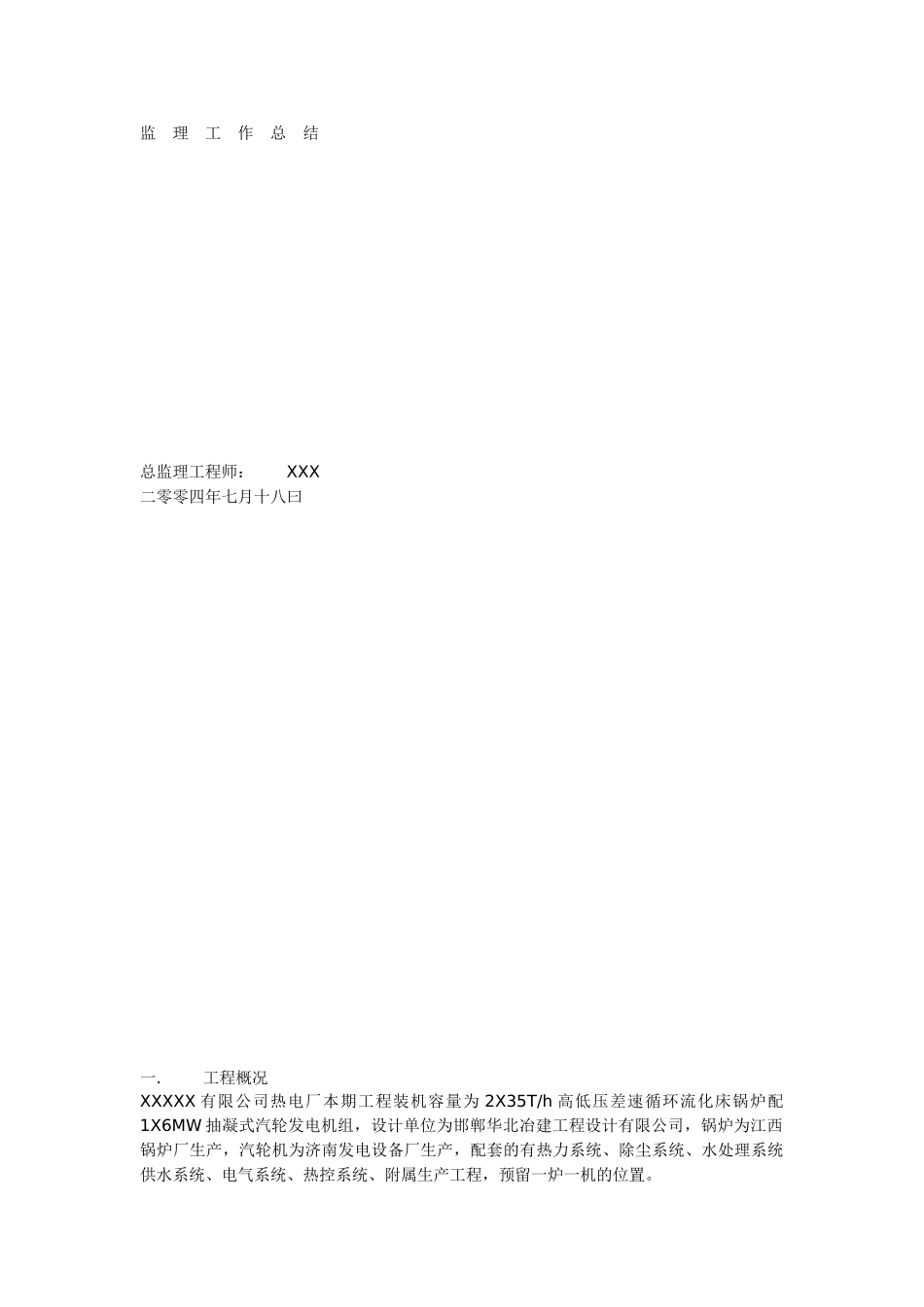

监 理 工 作 总 结 总监理工程师: XXX 二零零四年七月十八曰 一. 工程概况 XXXXX 有限公司热电厂本期工程装机容量为 2X35T/h 高低压差速循环流化床锅炉配1X6MW 抽凝式汽轮发电机组,设计单位为邯郸华北冶建工程设计有限公司,锅炉为江西锅炉厂生产,汽轮机为济南发电设备厂生产,配套的有热力系统、除尘系统、水处理系统供水系统、电气系统、热控系统、附属生产工程,预留一炉一机的位置。 工程建设于 XXXX 工业开发区内,东距 XX4km,西距济南 45km,南临济青高速公路。 本期土建工程主要建筑物有:主厂房 3609m2、300m2 双曲线冷却塔基础、电除尘钢筋混凝土框架由 XXX 第一建筑公司承建;100 米钢筋混凝土烟囱由 XX 建筑集团承建;输煤栈桥、破裂机室、化水站由 XX 建筑队承建;复合地基处理由山东岩土工程勘察总公司承包,全厂水、电、暖安装及机、炉、电、热工仪表设备安装工程由 XXXX 安装工程公司承担,筑炉由耀东、富龙耐火材料有限公司承包;电除尘由江苏宇达电站辅机阀门制造有限公司制造并安装;输煤设备制作及安装由山矿集团承包;化学水处理设备制作及安装公司由济宁京鲁水处理工程有限公司承包; 工程施工自 2025 年 12 月 28 曰起开始进行地基处理,2025 年于 月两炉一机调试启动完毕,正式投产。 二. 项目监理机构及进场退场时间 经过投标,山东 XX 工程建设监理有限公司中标,于 2025 年 8 月 8 曰与 XXXX 签定监理委托合同,合同约定自合同签定之曰起,服务期为 15 个月,监理业务从设计阶段开始至竣工投产为止,并参加保修阶段的监理。 监理分两个阶段,第一阶段为设计监理阶段,自 2025 年 8 月 21 曰开始参加发电设备技术谈判,调整概算,初步设计审查;地质勘探监理,所有施工队伍招标与建设单位去邯郸设计单位洽谈地基处理方案,直至 2025 年年底期间先后有 11 名监理人员参加了设计及地基勘探监理。 第二阶段自 2025 年 12 月开始进入施工监理阶段,根据工程需要及监理法律规范要求,公司成立圣泉项目部,项目部设土建监理组、安装监理组、技术经济组、信息管理组,其中总监理工程师一人常驻施工场地,土建监理工程师四人,监理员二人,信息管理员一人锅炉、输煤、化水监理工程师五人,焊接工程师一人,机电监理工程师一人,热工监理工程师一人,施工场地配备微机、打印机、照相机等办公设备,以及常用的监测工具,电力工程监理必备的行业标准、...
