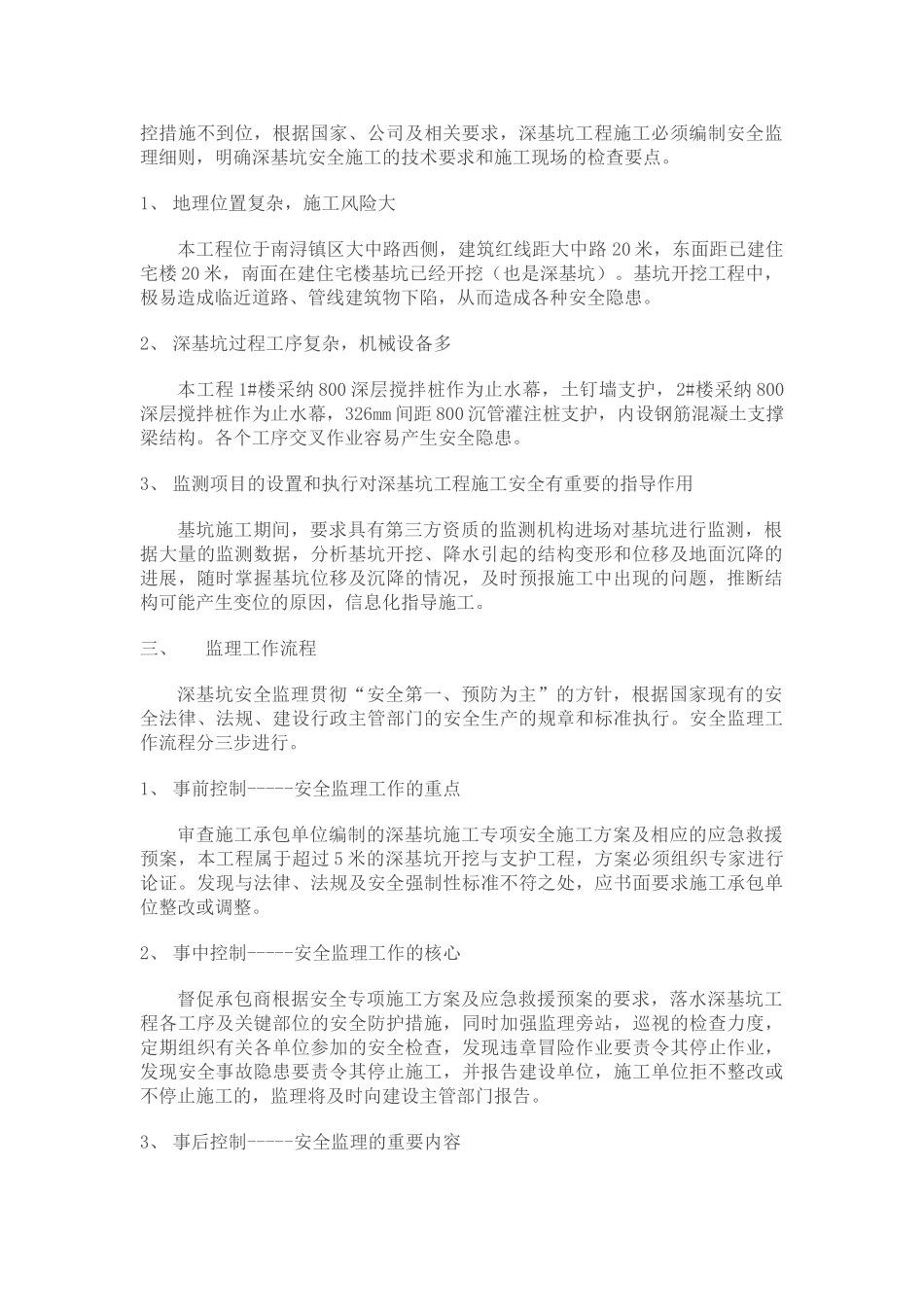

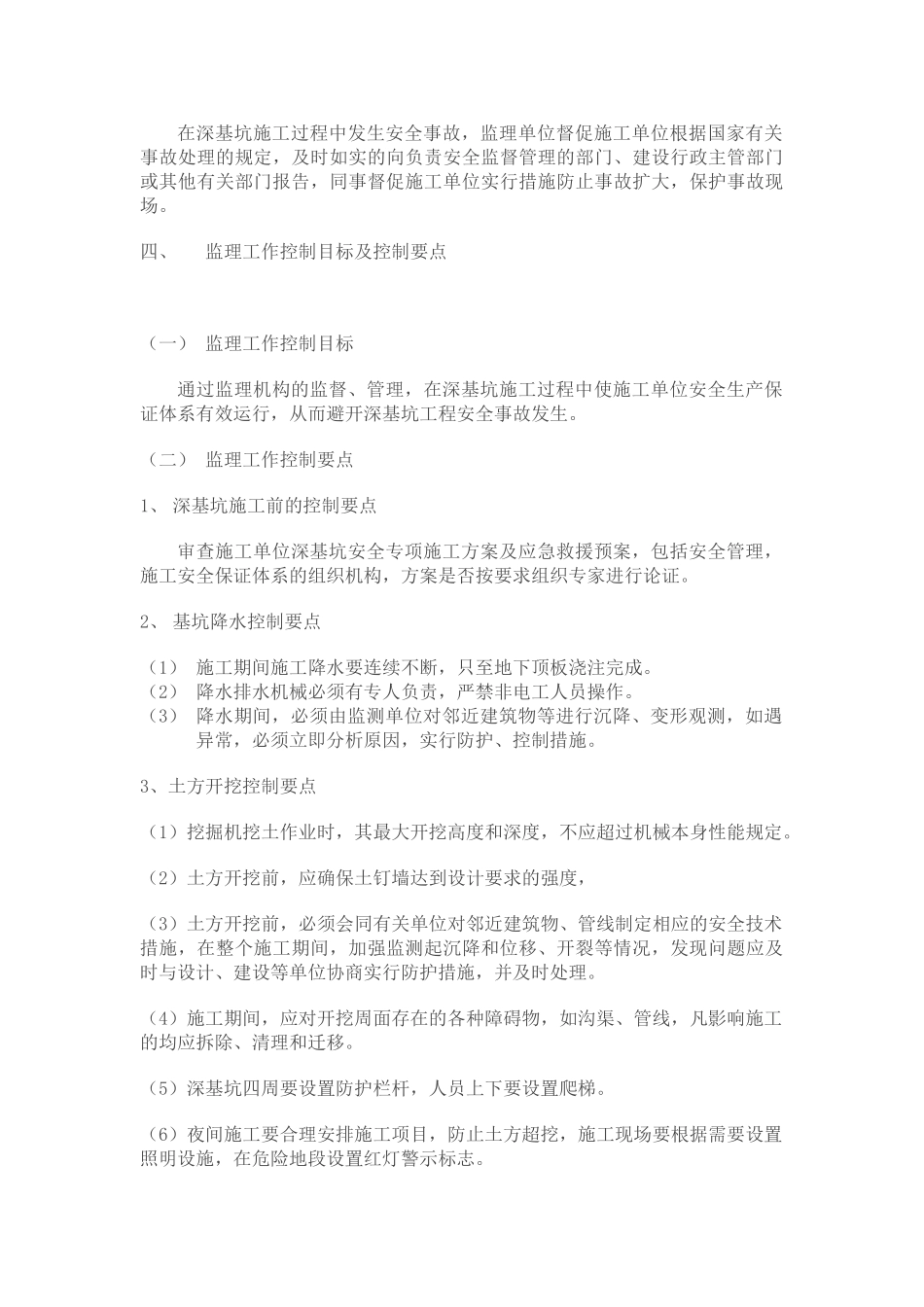

南浔生泰花园小区工程监理实施细则(深基坑安全)内容提要:工程概况 专业工程特点监理工作流程 监理工资控制目标及控制要点 监理工作方法及措施项目监理机构(章): 专业监理工程师: 总监理工程师: 日期: 一、工程概况:本工程位于南浔区大中路中段西侧,总建筑面积 1.6 万平方米,其中地下室建筑面积为 3400 平方米,开挖深度为 5.8 米,其中 1#楼采纳水泥搅拌桩作止水幕,土钉墙;2#楼采纳沉管灌注桩支护,上设钢筋混凝土支撑梁结构。二、专业工程特点:根据目前形式深基坑工程施工事故频发,而且事故一旦发生,极易造成群死群伤,后果相当严重,究其原因,主要是施工方案及施工过程中各种安全预控措施不到位,根据国家、公司及相关要求,深基坑工程施工必须编制安全监理细则,明确深基坑安全施工的技术要求和施工现场的检查要点。1、 地理位置复杂,施工风险大本工程位于南浔镇区大中路西侧,建筑红线距大中路 20 米,东面距已建住宅楼 20 米,南面在建住宅楼基坑已经开挖(也是深基坑)。基坑开挖工程中,极易造成临近道路、管线建筑物下陷,从而造成各种安全隐患。2、 深基坑过程工序复杂,机械设备多本工程 1#楼采纳 800 深层搅拌桩作为止水幕,土钉墙支护,2#楼采纳 800深层搅拌桩作为止水幕,326mm 间距 800 沉管灌注桩支护,内设钢筋混凝土支撑梁结构。各个工序交叉作业容易产生安全隐患。3、 监测项目的设置和执行对深基坑工程施工安全有重要的指导作用基坑施工期间,要求具有第三方资质的监测机构进场对基坑进行监测,根据大量的监测数据,分析基坑开挖、降水引起的结构变形和位移及地面沉降的进展,随时掌握基坑位移及沉降的情况,及时预报施工中出现的问题,推断结构可能产生变位的原因,信息化指导施工。三、监理工作流程深基坑安全监理贯彻“安全第一、预防为主”的方针,根据国家现有的安全法律、法规、建设行政主管部门的安全生产的规章和标准执行。安全监理工作流程分三步进行。1、 事前控制-----安全监理工作的重点审查施工承包单位编制的深基坑施工专项安全施工方案及相应的应急救援预案,本工程属于超过 5 米的深基坑开挖与支护工程,方案必须组织专家进行论证。发现与法律、法规及安全强制性标准不符之处,应书面要求施工承包单位整改或调整。2、 事中控制-----安全监理工作的核心督促承包商根据安全专项施工方案及应急救援预案的要求,落水深基坑工程各工序及关键部位的安全防护措施,...
