技 术 交 底 记 录 单位工程名称: 南阳市五中餐厅及报告厅 共 9 页 第 1 页交 底 单 位五中项目部交底人 签字:接 底 单 位泥工班接底人 签字: 交底内容:混凝土工程 一、施工准备: 1、 材料及主要工具: (1)水泥:42
5 复合硅酸盐水泥,进场时必须有出厂合格证和复试报告
(2)砂:采有中砂,砂中含泥量不大于 3%
(3)石子:粒径采纳 5~20mm
(4)混凝土外加剂掺量:减水剂、早强剂掺量为水泥用量的 1%
(5)主要施工机具:混凝土搅拌机、磅秤、双轮手推车、小翻斗车、铁锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、塔式起重机
2、作业条件: (1)浇混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续
(2)浇混凝土用的架子及马道已搭完毕,并经检查合格
交接底时间 2005 年 8 月 14 日南阳市建设工程质量监督站—1—技 术 交 底 续 页 单位工程名称: 南阳市五中餐厅及报告厅 共 9 页第 2 页交底内容: (3)水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单
(4)检查磅称计量准确,振捣器经检查运转合格
施工班组已接到全面技术交底,混凝土浇灌令已下达
二、施工工艺: 1、工艺流程: 作业准备→混凝土搅拌→混凝土运输→柱、梁板、楼梯混凝土浇筑与振捣 →养护 2、作业准备:浇筑混凝土前应将模板内的杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是否垫好
柱子模板的扫除口应在清除杂物及积水后再封闭
3、混凝土搅拌: (1)根据配合比确定每盘各种材料用量及车辆重量,分别定好水泥、砂、石各个磅秤标准
在上料时应车车过磅
(2)装料顺序:先倒入石子,再装水泥,最后倒砂子

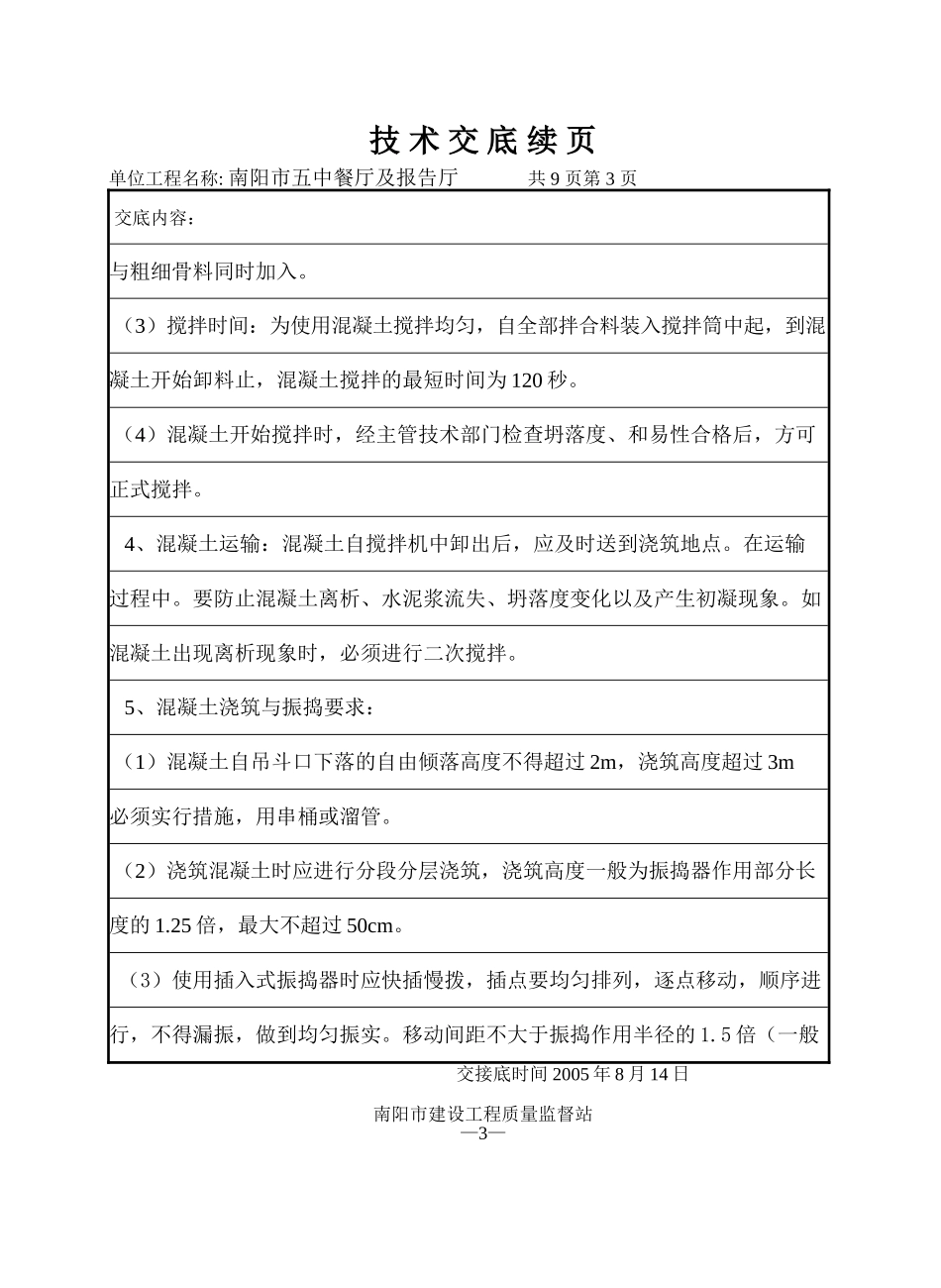

需使用早强减水剂时 交接底时间 2005 年 8 月 14 日南阳市建设工程质
