安全监理细则340 省道后阳至石墩头养护改善工程驻地监理组2025 年 3 月 19 日工程概况340 省道后阳至石墩头养护改善工程路线全长 23
836 公里,起始于华城电子附近与已建成的一级公路相接,延伸至茅山脚下,平均填土高度 1
3 米,主线桥梁 9 座

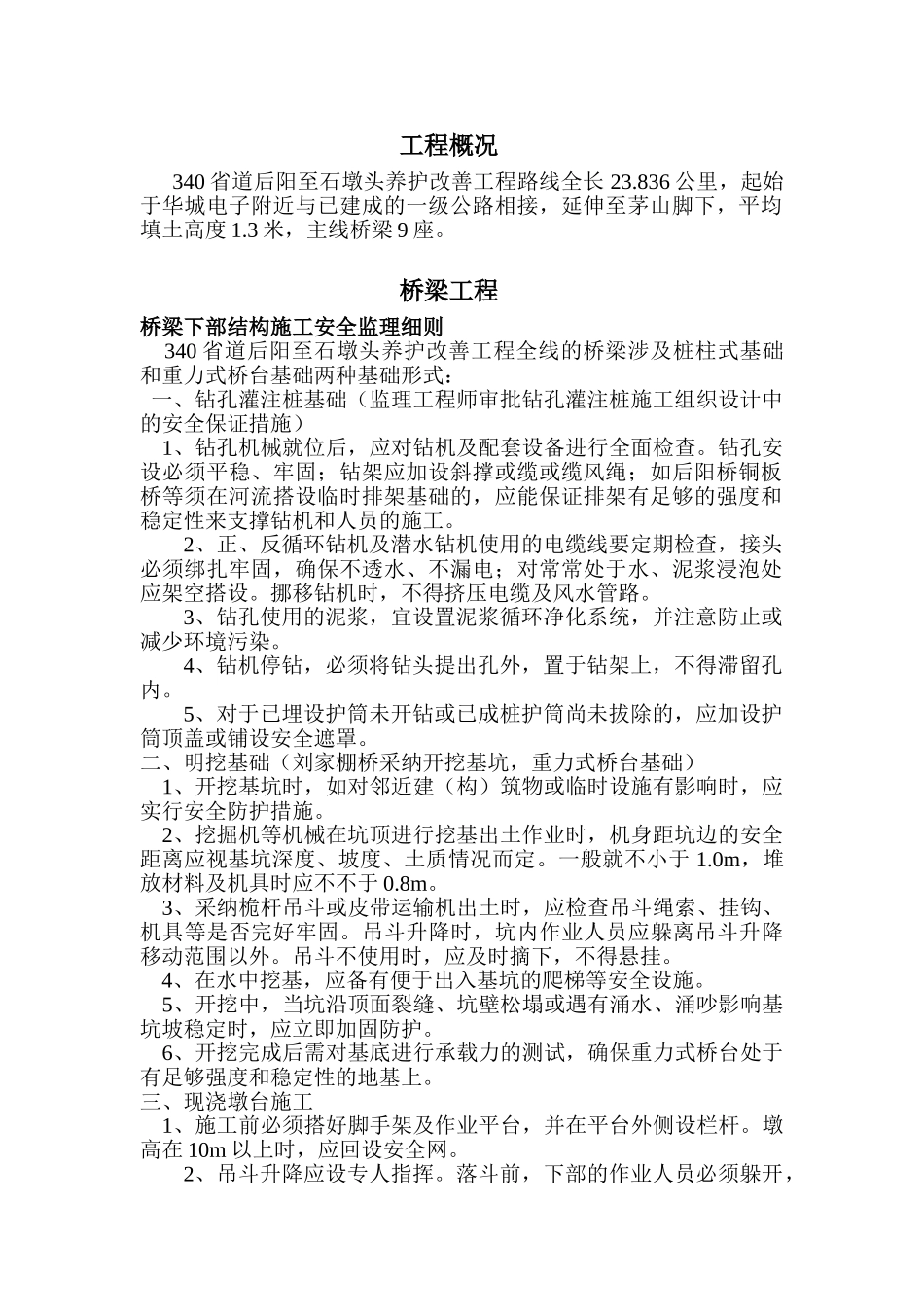

桥梁工程桥梁下部结构施工安全监理细则 340 省道后阳至石墩头养护改善工程全线的桥梁涉及桩柱式基础和重力式桥台基础两种基础形式: 一、钻孔灌注桩基础(监理工程师审批钻孔灌注桩施工组织设计中的安全保证措施) 1、钻孔机械就位后,应对钻机及配套设备进行全面检查
钻孔安设必须平稳、牢固;钻架应加设斜撑或缆或缆风绳;如后阳桥铜板桥等须在河流搭设临时排架基础的,应能保证排架有足够的强度和稳定性来支撑钻机和人员的施工
2、正、反循环钻机及潜水钻机使用的电缆线要定期检查,接头必须绑扎牢固,确保不透水、不漏电;对常常处于水、泥浆浸泡处应架空搭设
挪移钻机时,不得挤压电缆及风水管路
3、钻孔使用的泥浆,宜设置泥浆循环净化系统,并注意防止或减少环境污染
4、钻机停钻,必须将钻头提出孔外,置于钻架上,不得滞留孔内
5、对于已埋设护筒未开钻或已成桩护筒尚未拔除的,应加设护筒顶盖或铺设安全遮罩
二、明挖基础(刘家棚桥采纳开挖基坑,重力式桥台基础) 1、开挖基坑时,如对邻近建(构)筑物或临时设施有影响时,应实行安全防护措施
2、挖掘机等机械在坑顶进行挖基出土作业时,机身距坑边的安全距离应视基坑深度、坡度、土质情况而定
一般就不小于 1
0m,堆放材料及机具时应不不于 0
3、采纳桅杆吊斗或皮带运输机出土时,应检查吊斗绳索、挂钩、机具等是否完好牢固
吊斗升降时,坑内作业人员应躲离吊斗升降移动范围以外
吊斗不使用时,应及时摘下,不得悬挂
4、在水中挖基,应备有便于出入基坑的爬梯等安全设施

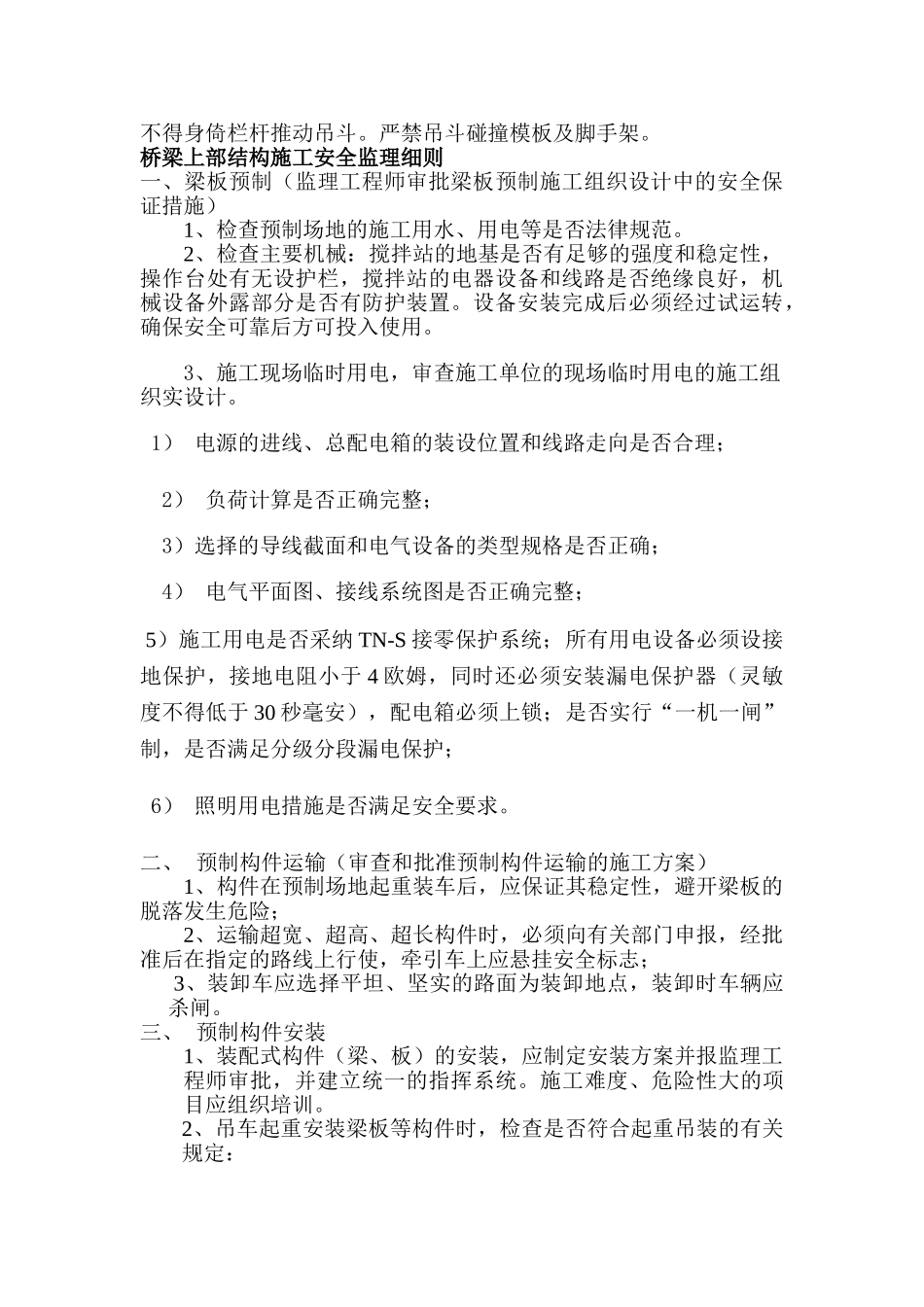

5、开挖中,当坑沿顶面裂缝、坑壁松塌或遇有
