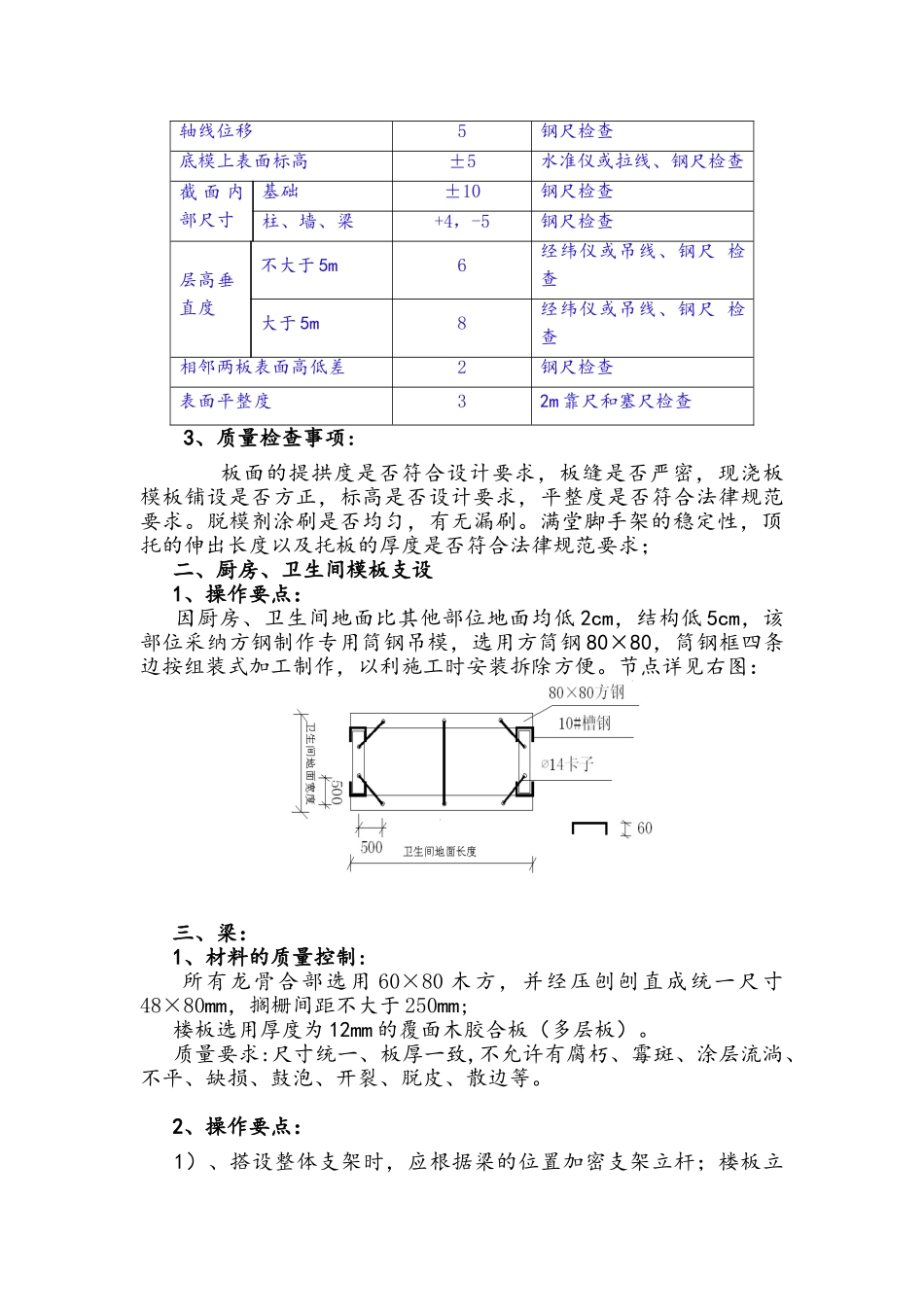

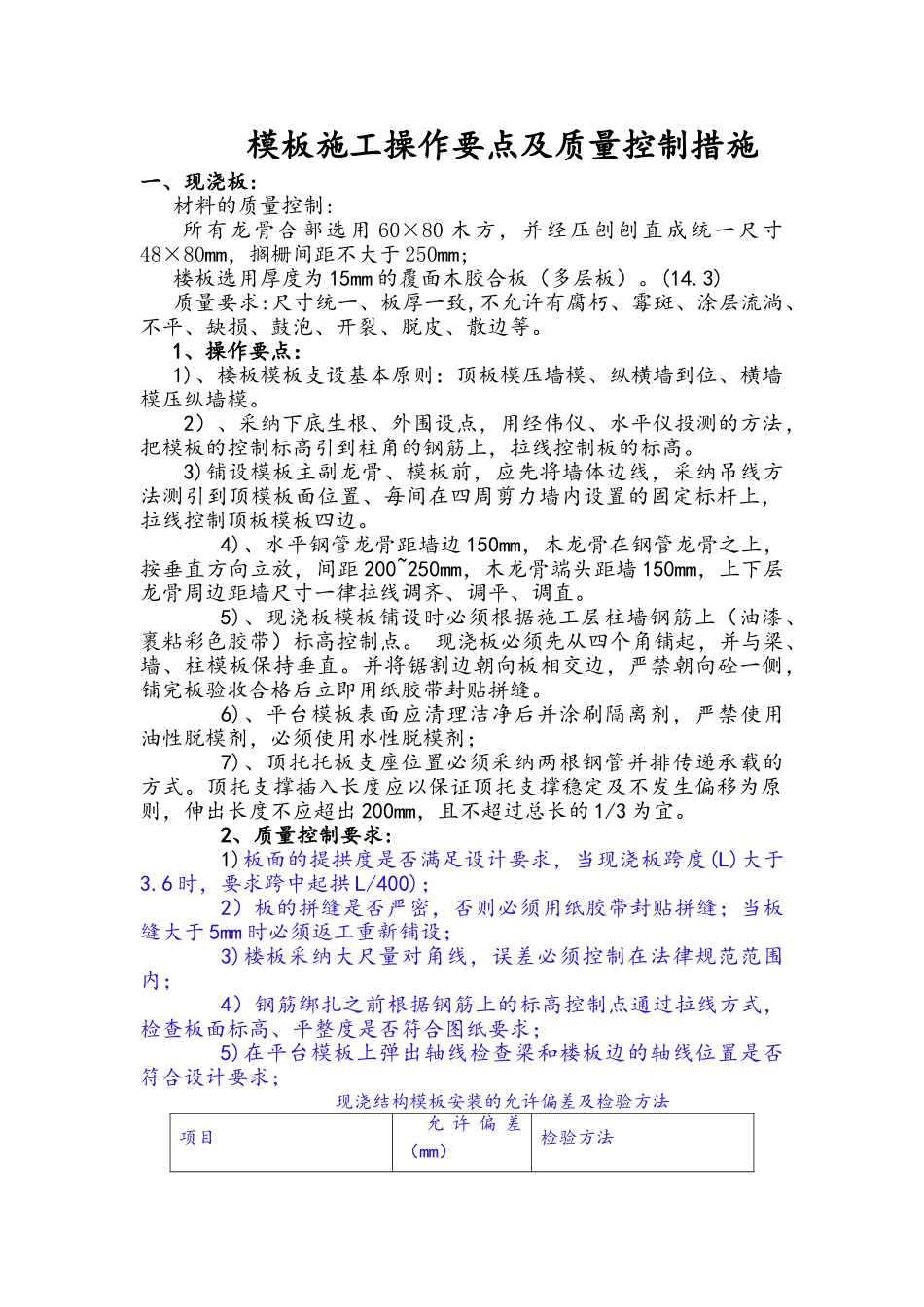

时代国际一期项目模板施工操作要点及质量控制措施 编 制 人: 周 小 林 审 核 人: 审 批 人: 宝腾建设集团有限公司时代国际项目部 2025 年 11 月 19 日模板施工操作要点及质量控制措施一、现浇板: 材料的质量控制: 所有龙骨合部选用 60×80 木方,并经压刨刨直成统一尺寸48×80mm,搁栅间距不大于 250mm; 楼板选用厚度为 15mm 的覆面木胶合板(多层板)。(14.3) 质量要求:尺寸统一、板厚一致,不允许有腐朽、霉斑、涂层流淌、不平、缺损、鼓泡、开裂、脱皮、散边等。 1、操作要点: 1)、楼板模板支设基本原则:顶板模压墙模、纵横墙到位、横墙模压纵墙模。2)、采纳下底生根、外围设点,用经伟仪、水平仪投测的方法,把模板的控制标高引到柱角的钢筋上,拉线控制板的标高。3)铺设模板主副龙骨、模板前,应先将墙体边线,采纳吊线方法测引到顶模板面位置、每间在四周剪力墙内设置的固定标杆上,拉线控制顶板模板四边。4)、水平钢管龙骨距墙边 150mm,木龙骨在钢管龙骨之上,按垂直方向立放,间距 200~250mm,木龙骨端头距墙 150mm,上下层龙骨周边距墙尺寸一律拉线调齐、调平、调直。5)、现浇板模板铺设时必须根据施工层柱墙钢筋上(油漆、裹粘彩色胶带)标高控制点。 现浇板必须先从四个角铺起,并与梁、墙、柱模板保持垂直。并将锯割边朝向板相交边,严禁朝向砼一侧,铺完板验收合格后立即用纸胶带封贴拼缝。6)、平台模板表面应清理洁净后并涂刷隔离剂,严禁使用油性脱模剂,必须使用水性脱模剂;7)、顶托托板支座位置必须采纳两根钢管并排传递承载的方式。顶托支撑插入长度应以保证顶托支撑稳定及不发生偏移为原则,伸出长度不应超出 200mm,且不超过总长的 1/3 为宜。2、质量控制要求:1)板面的提拱度是否满足设计要求,当现浇板跨度(L)大于3.6 时,要求跨中起拱 L/400);2)板的拼缝是否严密,否则必须用纸胶带封贴拼缝;当板缝大于 5mm 时必须返工重新铺设;3)楼板采纳大尺量对角线,误差必须控制在法律规范范围内;4)钢筋绑扎之前根据钢筋上的标高控制点通过拉线方式,检查板面标高、平整度是否符合图纸要求;5)在平台模板上弹出轴线检查梁和楼板边的轴线位置是否符合设计要求; 现浇结构模板安装的允许偏差及检验方法项目 允 许 偏 差(mm)检验方法轴线位移5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截 面 内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于 5m6...
