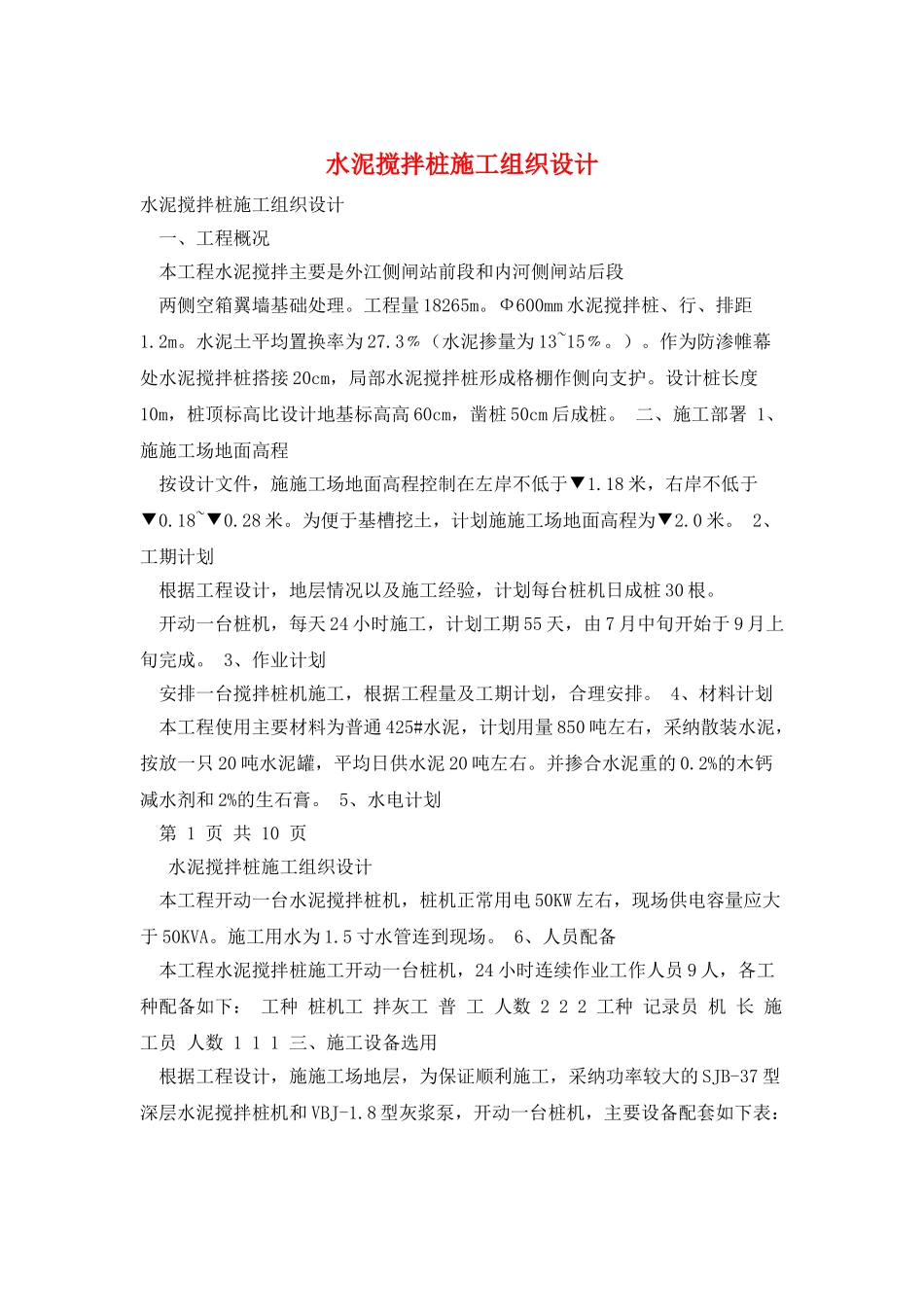

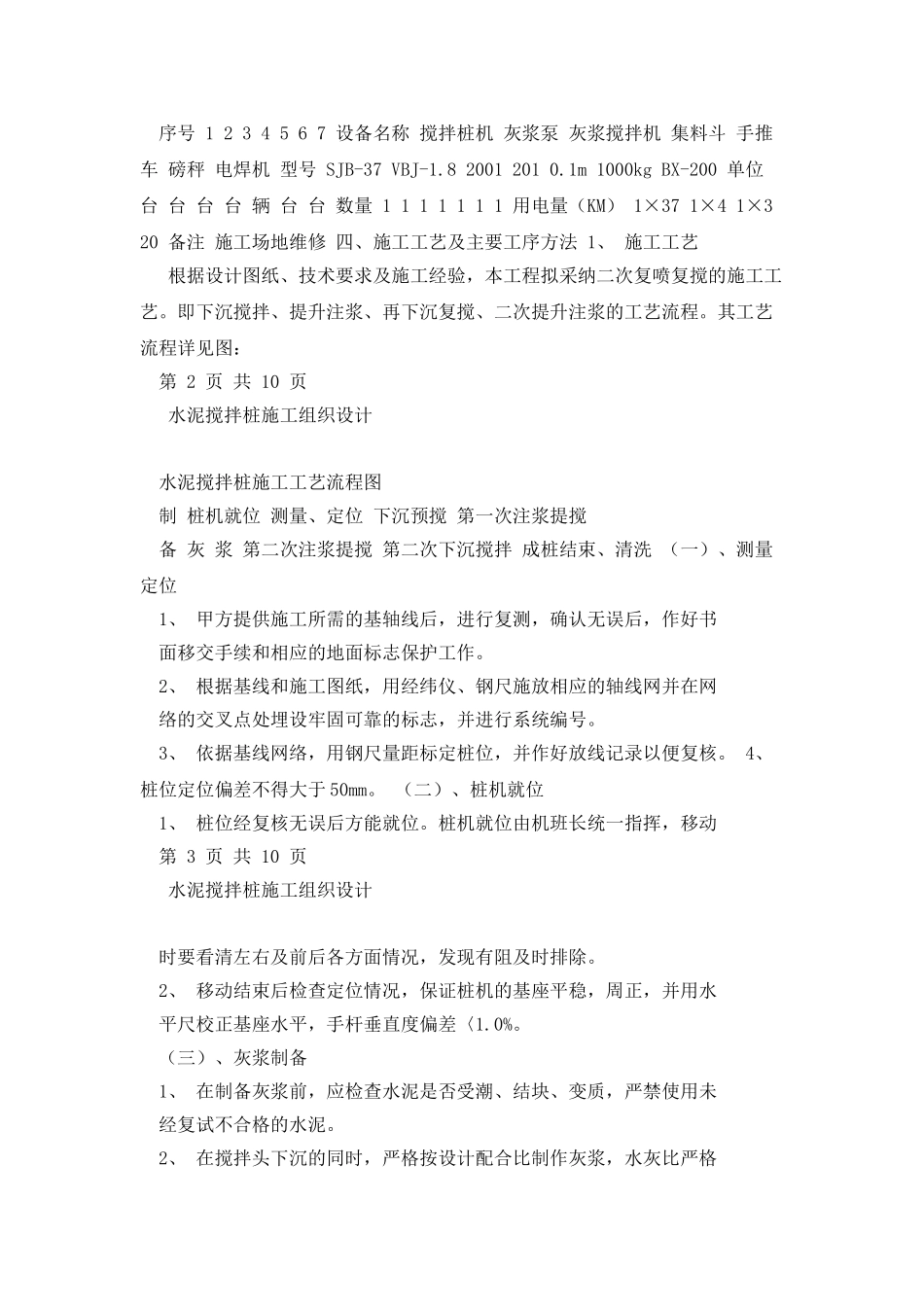

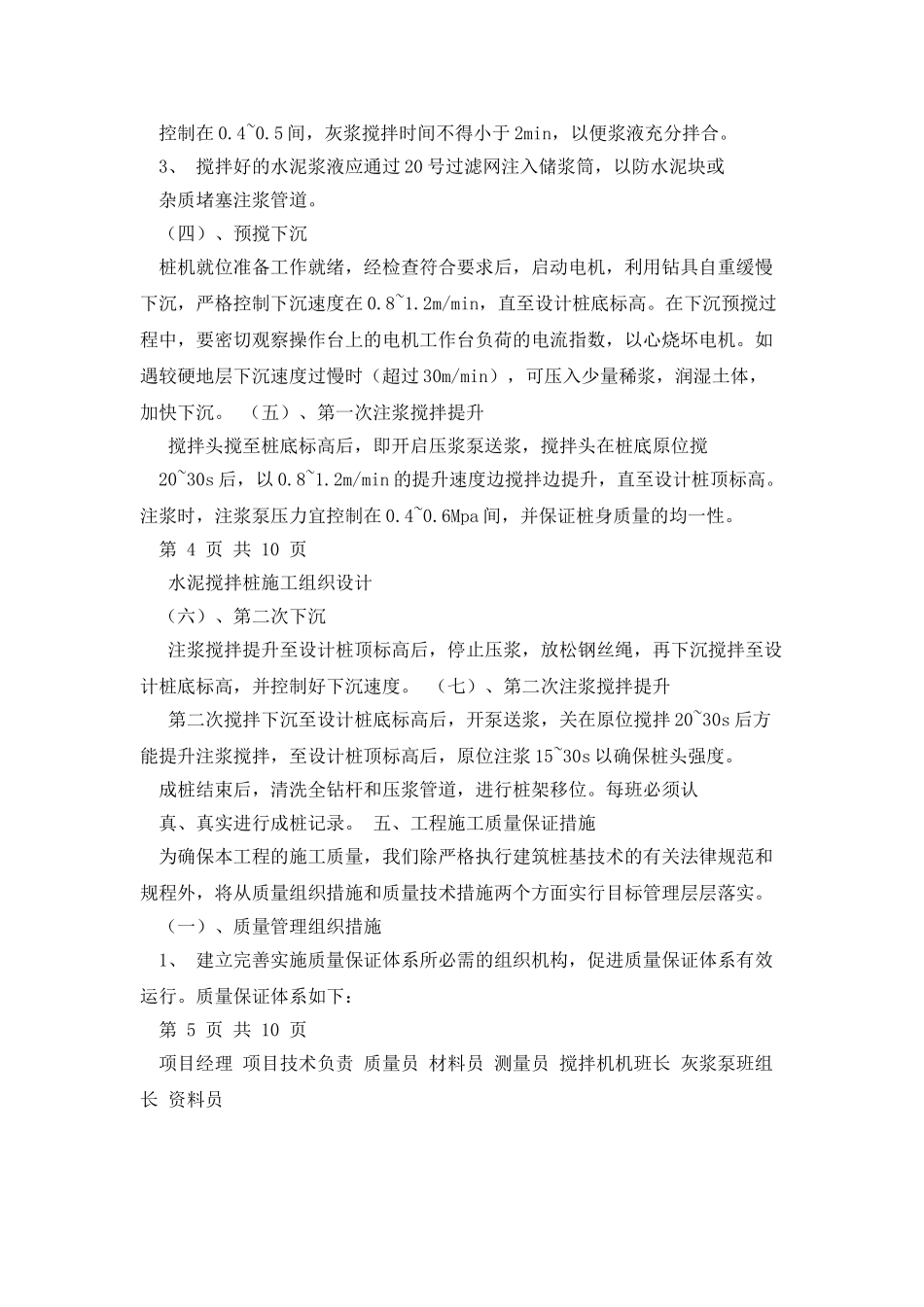

水泥搅拌桩施工组织设计水泥搅拌桩施工组织设计 一、工程概况 本工程水泥搅拌主要是外江侧闸站前段和内河侧闸站后段 两侧空箱翼墙基础处理。工程量 18265m。Ф600mm 水泥搅拌桩、行、排距1.2m。水泥土平均置换率为 27.3﹪(水泥掺量为 13~15﹪。)。作为防渗帷幕处水泥搅拌桩搭接 20cm,局部水泥搅拌桩形成格棚作侧向支护。设计桩长度10m,桩顶标高比设计地基标高高 60cm,凿桩 50cm 后成桩。 二、施工部署 1、 施施工场地面高程 按设计文件,施施工场地面高程控制在左岸不低于▼1.18 米,右岸不低于▼0.18~▼0.28 米。为便于基槽挖土,计划施施工场地面高程为▼2.0 米。 2、工期计划 根据工程设计,地层情况以及施工经验,计划每台桩机日成桩 30 根。 开动一台桩机,每天 24 小时施工,计划工期 55 天,由 7 月中旬开始于 9 月上旬完成。 3、作业计划 安排一台搅拌桩机施工,根据工程量及工期计划,合理安排。 4、材料计划 本工程使用主要材料为普通 425#水泥,计划用量 850 吨左右,采纳散装水泥,按放一只 20 吨水泥罐,平均日供水泥 20 吨左右。并掺合水泥重的 0.2%的木钙减水剂和 2%的生石膏。 5、水电计划 第 1 页 共 10 页 水泥搅拌桩施工组织设计 本工程开动一台水泥搅拌桩机,桩机正常用电 50KW 左右,现场供电容量应大于 50KVA。施工用水为 1.5 寸水管连到现场。 6、人员配备 本工程水泥搅拌桩施工开动一台桩机,24 小时连续作业工作人员 9 人,各工种配备如下: 工种 桩机工 拌灰工 普 工 人数 2 2 2 工种 记录员 机 长 施工员 人数 1 1 1 三、施工设备选用 根据工程设计,施施工场地层,为保证顺利施工,采纳功率较大的 SJB-37 型深层水泥搅拌桩机和 VBJ-1.8 型灰浆泵,开动一台桩机,主要设备配套如下表: 序号 1 2 3 4 5 6 7 设备名称 搅拌桩机 灰浆泵 灰浆搅拌机 集料斗 手推车 磅秤 电焊机 型号 SJB-37 VBJ-1.8 2001 201 0.1m 1000kg BX-200 单位 台 台 台 台 辆 台 台 数量 1 1 1 1 1 1 1 用电量(KM) 1×37 1×4 1×3 20 备注 施工场地维修 四、施工工艺及主要工序方法 1、 施工工艺 根据设计图纸、技术要求及施工经验,本工程拟采纳二次复喷复搅的施工工艺。即下沉搅拌、提升注浆、再下沉复搅、二次提升注浆的工艺流程。其工艺流程详见图: 第 2 页 共 10 页 水泥搅拌桩...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥搅拌桩施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
