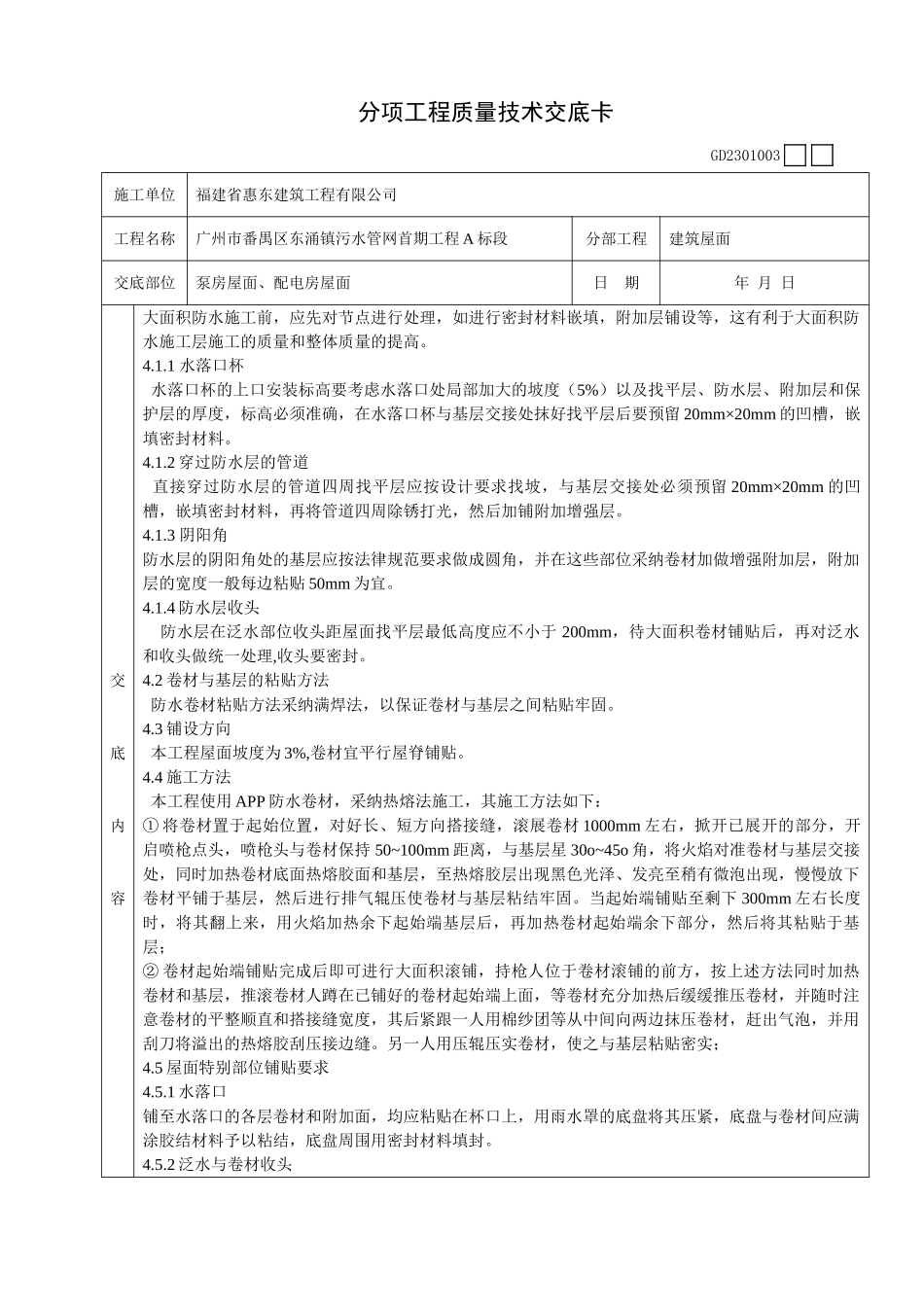

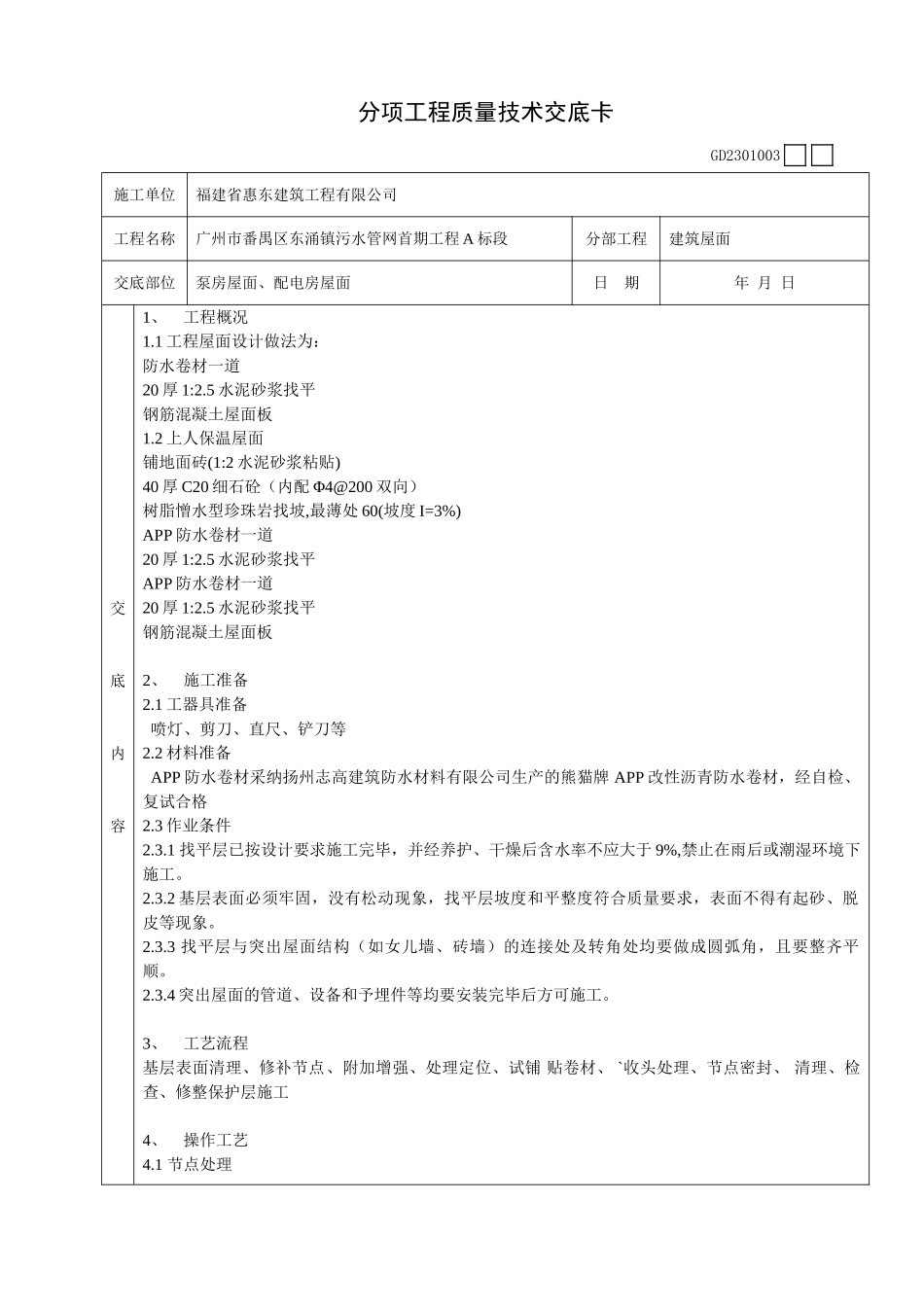

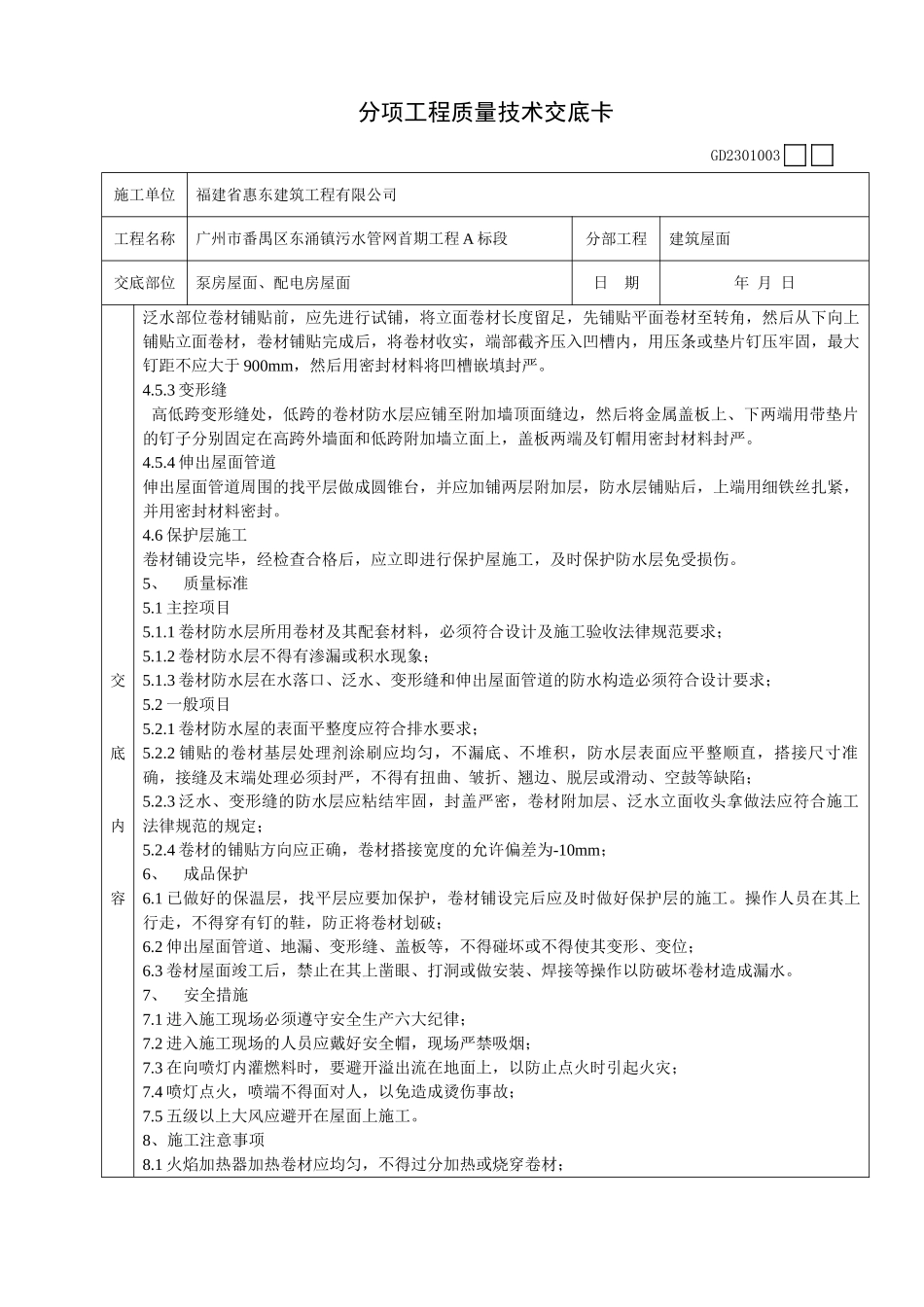

分项工程质量技术交底卡 GD2301003施工单位福建省惠东建筑工程有限公司工程名称广州市番禺区东涌镇污水管网首期工程 A 标段分部工程建筑屋面交底部位泵房屋面、配电房屋面日 期年 月 日交底内容1、 工程概况1
1 工程屋面设计做法为:防水卷材一道20 厚 1:2
5 水泥砂浆找平钢筋混凝土屋面板1
2 上人保温屋面铺地面砖(1:2 水泥砂浆粘贴)40 厚 C20 细石砼(内配 Φ4@200 双向)树脂憎水型珍珠岩找坡,最薄处 60(坡度 I=3%)APP 防水卷材一道20 厚 1:2
5 水泥砂浆找平APP 防水卷材一道20 厚 1:2
5 水泥砂浆找平钢筋混凝土屋面板 2、 施工准备2
1 工器具准备 喷灯、剪刀、直尺、铲刀等2
2 材料准备 APP 防水卷材采纳扬州志高建筑防水材料有限公司生产的熊猫牌 APP 改性沥青防水卷材,经自检、复试合格2
3 作业条件2
1 找平层已按设计要求施工完毕,并经养护、干燥后含水率不应大于 9%,禁止在雨后或潮湿环境下施工
2 基层表面必须牢固,没有松动现象,找平层坡度和平整度符合质量要求,表面不得有起砂、脱皮等现象
3 找平层与突出屋面结构(如女儿墙、砖墙)的连接处及转角处均要做成圆弧角,且要整齐平顺
4 突出屋面的管道、设备和予埋件等均要安装完毕后方可施工
3、 工艺流程基层表面清理、修补节点、附加增强、处理定位、试铺 贴卷材、 `收头处理、节点密封、 清理、检查、修整保护层施工4、 操作工艺4
1 节点处理分项工程质量技术交底卡 GD2301003施工单位福建省惠东建筑工程有限公司工程名称广州市番禺区东涌镇污水管网首期工程 A 标段分部工程建筑屋面交底部位泵房屋面、配电房屋面日 期年 月 日交底内容大面积防水施工前,应先对节点进行处理,如进行密封材料嵌填,附加层铺设等,这有利于大面积防水施工层施工
