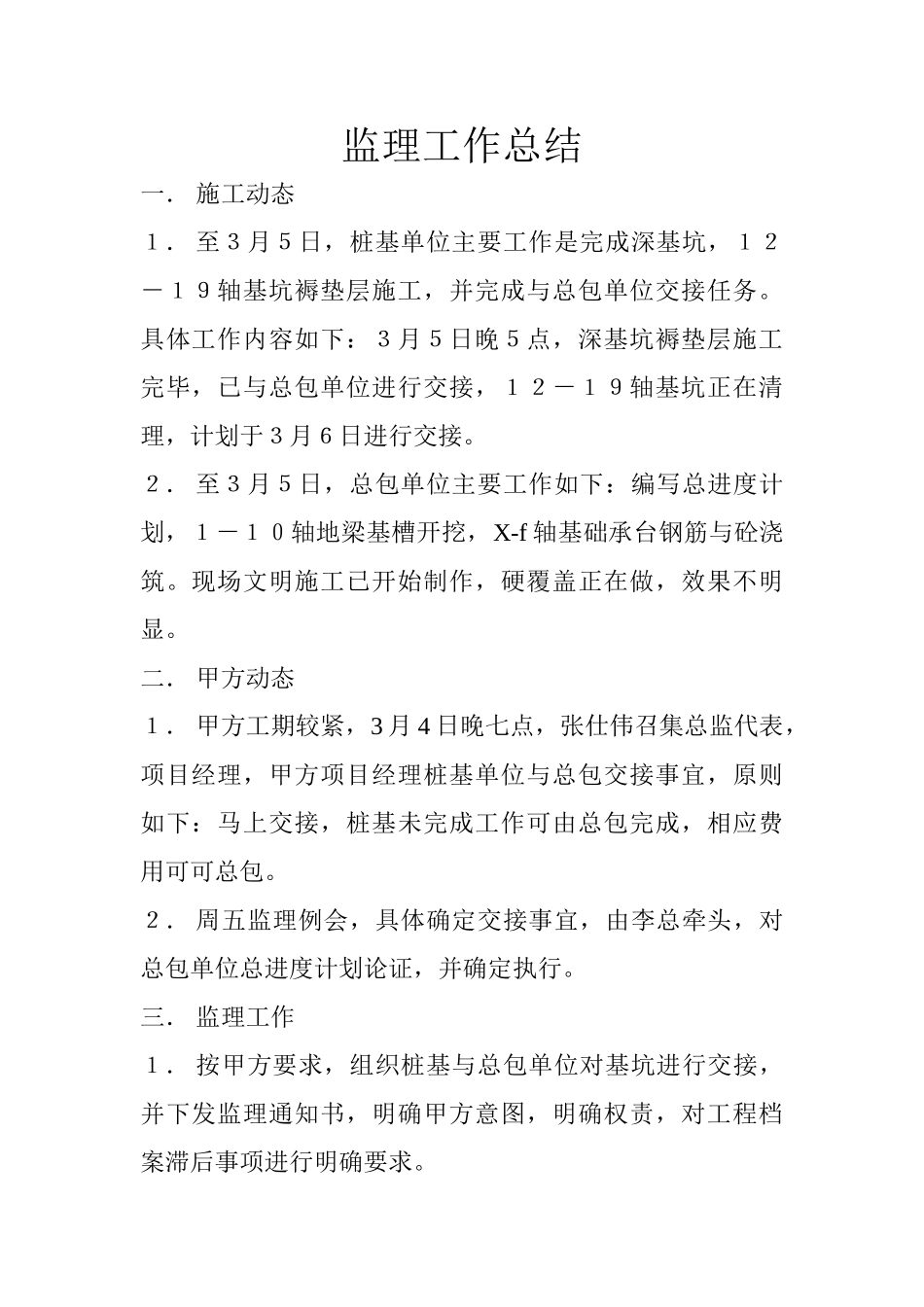

监理工作总结一. 施工动态1. 至3月5日,桩基单位主要工作是完成深基坑,12-19轴基坑褥垫层施工,并完成与总包单位交接任务
具体工作内容如下:3月5日晚5点,深基坑褥垫层施工完毕,已与总包单位进行交接,12-19轴基坑正在清理,计划于3月6日进行交接
2. 至3月5日,总包单位主要工作如下:编写总进度计划,1-10轴地梁基槽开挖,X-f 轴基础承台钢筋与砼浇筑
现场文明施工已开始制作,硬覆盖正在做,效果不明显
二. 甲方动态1. 甲方工期较紧,3 月 4 日晚七点,张仕伟召集总监代表,项目经理,甲方项目经理桩基单位与总包交接事宜,原则如下:马上交接,桩基未完成工作可由总包完成,相应费用可可总包
2. 周五监理例会,具体确定交接事宜,由李总牵头,对总包单位总进度计划论证,并确定执行
三. 监理工作1. 按甲方要求,组织桩基与总包单位对基坑进行交接,并下发监理通知书,明确甲方意图,明确权责,对工程档案滞后事项进行明确要求

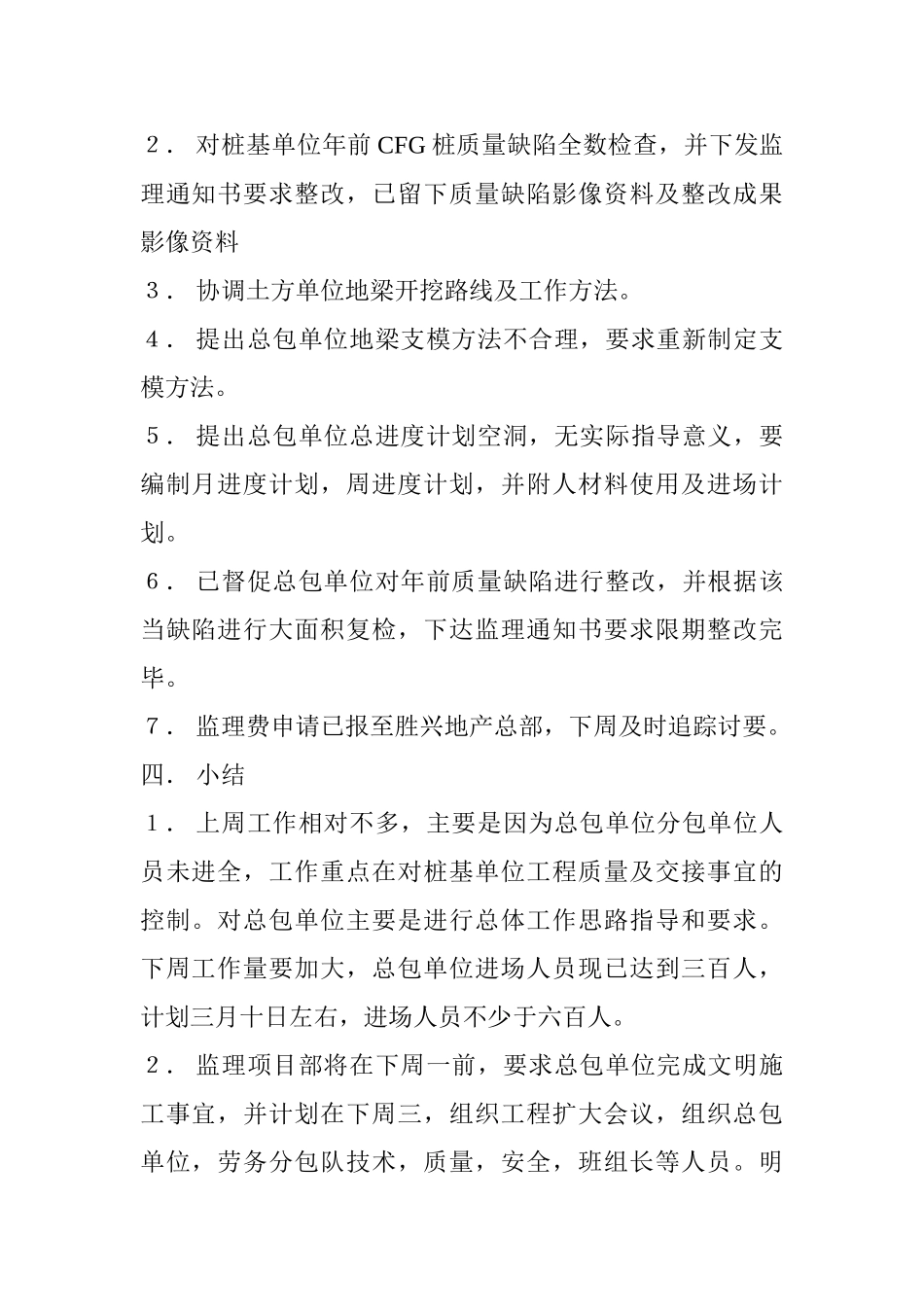

2. 对桩基单位年前 CFG 桩质量缺陷全数检查,并下发监理通知书要求整改,已留下质量缺陷影像资料及整改成果影像资料3. 协调土方单位地梁开挖路线及工作方法
4. 提出总包单位地梁支模方法不合理,要求重新制定支模方法
5. 提出总包单位总进度计划空洞,无实际指导意义,要编制月进度计划,周进度计划,并附人材料使用及进场计划
6. 已督促总包单位对年前质量缺陷进行整改,并根据该当缺陷进行大面积复检,下达监理通知书要求限期整改完毕
7. 监理费申请已报至胜兴地产总部,下周及时追踪讨要
四. 小结1. 上周工作相对不多,主要是因为总包单位分包单位人员未进全,工作重点在对桩基单位工程质量及交接事宜的控制
对总包单位主要是进行总体工作思路指导和要求
下周工作量要加大,总包单位进场人员现已达到三百人,计划三月十日左右,进场人员不少于六百人

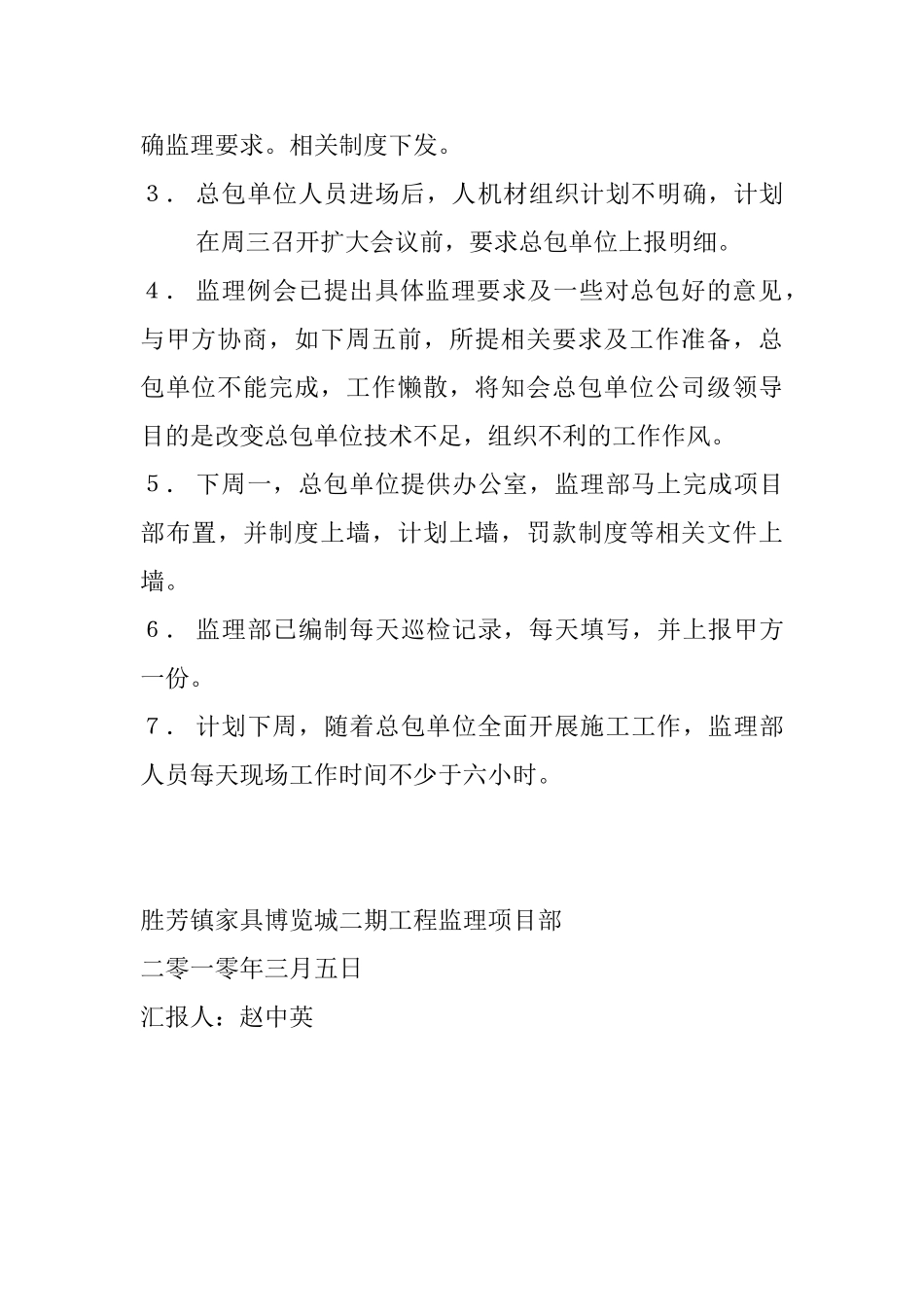

2. 监理项目部将在下周一前,
