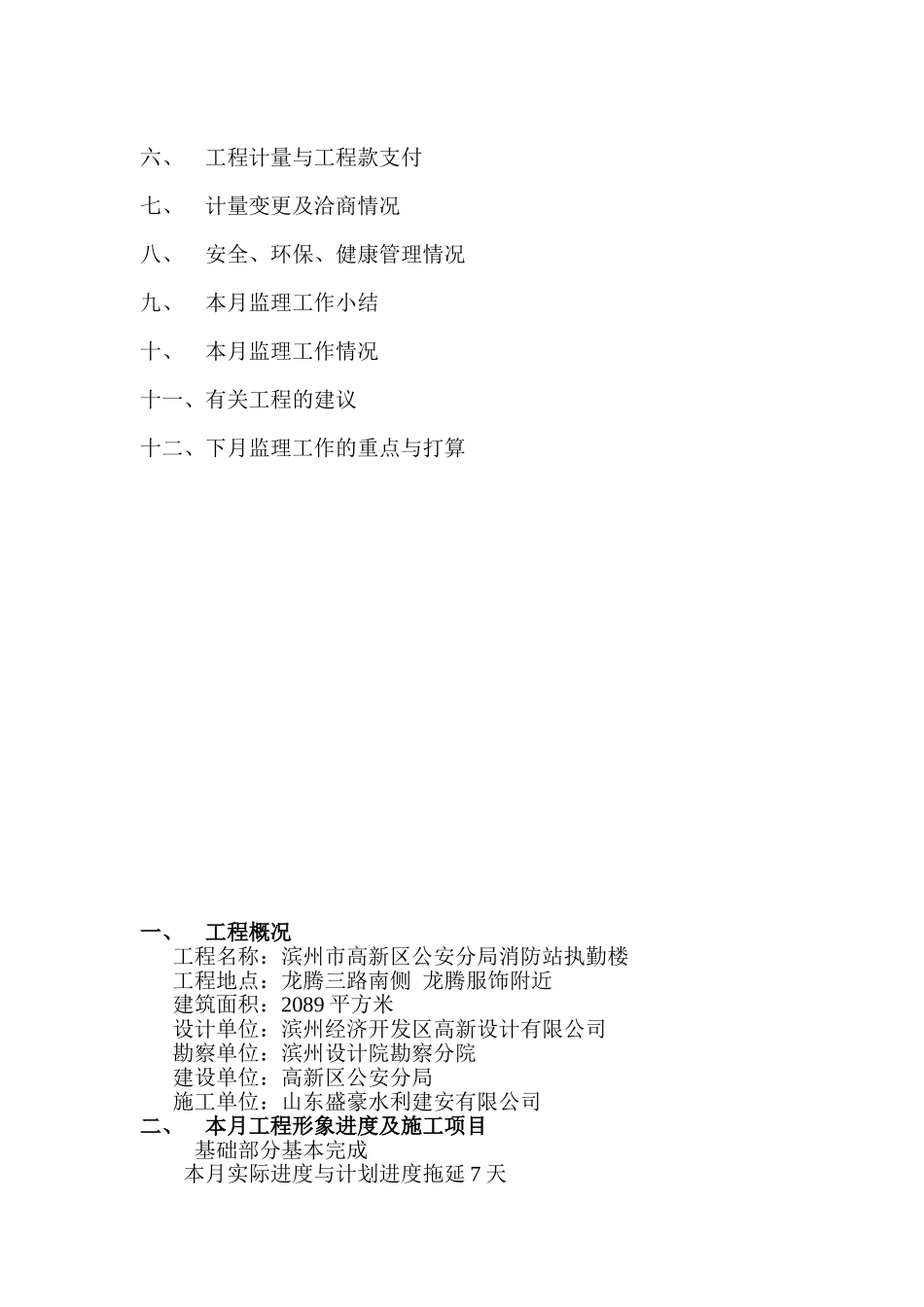

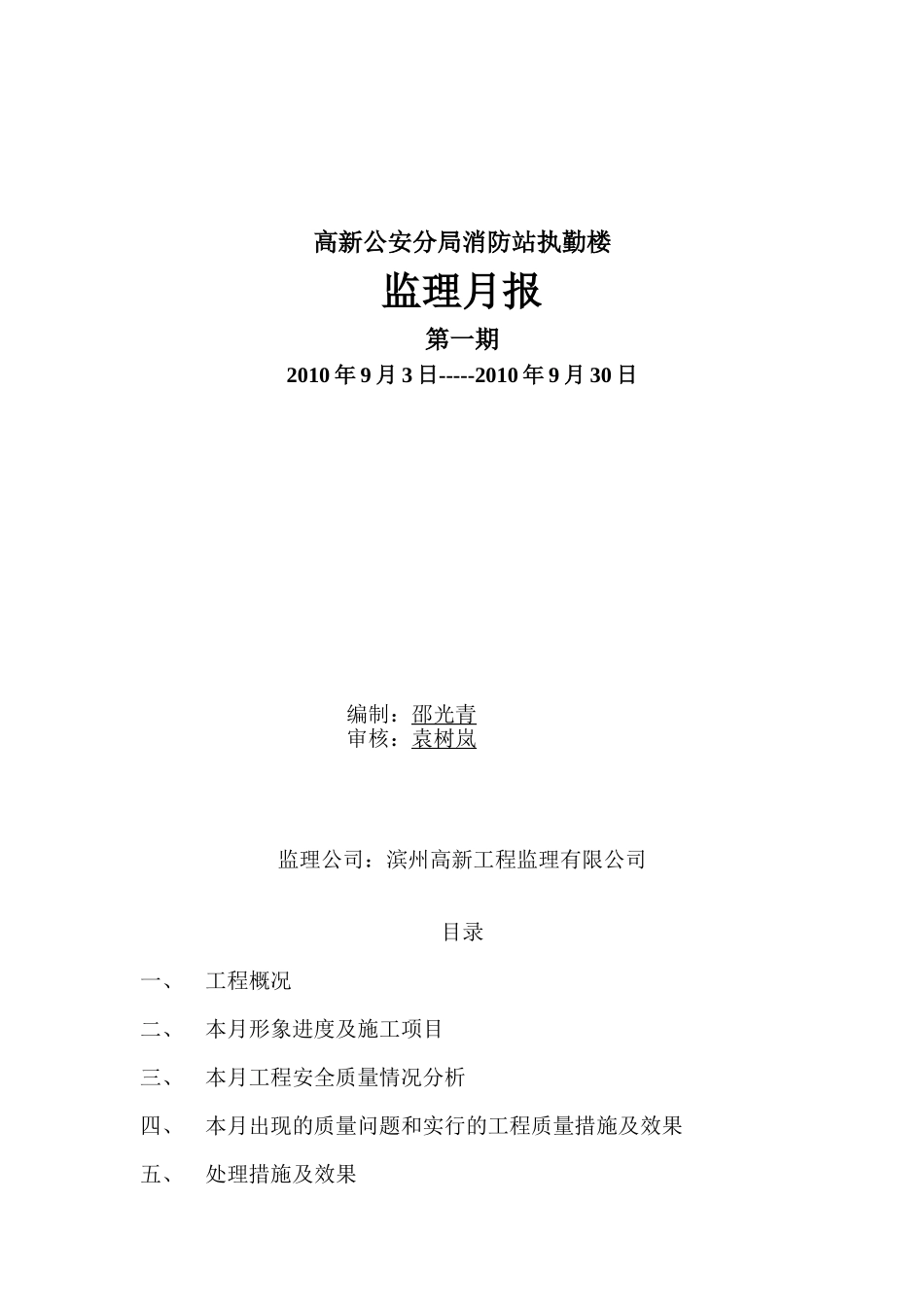

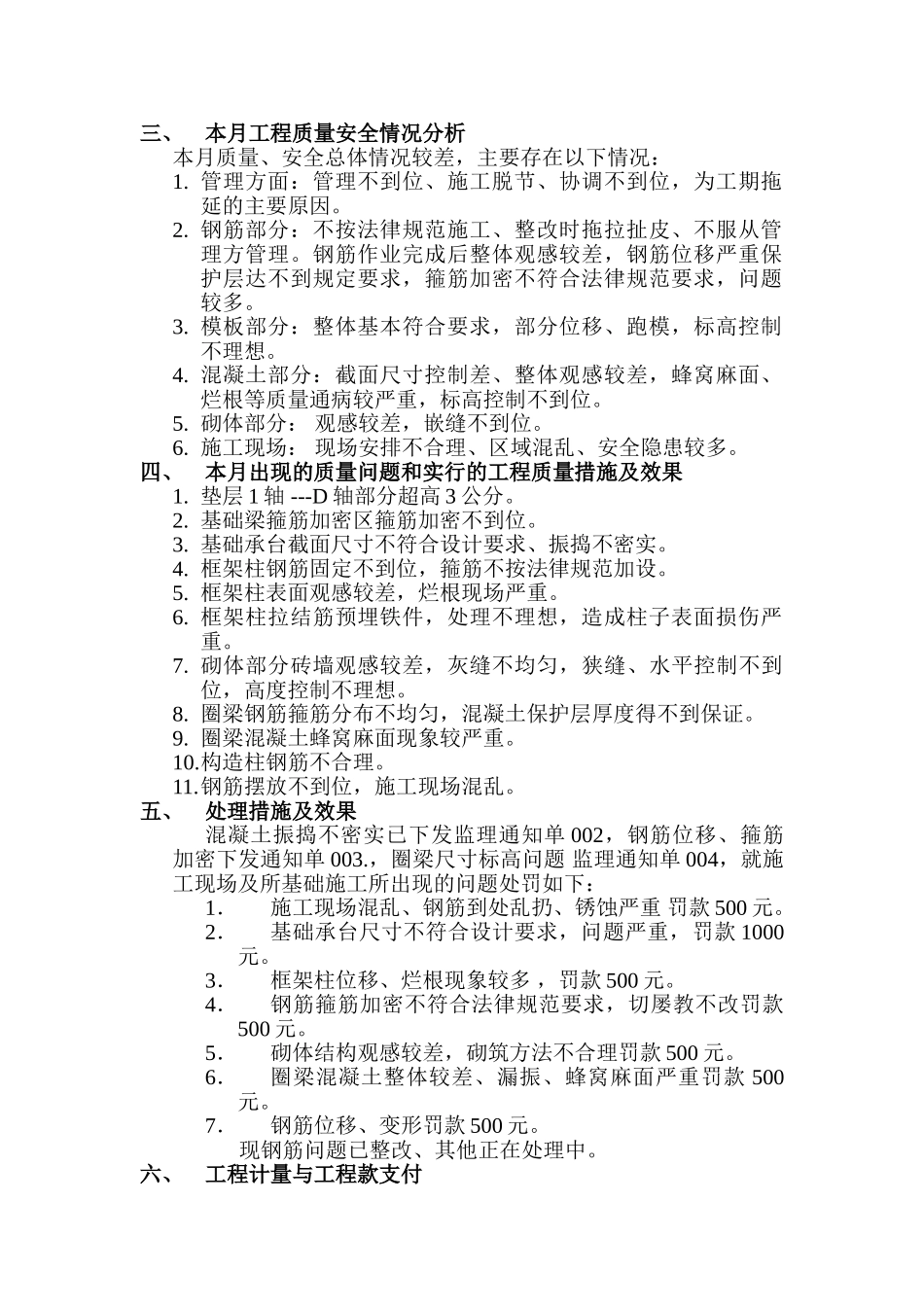

高新公安分局消防站执勤楼监理月报第一期2010 年 9 月 3 日-----2010 年 9 月 30 日编制:邵光青审核:袁树岚监理公司:滨州高新工程监理有限公司目录一、工程概况二、本月形象进度及施工项目三、本月工程安全质量情况分析四、本月出现的质量问题和实行的工程质量措施及效果五、处理措施及效果六、工程计量与工程款支付七、计量变更及洽商情况八、安全、环保、健康管理情况九、本月监理工作小结十、本月监理工作情况十一、有关工程的建议十二、下月监理工作的重点与打算一、工程概况工程名称:滨州市高新区公安分局消防站执勤楼工程地点:龙腾三路南侧 龙腾服饰附近建筑面积:2089 平方米设计单位:滨州经济开发区高新设计有限公司勘察单位:滨州设计院勘察分院建设单位:高新区公安分局施工单位:山东盛豪水利建安有限公司二、本月工程形象进度及施工项目基础部分基本完成本月实际进度与计划进度拖延 7 天三、本月工程质量安全情况分析本月质量、安全总体情况较差,主要存在以下情况:1
管理方面:管理不到位、施工脱节、协调不到位,为工期拖延的主要原因
钢筋部分:不按法律规范施工、整改时拖拉扯皮、不服从管理方管理
钢筋作业完成后整体观感较差,钢筋位移严重保护层达不到规定要求,箍筋加密不符合法律规范要求,问题较多
模板部分:整体基本符合要求,部分位移、跑模,标高控制不理想
混凝土部分:截面尺寸控制差、整体观感较差,蜂窝麻面、烂根等质量通病较严重,标高控制不到位
砌体部分: 观感较差,嵌缝不到位
施工现场: 现场安排不合理、区域混乱、安全隐患较多
四、本月出现的质量问题和实行的工程质量措施及效果1
垫层 1 轴 ---D 轴部分超高 3 公分
基础梁箍筋加密区箍筋加密不到位
基础承台截面尺寸不符合设计要求、振捣不密实
框架柱钢筋固定不到位,箍筋不按法律规范加设
