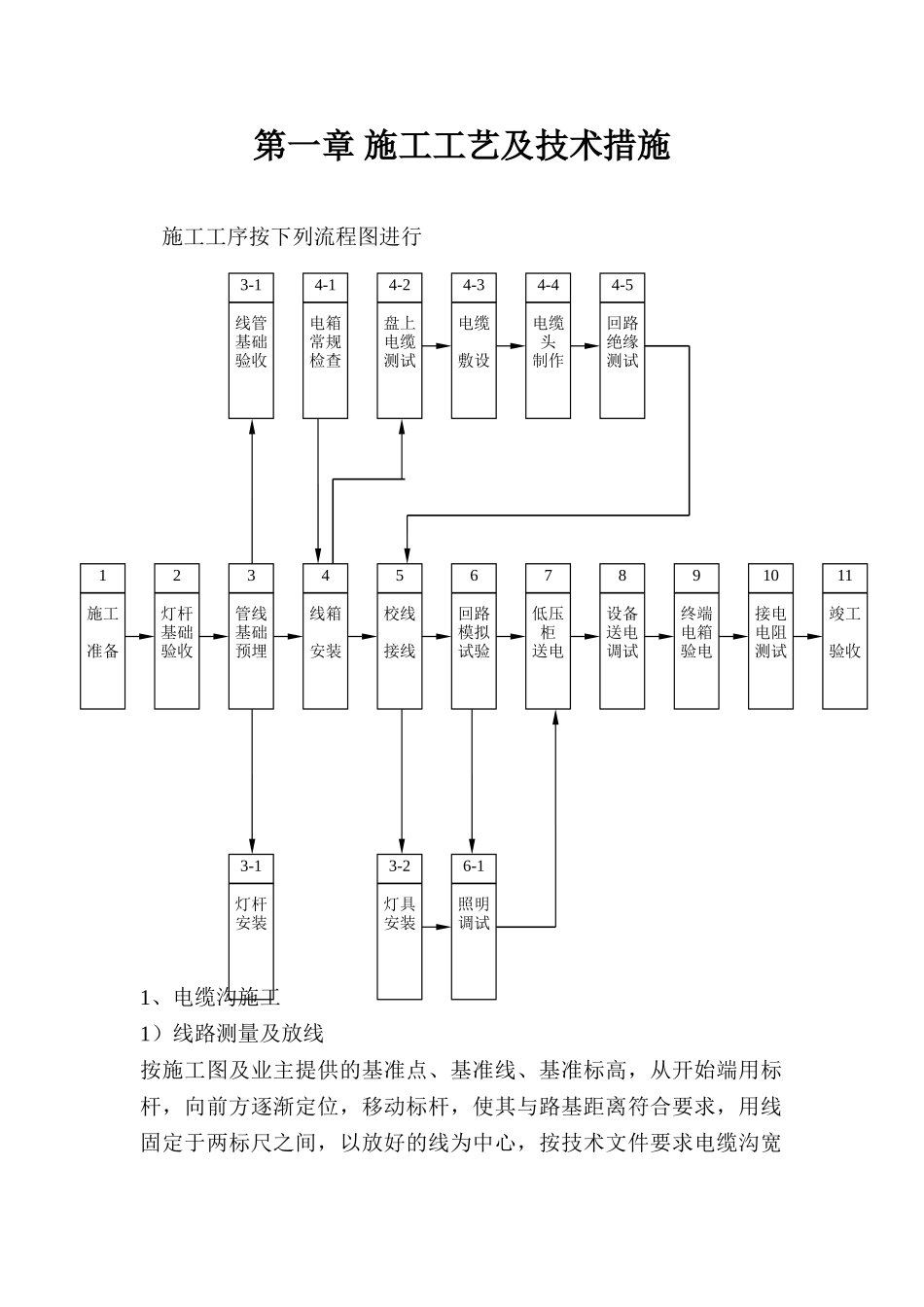

第一章 施工工艺及技术措施 施工工序按下列流程图进行 1、电缆沟施工1)线路测量及放线按施工图及业主提供的基准点、基准线、基准标高,从开始端用标杆,向前方逐渐定位,移动标杆,使其与路基距离符合要求,用线固定于两标尺之间,以放好的线为中心,按技术文件要求电缆沟宽3-1线管基础验收4-1电箱常规检查4-2盘上电缆测试4-3电缆敷设4-4电缆头制作4-5回路绝缘测试1施工准备2灯杆基础验收3管线基础预埋4线箱安装5校线接线6回路模拟试验7低压柜送电8设备送电调试9终端电箱验电10接电电阻测试11竣工验收3-1灯杆安装3-2灯具安装6-1照明调试度画出施工线

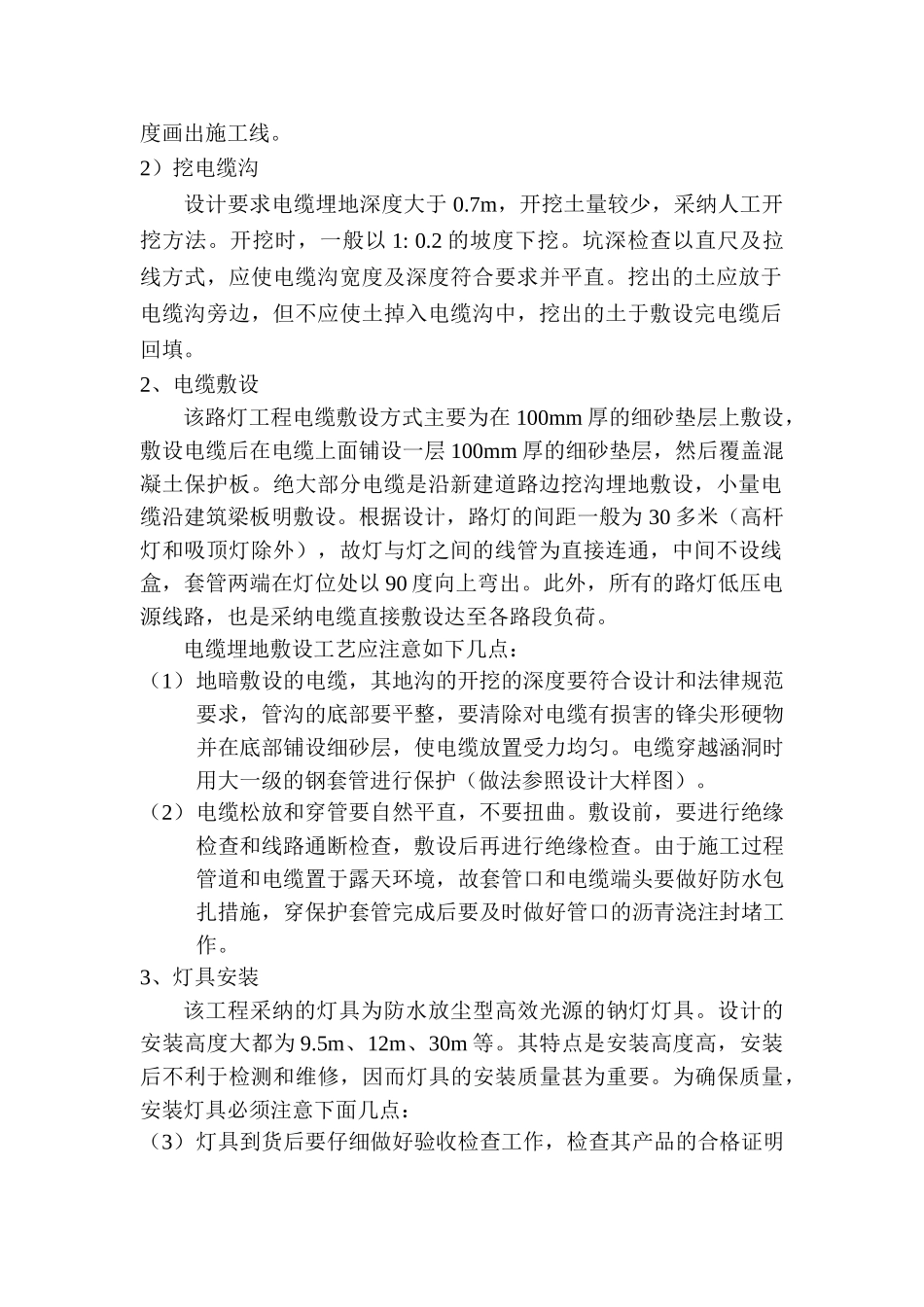

2)挖电缆沟设计要求电缆埋地深度大于 0
7m,开挖土量较少,采纳人工开挖方法
开挖时,一般以 1: 0
2 的坡度下挖
坑深检查以直尺及拉线方式,应使电缆沟宽度及深度符合要求并平直
挖出的土应放于电缆沟旁边,但不应使土掉入电缆沟中,挖出的土于敷设完电缆后回填
2、电缆敷设该路灯工程电缆敷设方式主要为在 100mm 厚的细砂垫层上敷设,敷设电缆后在电缆上面铺设一层 100mm 厚的细砂垫层,然后覆盖混凝土保护板
绝大部分电缆是沿新建道路边挖沟埋地敷设,小量电缆沿建筑梁板明敷设
根据设计,路灯的间距一般为 30 多米(高杆灯和吸顶灯除外),故灯与灯之间的线管为直接连通,中间不设线盒,套管两端在灯位处以 90 度向上弯出
此外,所有的路灯低压电源线路,也是采纳电缆直接敷设达至各路段负荷
电缆埋地敷设工艺应注意如下几点:(1)地暗敷设的电缆,其地沟的开挖的深度要符合设计和法律规范要求,管沟的底部要平整,要清除对电缆有损害的锋尖形硬物并在底部铺设细砂层,使电缆放置受力均匀
电缆穿越涵洞时用大一级的钢套管进行保护(做法参照设计大样图)
(2)电缆松放和穿管要自然平直,不要扭曲
敷设前,要进行绝缘检查和线路通断检查,敷设后再进行绝缘检查
