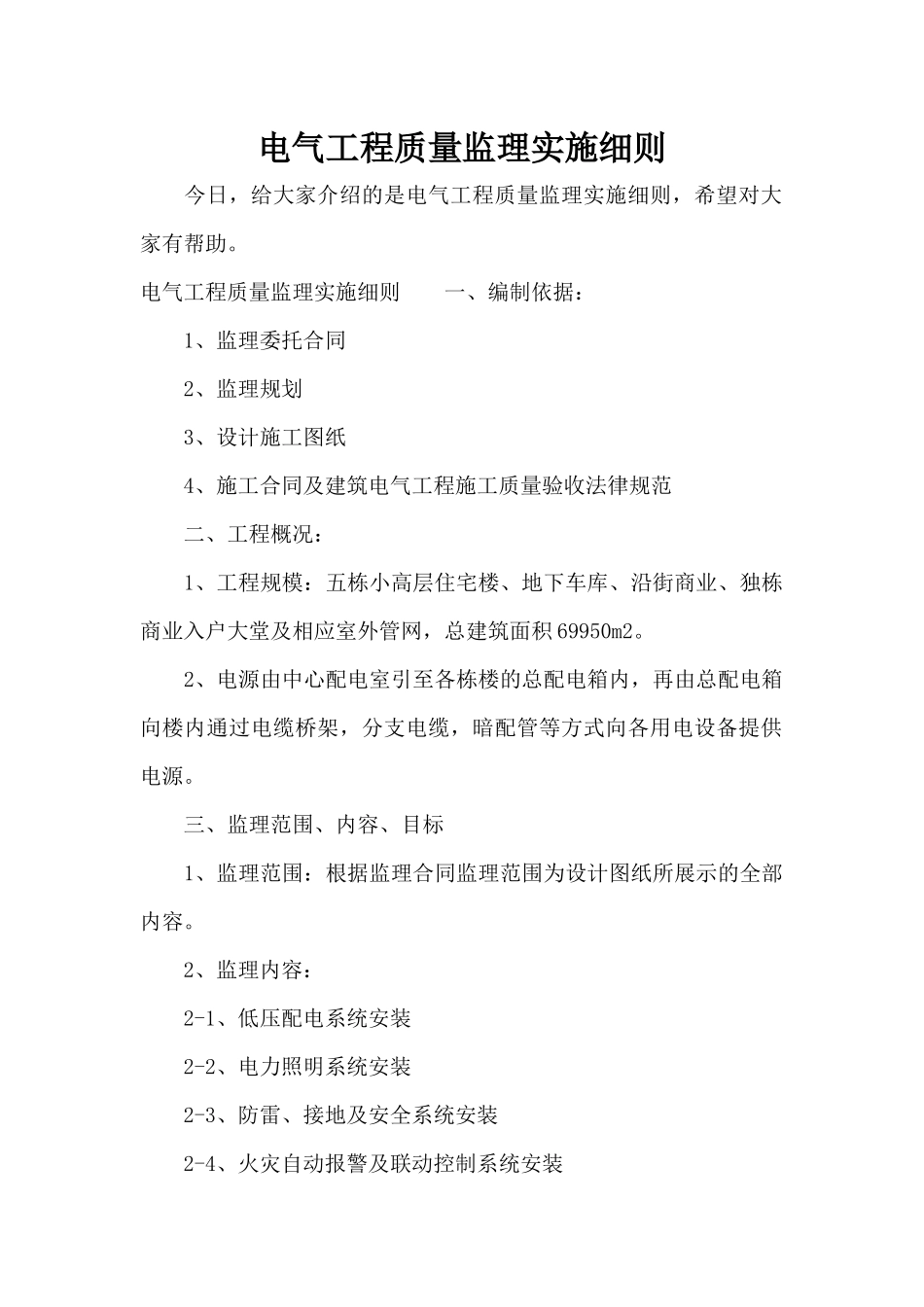

电气工程质量监理实施细则 今日,给大家介绍的是电气工程质量监理实施细则,希望对大家有帮助
电气工程质量监理实施细则 一、编制依据: 1、监理委托合同 2、监理规划 3、设计施工图纸 4、施工合同及建筑电气工程施工质量验收法律规范 二、工程概况: 1、工程规模:五栋小高层住宅楼、地下车库、沿街商业、独栋商业入户大堂及相应室外管网,总建筑面积 69950m2
2、电源由中心配电室引至各栋楼的总配电箱内,再由总配电箱向楼内通过电缆桥架,分支电缆,暗配管等方式向各用电设备提供电源

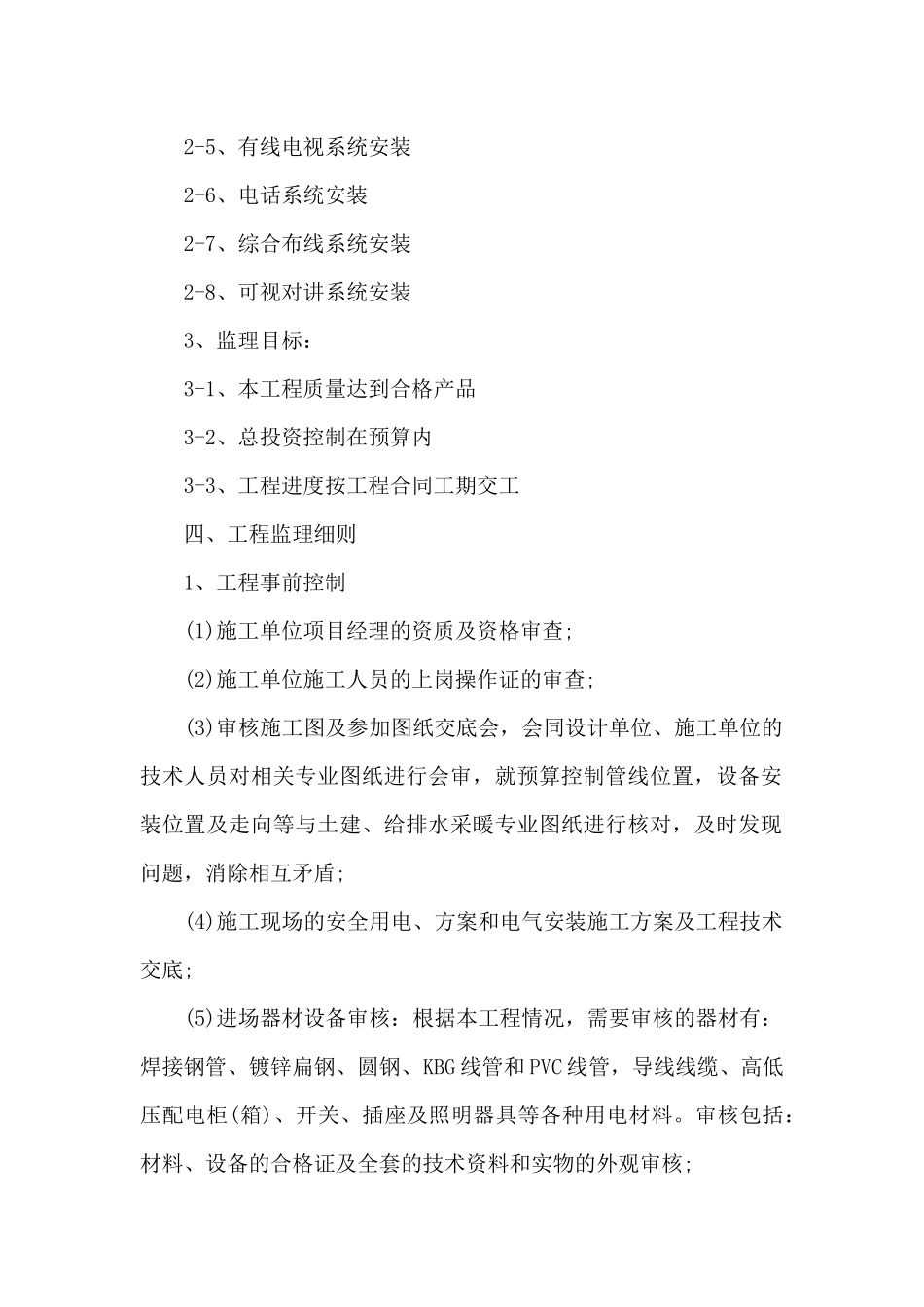

三、监理范围、内容、目标 1、监理范围:根据监理合同监理范围为设计图纸所展示的全部内容
2、监理内容: 2-1、低压配电系统安装 2-2、电力照明系统安装 2-3、防雷、接地及安全系统安装 2-4、火灾自动报警及联动控制系统安装 2-5、有线电视系统安装 2-6、电话系统安装 2-7、综合布线系统安装 2-8、可视对讲系统安装 3、监理目标: 3-1、本工程质量达到合格产品 3-2、总投资控制在预算内 3-3、工程进度按工程合同工期交工 四、工程监理细则 1、工程事前控制 (1)施工单位项目经理的资质及资格审查; (2)施工单位施工人员的上岗操作证的审查; (3)审核施工图及参加图纸交底会,会同设计单位、施工单位的技术人员对相关专业图纸进行会审,就预算控制管线位置,设备安装位置及走向等与土建、给排水采暖专业图纸进行核对,及时发现问题,消除相互矛盾; (4)施工现场的安全用电、方案和电气安装施工方案及工程技术交底; (5)进场器材设备审核:根据本工程情况,需要审核的器材有:焊接钢管、镀锌扁钢、圆钢、KBG 线管和 PVC 线管,导线线缆、高低压配电柜(箱)、开关、插座及照明器具等各种用电材料

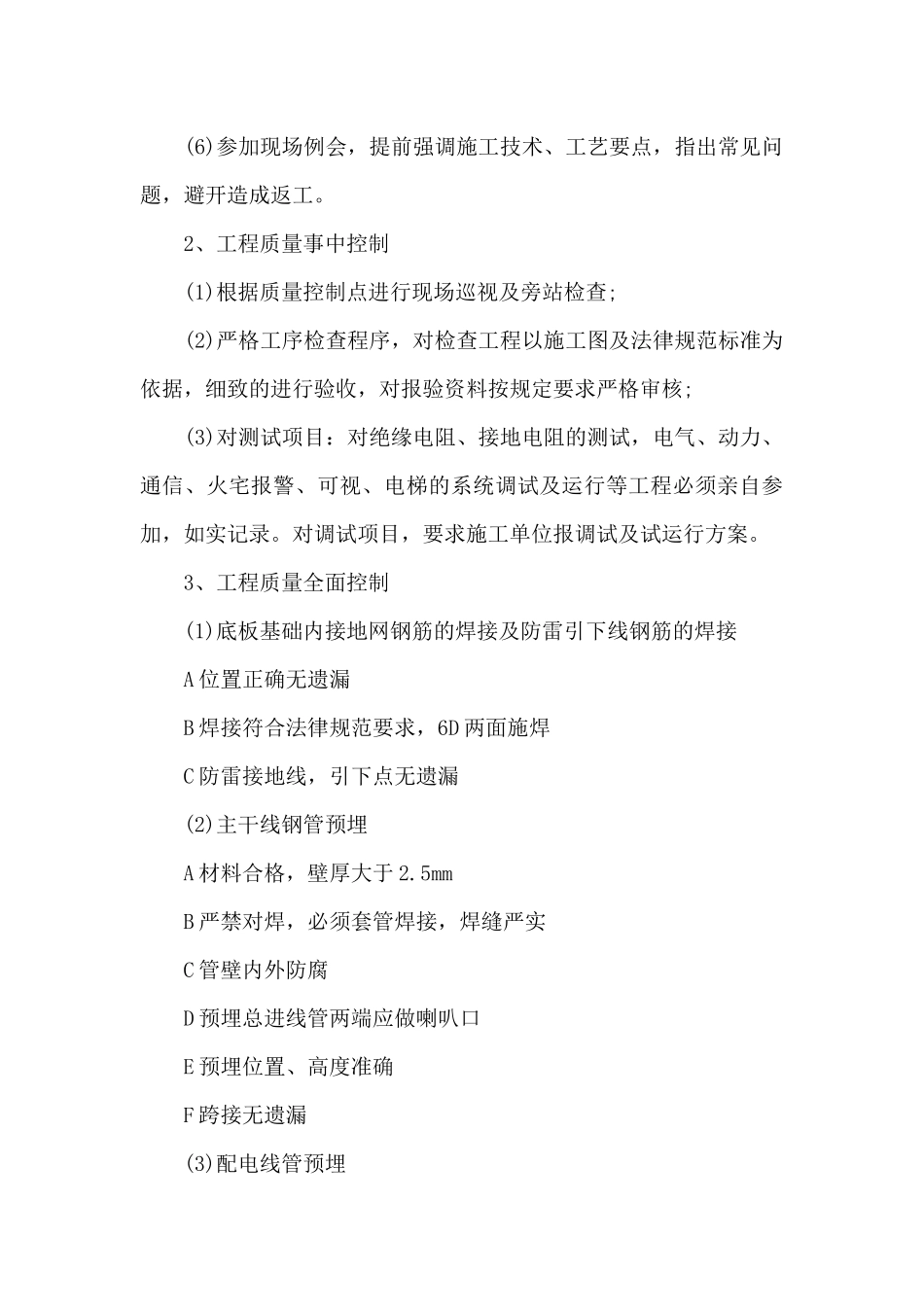

审核包括:材料、设备的合格证及全套的技术资料和实物的外观审核; (6)参加现场例会,提前强调施工技术、工艺要点
