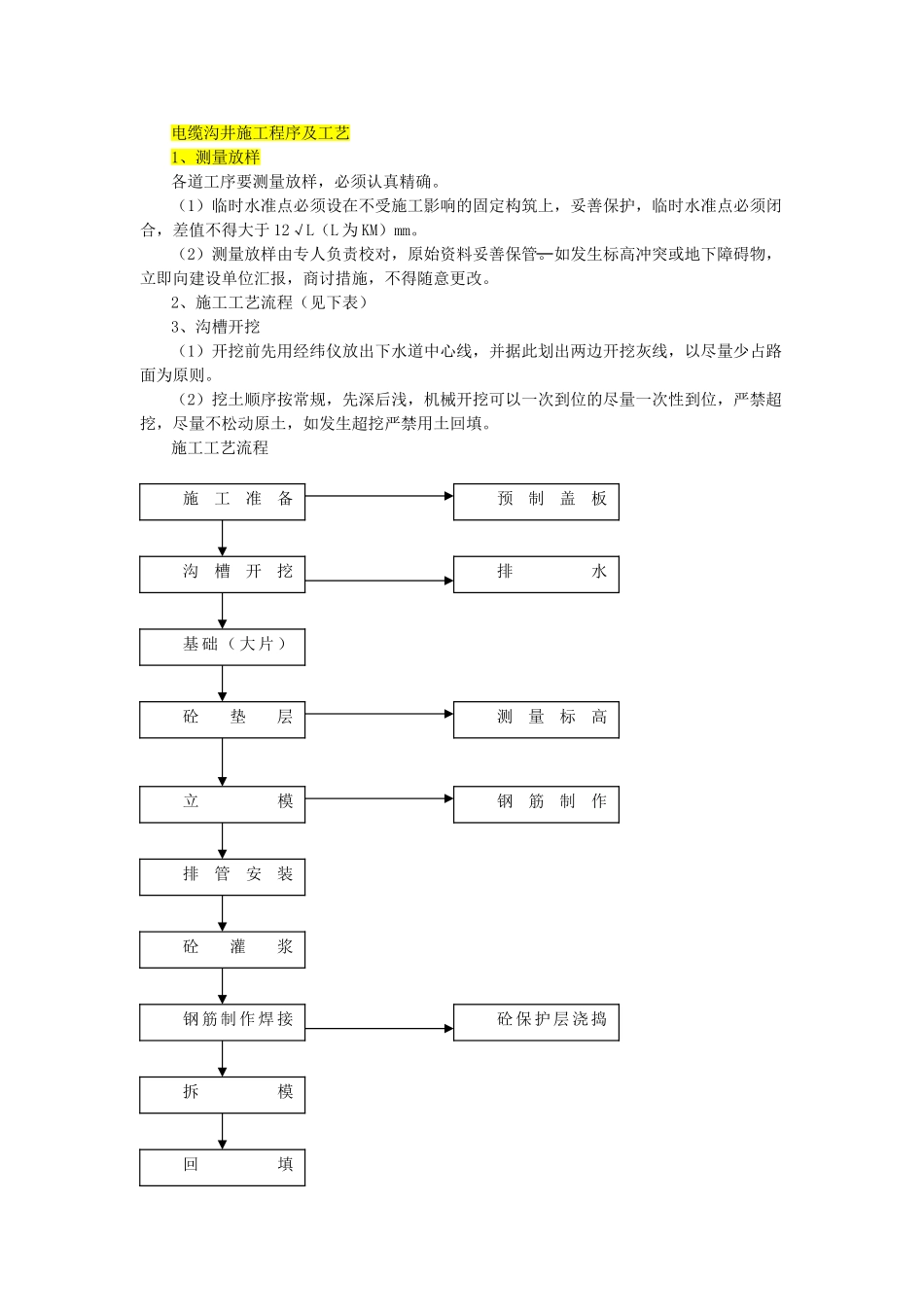

电缆沟井施工程序及工艺1、测量放样各道工序要测量放样,必须认真精确
(1)临时水准点必须设在不受施工影响的固定构筑上,妥善保护,临时水准点必须闭合,差值不得大于 12√L(L 为 KM)mm
(2)测量放样由专人负责校对,原始资料妥善保管
如发生标高冲突或地下障碍物,立即向建设单位汇报,商讨措施,不得随意更改
2、施工工艺流程(见下表)3、沟槽开挖(1)开挖前先用经纬仪放出下水道中心线,并据此划出两边开挖灰线,以尽量少占路面为原则
(2)挖土顺序按常规,先深后浅,机械开挖可以一次到位的尽量一次性到位,严禁超挖,尽量不松动原土,如发生超挖严禁用土回填
施工工艺流程施工准备沟槽开挖基 础 ( 大 片 )砼垫层立模排管安装砼灌浆钢 筋 制 作 焊 接拆模回填预制盖板排水测量标高钢筋制作砼 保 护 层 浇 捣(3)挖土时应有专人负责指挥,一机配一人,注意挖土时的安全,及时发现周围土体的异常现象,通知操作员
(4)沿槽底两侧,设排水沟,尽量减少地下水或雨水对沟槽的破坏
4、排管基础大片垫层采纳排砌,严格控制砼管基础强度,必须达到 C20 以上,振动密实无蜂窝,基础中线每侧宽度允许偏差 0~10mm
排管砼基础浇捣时注意不要让插入棒接触到排管模板,立模时要注意模板平整度及上油
5、排管安装排管安装前必须垫稳,缝宽应均匀,管道内不得有泥土砖石、砂浆、木块等杂物
6、电缆沟体及桥支架的接地扁铁一定要用电焊机焊接牢固,确保接地要求
7、砖砌电缆井(1)根据井的尺寸,在砼基础上定出中心,量出内径
用砖沿四周铺砌,铺砌时要做到上下两砖错缝,砖与砖之间砂浆饱满,井壁砂浆抹面压光,并严格按施工图施工
方井的长宽,圆井的直径允许偏差±10cm
(2)预制盖板
为达到电业部门要求采纳钢模制作,能保证盖板平直度和质量,具体操作时切实注意预制盖板养护期,做到不到养护期不使用的原则,以保证预制件的质量达到设计
