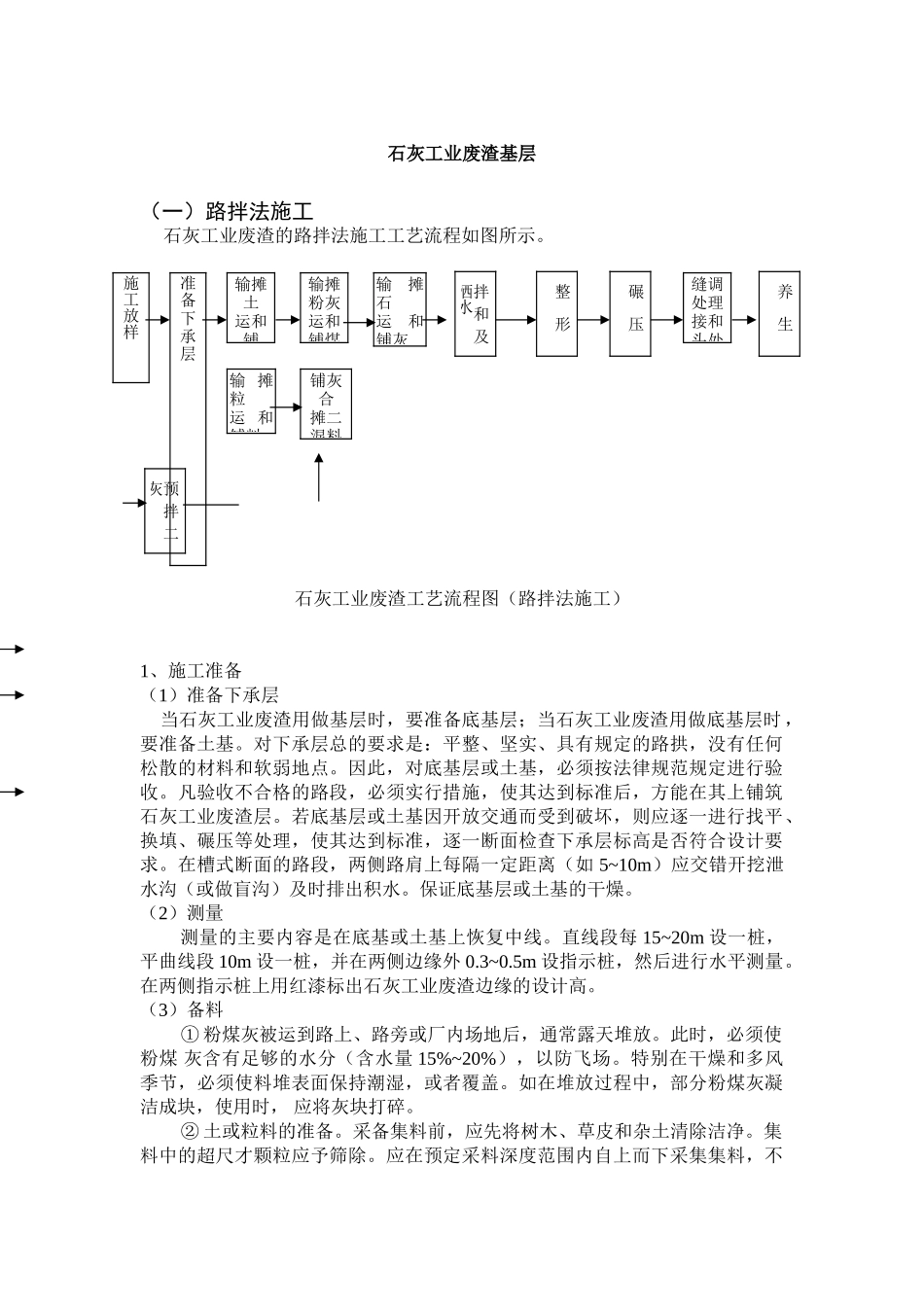

石灰工业废渣基层(一)路拌法施工 石灰工业废渣的路拌法施工工艺流程如图所示。 石灰工业废渣工艺流程图(路拌法施工)1、施工准备(1)准备下承层 当石灰工业废渣用做基层时,要准备底基层;当石灰工业废渣用做底基层时,要准备土基。对下承层总的要求是:平整、坚实、具有规定的路拱,没有任何松散的材料和软弱地点。因此,对底基层或土基,必须按法律规范规定进行验收。凡验收不合格的路段,必须实行措施,使其达到标准后,方能在其上铺筑石灰工业废渣层。若底基层或土基因开放交通而受到破坏,则应逐一进行找平、换填、碾压等处理,使其达到标准,逐一断面检查下承层标高是否符合设计要求。在槽式断面的路段,两侧路肩上每隔一定距离(如 5~10m)应交错开挖泄水沟(或做盲沟)及时排出积水。保证底基层或土基的干燥。(2)测量 测量的主要内容是在底基或土基上恢复中线。直线段每 15~20m 设一桩,平曲线段 10m 设一桩,并在两侧边缘外 0.3~0.5m 设指示桩,然后进行水平测量。在两侧指示桩上用红漆标出石灰工业废渣边缘的设计高。(3)备料① 粉煤灰被运到路上、路旁或厂内场地后,通常露天堆放。此时,必须使粉煤 灰含有足够的水分(含水量 15%~20%),以防飞场。特别在干燥和多风季节,必须使料堆表面保持潮湿,或者覆盖。如在堆放过程中,部分粉煤灰凝洁成块,使用时, 应将灰块打碎。② 土或粒料的准备。采备集料前,应先将树木、草皮和杂土清除洁净。集料中的超尺才颗粒应予筛除。应在预定采料深度范围内自上而下采集集料,不施工放样准 备 下 承 层输摊土运和铺输摊粉灰运和铺煤铺灰合摊二混料输摊石运和铺灰缝调处理接和头处输 摊粒运 和铺料预拌二灰拌和及洒水整 形碾 压养 生应分层采集,不应将不合格的集料采集在一起。对于粘性土,可视土质和机械性能确定土是否需要地筛。③ 石灰的准备。石灰宜选在公路两侧宽敞而邻近水源且地势较高场地集中堆放。估计堆放时间较长时,应用土或其它材料覆盖封存。石灰应在使用前 7~10d 充分消解。1t 石灰消解需用水量一般为 500~800kg。消解后的石灰应保持一定的湿度,以免过干飞扬,但也不能过湿成团。消石灰宜过孔径 10mm 的筛,并尽快使用。(4)其它① 如路肩用料与石灰工业废渣层用料不同,应实行培肩措施,先将两侧路肩培好。路肩料层的压实厚度应与稳定土层的压实厚度相同。路肩上每隔 5~10m 应交错开挖临时泄水沟。② 计算材料用量,根据各路段石...
