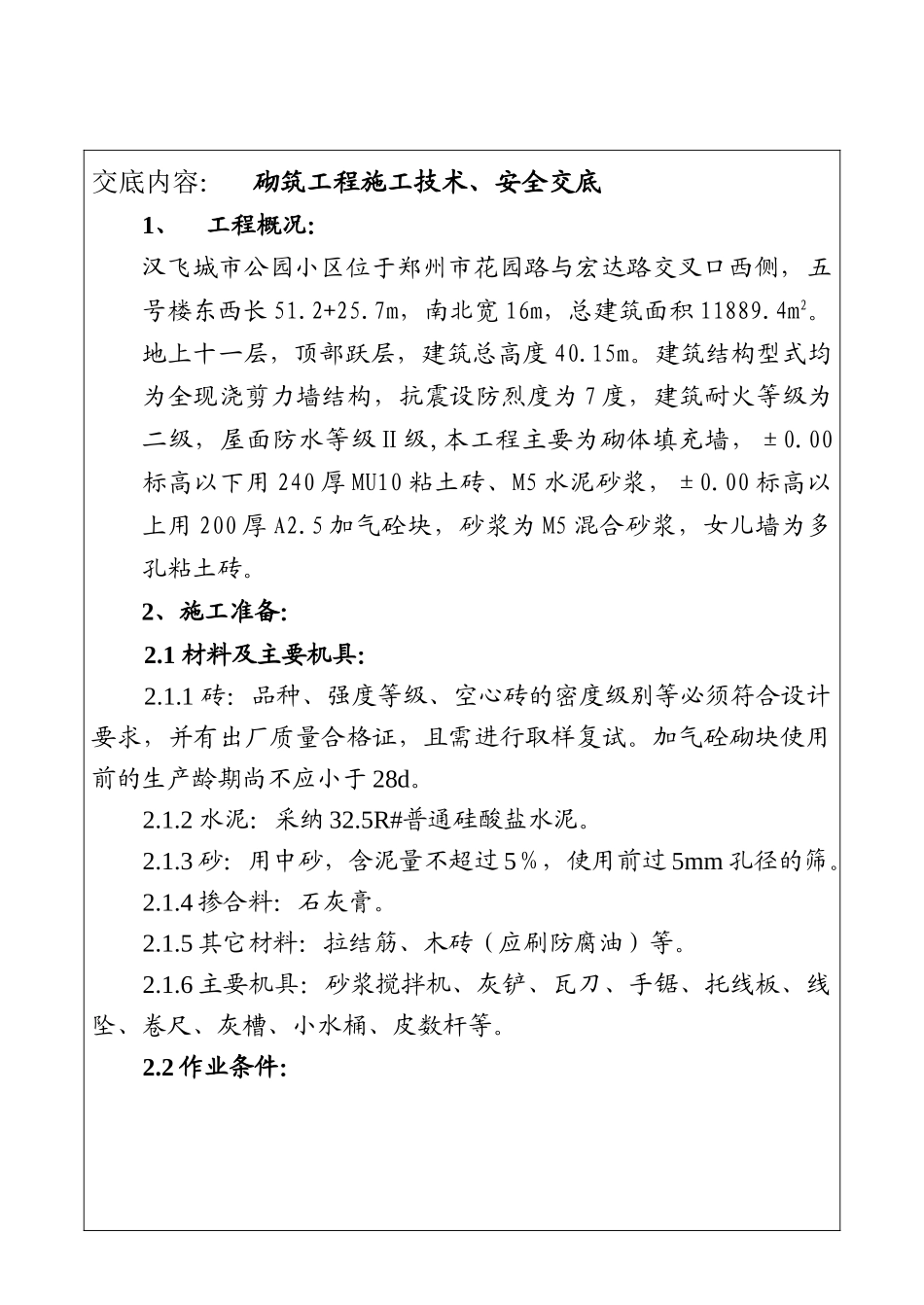

交底内容: 砌筑工程施工技术、安全交底 1、工程概况:汉飞城市公园小区位于郑州市花园路与宏达路交叉口西侧,五号楼东西长 51
7m,南北宽 16m,总建筑面积 11889
地上十一层,顶部跃层,建筑总高度 40
建筑结构型式均为全现浇剪力墙结构,抗震设防烈度为 7 度,建筑耐火等级为二级,屋面防水等级Ⅱ级,本工程主要为砌体填充墙,±0
00标高以下用 240 厚 MU10 粘土砖、M5 水泥砂浆,±0
00 标高以上用 200 厚 A2
5 加气砼块,砂浆为 M5 混合砂浆,女儿墙为多孔粘土砖
2、施工准备:2
1 材料及主要机具:2
1 砖:品种、强度等级、空心砖的密度级别等必须符合设计要求,并有出厂质量合格证,且需进行取样复试
加气砼砌块使用前的生产龄期尚不应小于 28d
2 水泥:采纳 32
5R#普通硅酸盐水泥
3 砂:用中砂,含泥量不超过 5%,使用前过 5mm 孔径的筛
4 掺合料:石灰膏
5 其它材料:拉结筋、木砖(应刷防腐油)等
6 主要机具:砂浆搅拌机、灰铲、瓦刀、手锯、托线板、线坠、卷尺、灰槽、小水桶、皮数杆等
2 作业条件:2
1 在砼墙或柱上弹好水平标高线;2
2 弹好墙轴线和门窗洞口线,并复核无误;2
3 常温施工时粘土砖和空心砖应在砌筑前 1~2d 浇水湿润,一般以水浸入砖四边 1
5cm 左右为宜,加气砼砌块不宜过多浇水,砌筑前向砌筑面适量浇水即可,其含水率不宜大于 15%
4 在墙的两端及转角处,立好皮数杆,皮数杆的间距不大于 15m
5 砌筑前根据最下一皮砖的标高拉通线进行检查,假如灰缝大于 20mm 应用细石砼找平
6 要有砌筑砂浆配比试验单

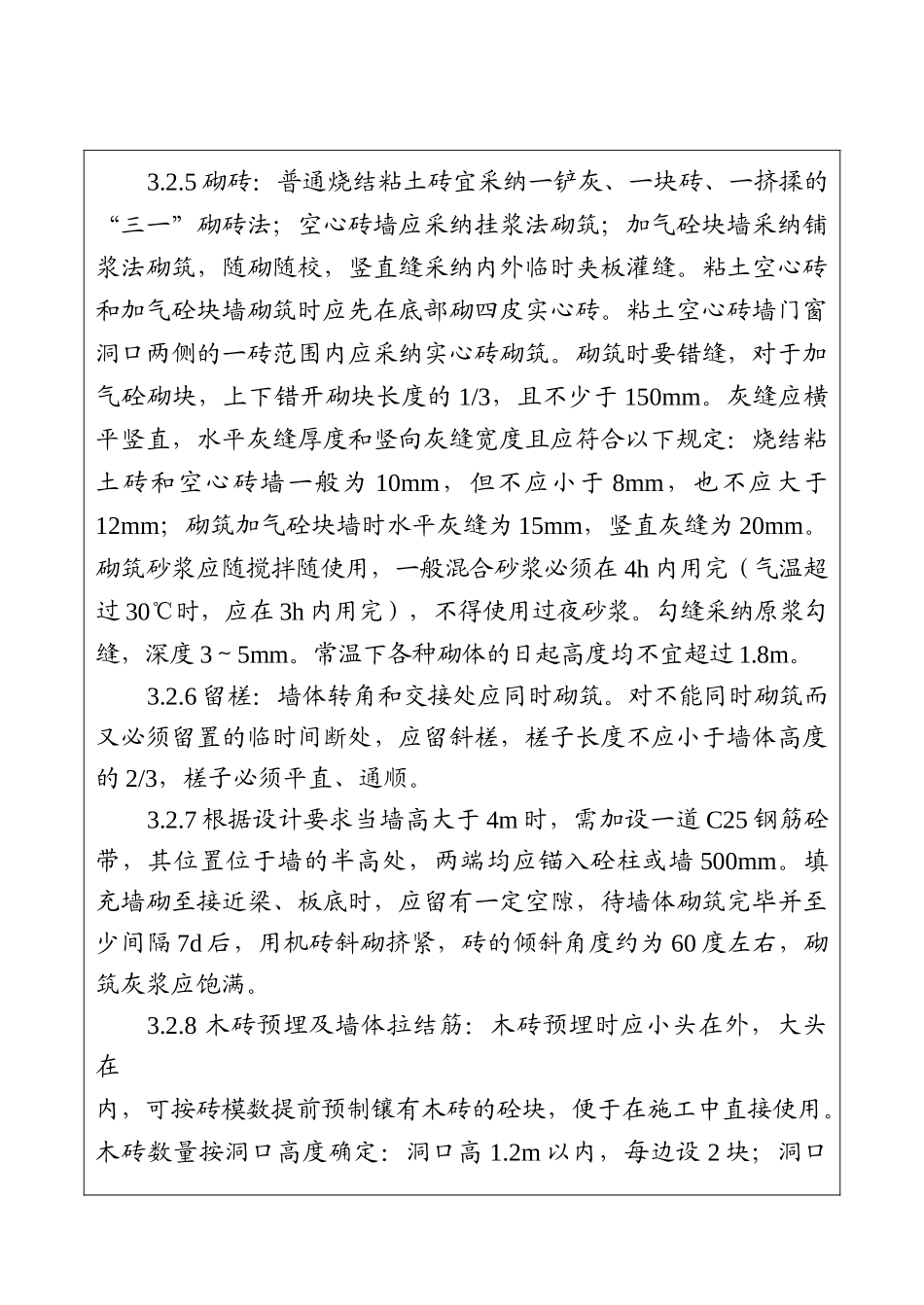

3、施工操作工艺:3
1 工艺流程: 砂浆搅拌 ↓施工准备 → 排砖撂底 → 砌砖墙 →
