砖砌体工程施工技术交底1

砖砌体工程施工技术交底1_第1页

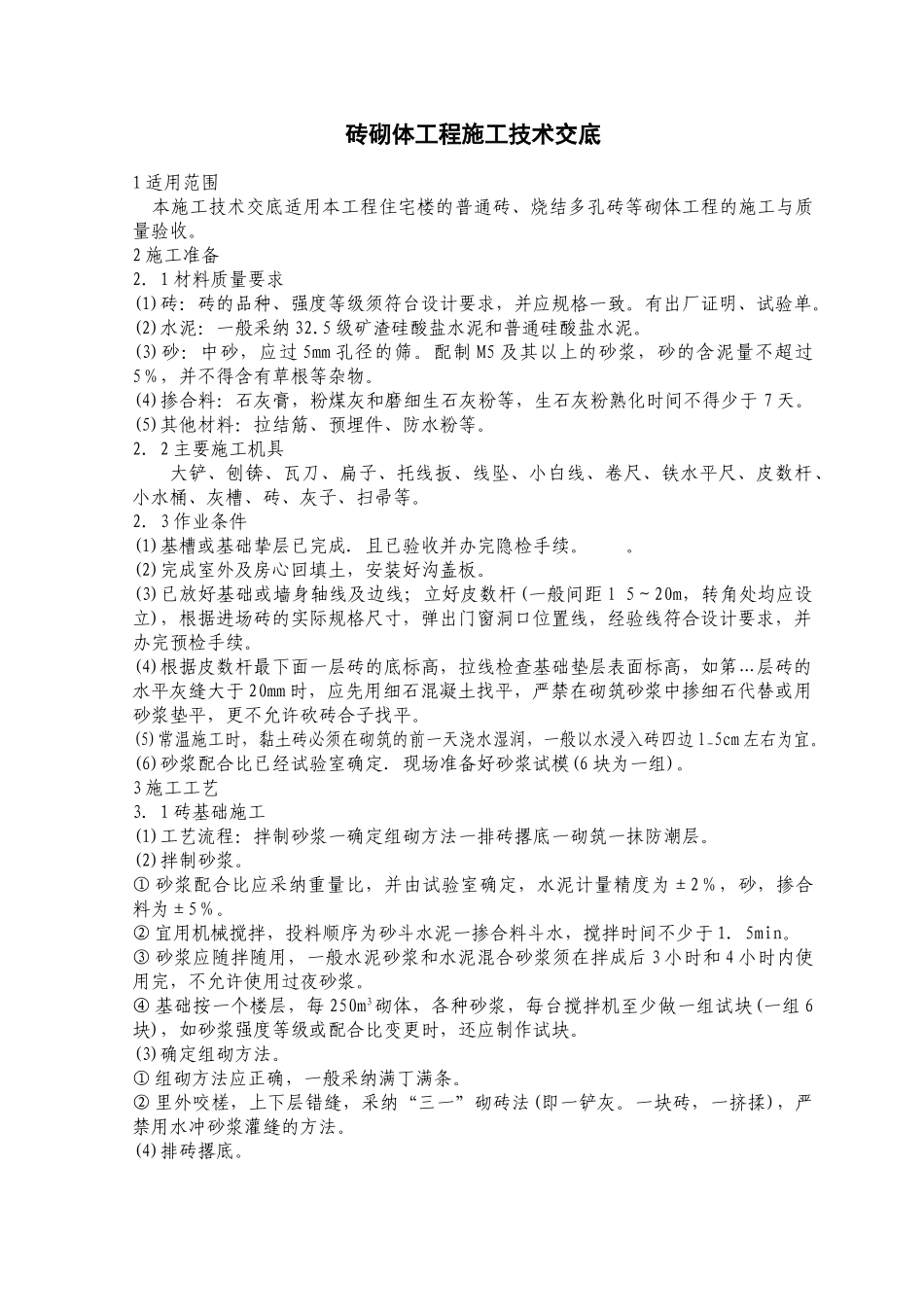

1/7
砖砌体工程施工技术交底1_第2页

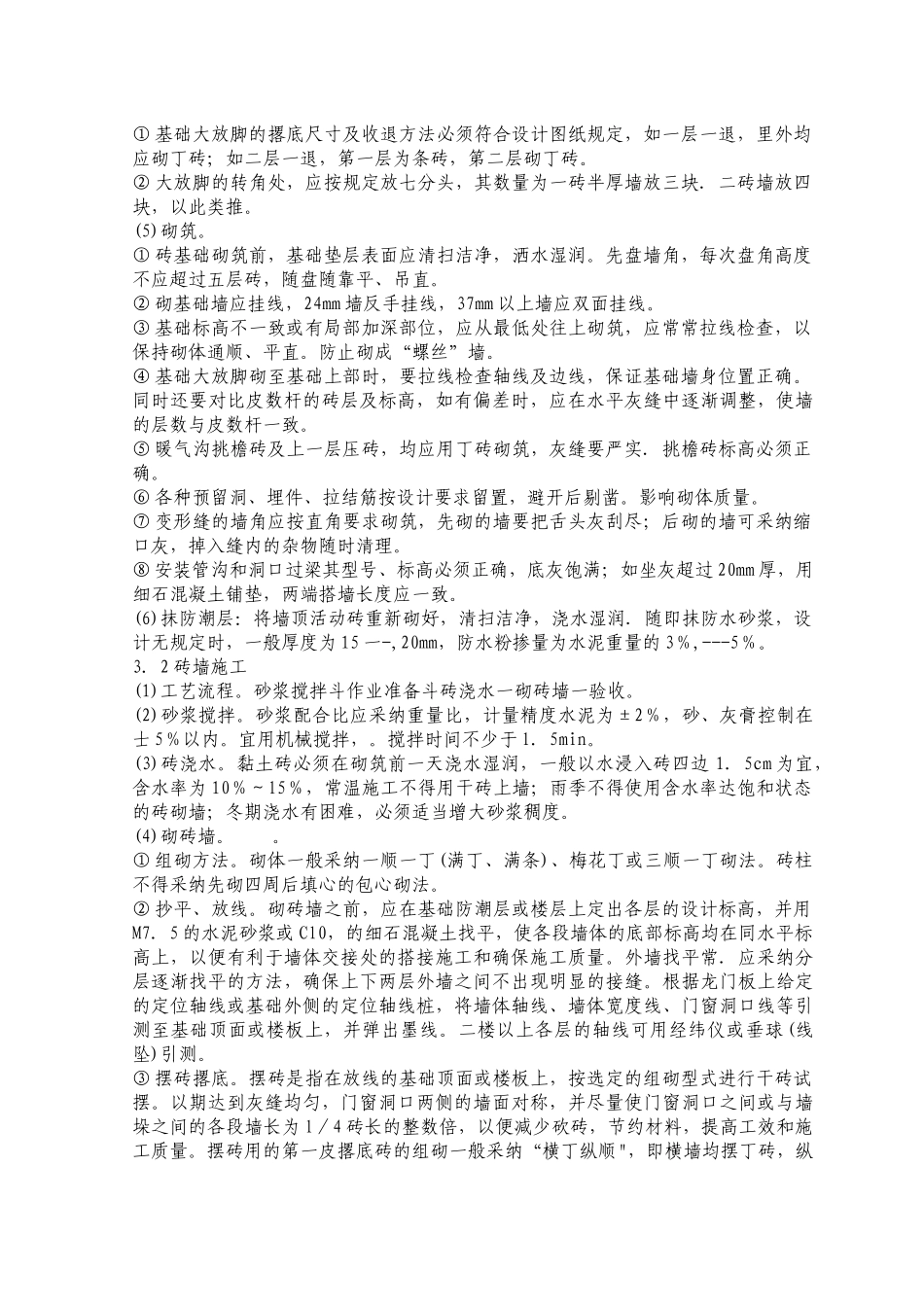

2/7
砖砌体工程施工技术交底1_第3页

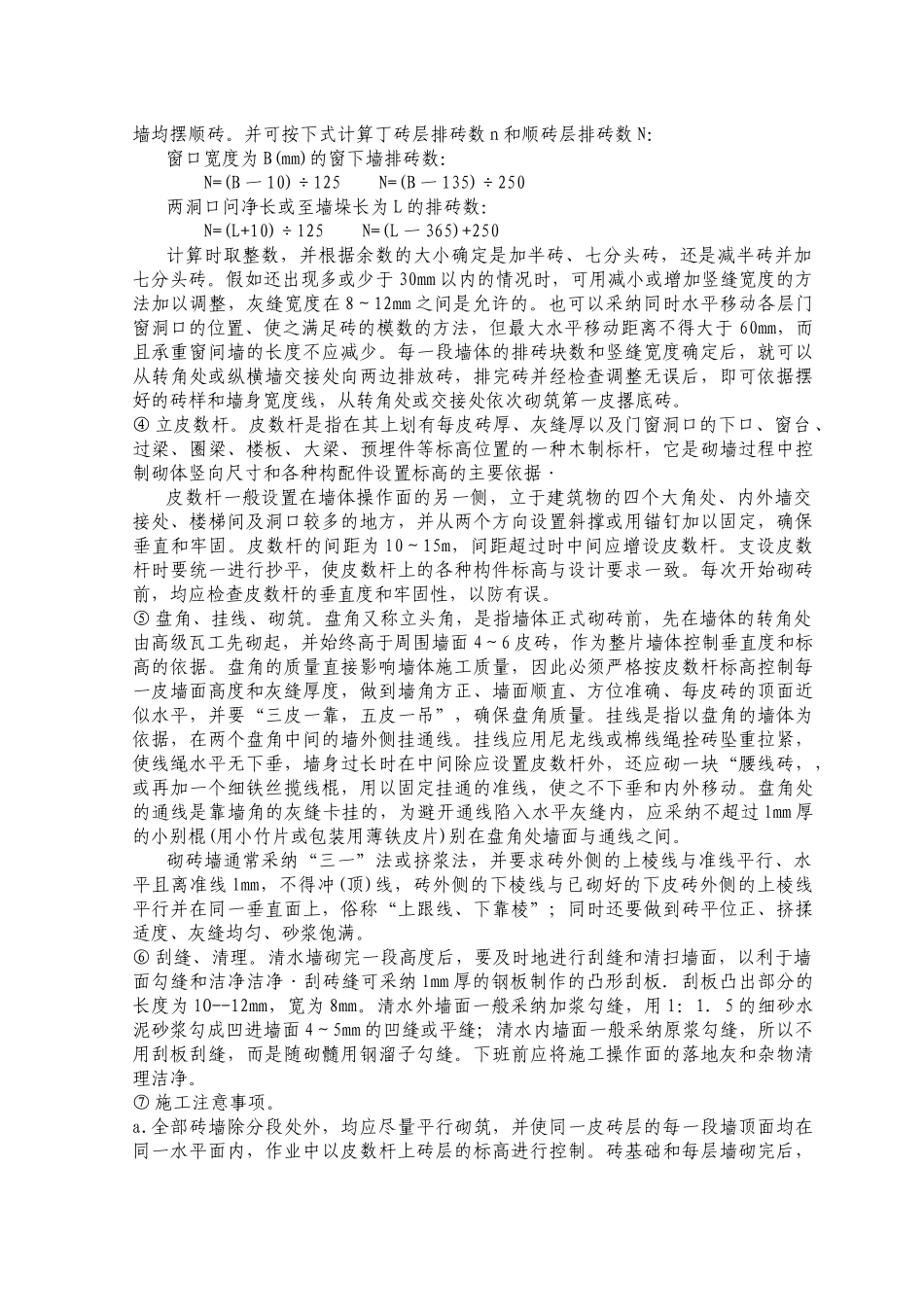

3/7
砖砌体工程施工技术交底 1 适用范围 本施工技术交底适用本工程住宅楼的普通砖、烧结多孔砖等砌体工程的施工与质量验收。2 施工准备2.1 材料质量要求(1)砖:砖的品种、强度等级须符台设计要求,并应规格一致。有出厂证明、试验单。(2)水泥:一般采纳 32.5 级矿渣硅酸盐水泥和普通硅酸盐水泥。(3)砂:中砂,应过 5mm 孔径的筛。配制 M5 及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。(4)掺合料:石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于 7 天。(5)其他材料:拉结筋、预埋件、防水粉等。2.2 主要施工机具大铲、刨锛、瓦刀、扁子、托线扳、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖、灰子、扫帚等。2.3 作业条件(1)基槽或基础挚层已完成.且已验收并办完隐检手续。 。(2)完成室外及房心回填土,安装好沟盖板。(3)已放好基础或墙身轴线及边线;立好皮数杆(一般间距 l 5~20m,转角处均应设立),根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,并办完预检手续。(4)根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第…层砖的水平灰缝大于 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖合子找平。(5)常温施工时,黏土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边 l_5cm 左右为宜。(6)砂浆配合比已经试验室确定.现场准备好砂浆试模(6 块为一组)。3 施工工艺3.1 砖基础施工(1)工艺流程:拌制砂浆一确定组砌方法一排砖撂底一砌筑一抹防潮层。(2)拌制砂浆。① 砂浆配合比应采纳重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合料为±5%。② 宜用机械搅拌,投料顺序为砂斗水泥一掺合料斗水,搅拌时间不少于 1.5min。③ 砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后 3 小时和 4 小时内使用完,不允许使用过夜砂浆。④ 基础按一个楼层,每 250m3砌体,各种砂浆,每台搅拌机至少做一组试块(一组 6块),如砂浆强度等级或配合比变更时,还应制作试块。(3)确定组砌方法。① 组砌方法应正确,一般采纳满丁满条。② 里外咬槎,上下层错缝,采纳“三一”砌砖法(即一铲灰。一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。(4)排砖撂底。① 基础大放脚的撂底尺寸及收退方法必须符合设计图纸规定,如一层一退,里外均应砌丁砖;如二层一退,第一层为条砖,第二层砌丁砖。...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砖砌体工程施工技术交底1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
