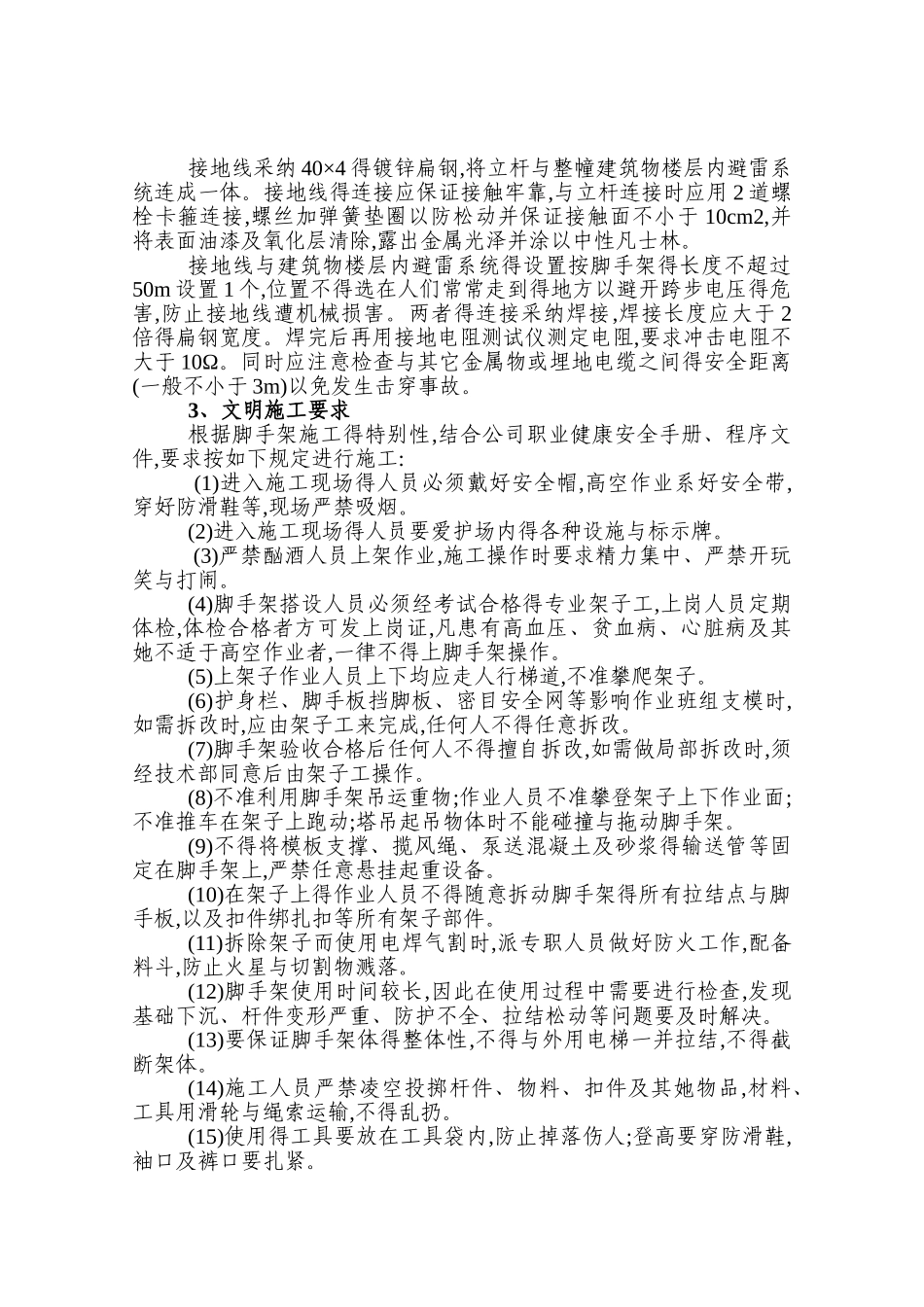

安全施工技术措施(1)材质及其使用得安全技术措施1)扣件得紧固程度应在 40~50N·m,并不大于 65N·m,对接扣件得抗拉承载力为 3KN。扣件上螺栓保持适当得拧紧程度。对接扣件安装时其开口应向内,以防进雨水,直角扣件安装时开口不得向下,以保证安全。2)各杆件端头伸出扣件盖板边缘得长度不应小于 100mm。3)钢管有严重锈蚀、压扁或裂纹得不得使用。严禁使用有脆裂、变形、滑丝等现象得扣件。4)外脚手架严禁钢竹、钢木混搭,禁止扣件、绳索、铁丝、竹篾、塑料混用。5)严禁将外径 40mm 与 51mm 得钢管混合使用。(2)脚手架搭设得安全技术措施1)悬挑工字钢梁时所在顶板混凝土强度必须达到 1、2Mpa,且保证其下部三层顶板支撑不予拆除。2)搭设过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。当解开与另一人有关得扣件时必先告诉对方,并得到允许,以防坠落伤人。3)开始搭设立杆时,每隔 6 跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。4)脚手架及时与结构拉杆或采纳临时支顶,以保证搭设过程安全,未完成脚手架在每日收工前,一定要确保架子稳定。5)脚手架必须配合施工进度搭设,一次搭设高度不得超过相邻连墙件以上两步。6)在搭设过程中应由安全员、架子班长等进行检查、验收与签证。每两步验收一次,达到设计施工要求后挂合格牌一块。(3)脚手架上施工作业得安全技术措施1)悬挑式脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。任何班组长与个人,未经同意不得任意拆除脚手架部件。2)严格控制施工荷载,脚手板不得集中堆料施荷,施工荷载不得大于 3ΚΝ/m2,确保较大安全储备。3)结构施工时不允许多层同时作业,装修作业时同时作业层数不超过两层。4)当作业层高出其下连墙件 3、6m 以上、且其上尚无连墙件时,应实行适当得临时撑拉措施。5)各作业之间设置可靠得防护栅栏,防止坠落物体伤人。6)定期检查脚手架,发现问题与隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。(4)脚手架拆除得安全技术措施1)拆除前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。2)架体拆除前,必须察瞧施工现场环境,包括架空线路、外脚手架、地面得设施等各类障碍物、地锚、缆风绳、连墙杆及被拆架体各吊点附件、电气装置情况,凡能提前拆除得尽量拆除掉。3)拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。4)拆除时...
