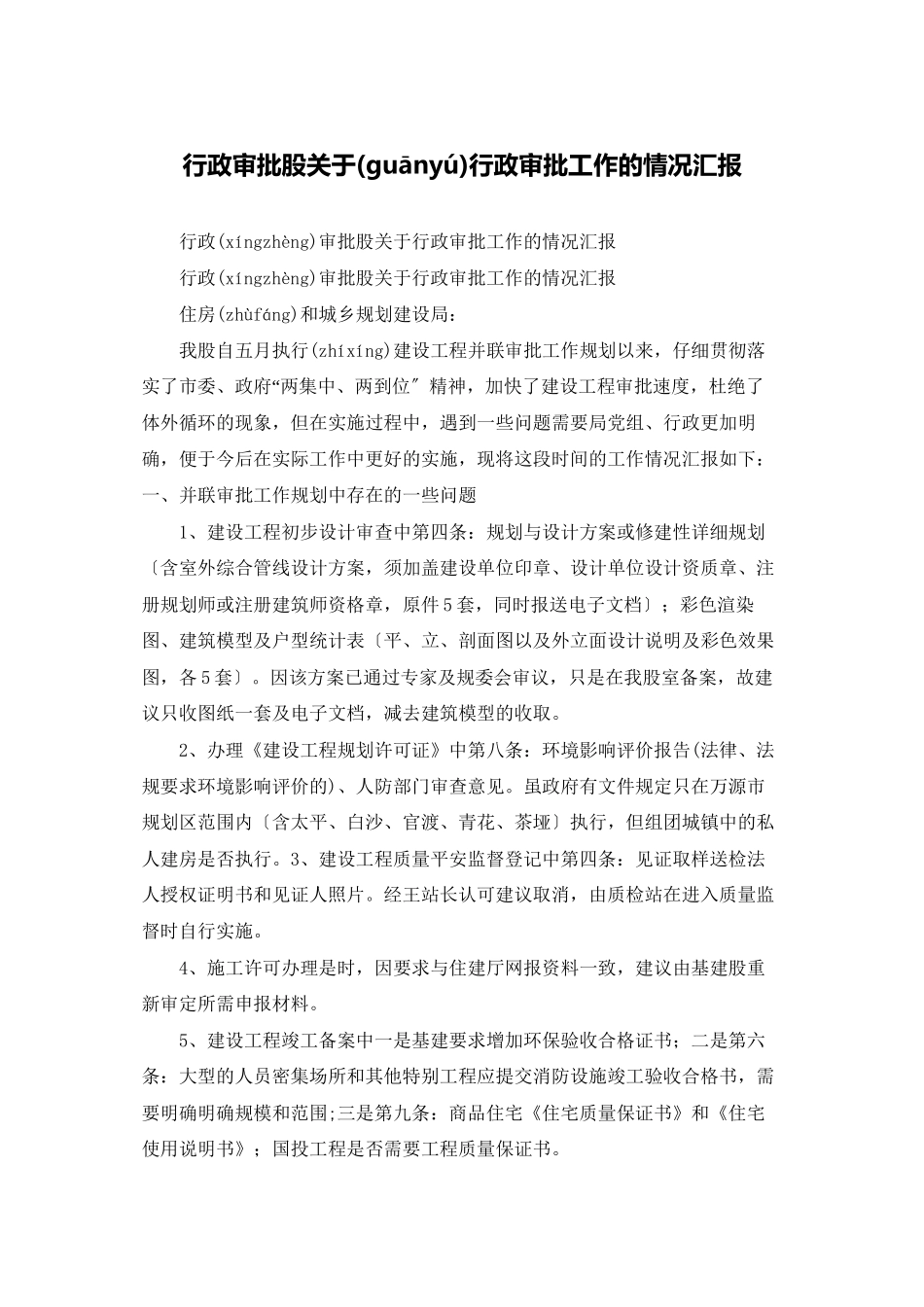

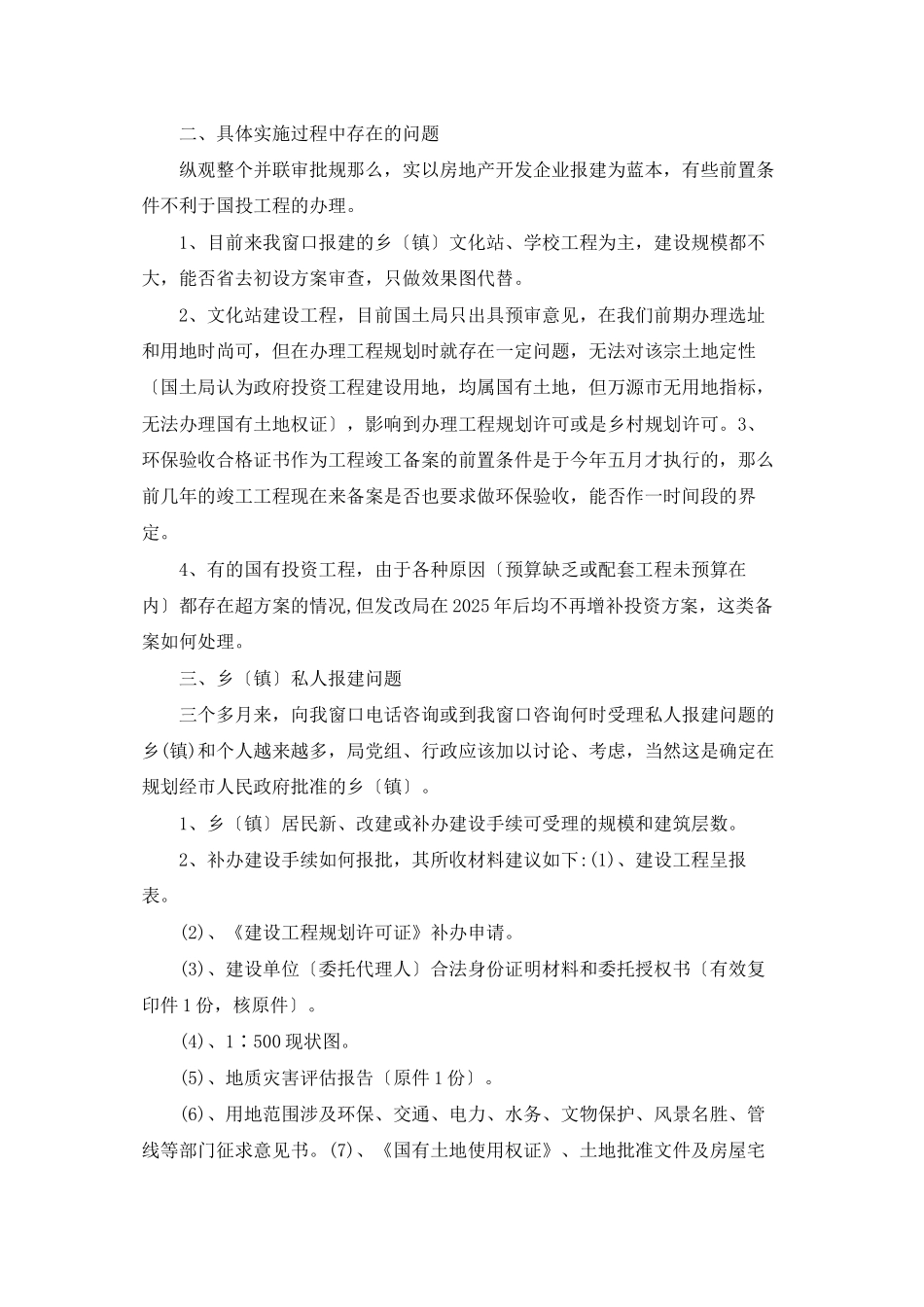

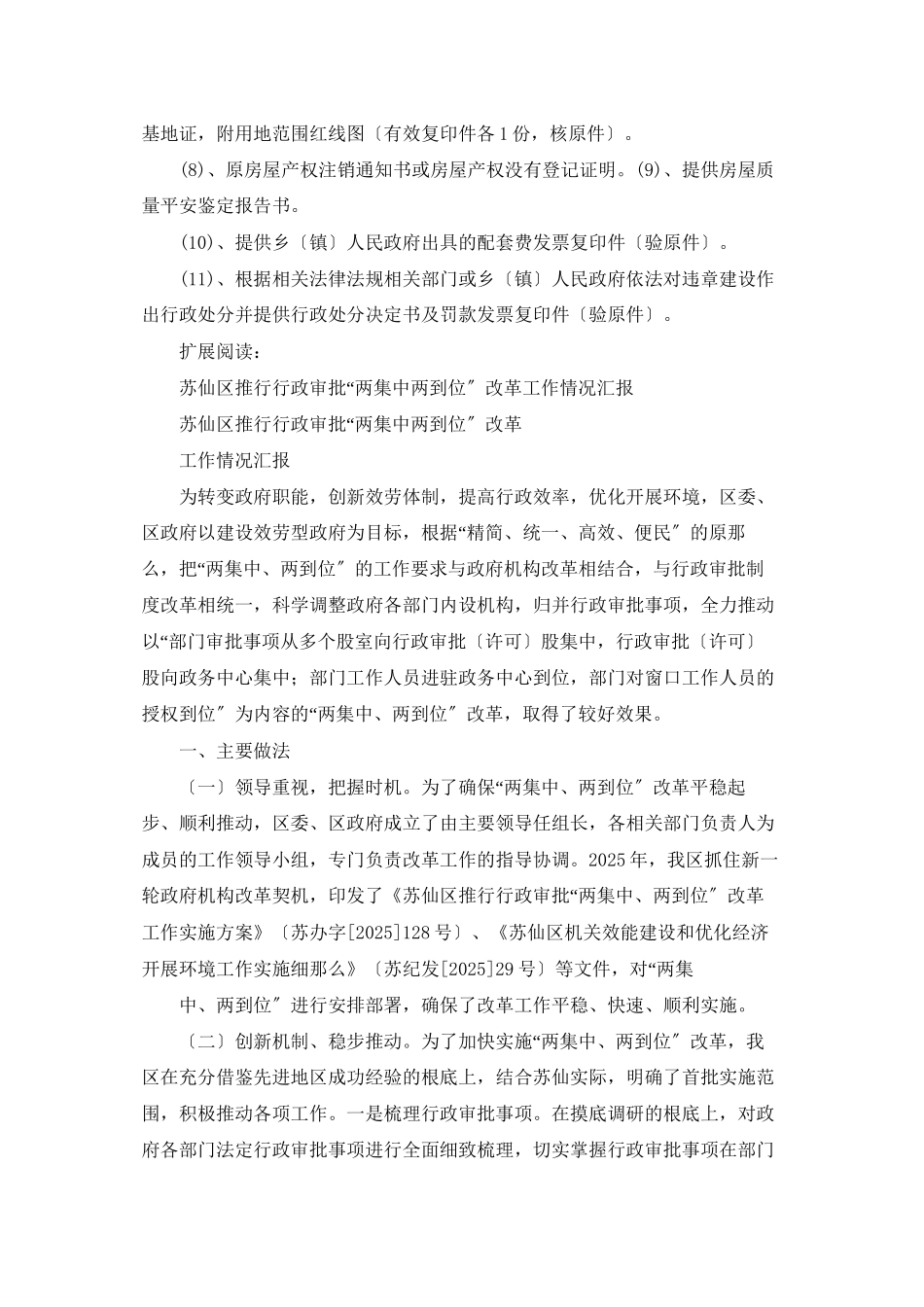

行政审批股关于(guānyú)行政审批工作的情况汇报 行政(xíngzhèng) 审批股关于行政审批工作的情况汇报 行政(xíngzhèng) 审批股关于行政审批工作的情况汇报 住房(zhùfáng) 和城乡规划建设局: 我股自五月执行(zhíxíng)建设工程并联审批工作规划以来,仔细贯彻落“实了市委、政府 两集中、两到位〞精神,加快了建设工程审批速度,杜绝了体外循环的现象,但在实施过程中,遇到一些问题需要局党组、行政更加明确,便于今后在实际工作中更好的实施,现将这段时间的工作情况汇报如下: 一、并联审批工作规划中存在的一些问题 1、建设工程初步设计审查中第四条:规划与设计方案或修建性详细规划〔含室外综合管线设计方案,须加盖建设单位印章、设计单位设计资质章、注册规划师或注册建筑师资格章,原件 5 套,同时报送电子文档〕;彩色渲染图、建筑模型及户型统计表〔平、立、剖面图以及外立面设计说明及彩色效果图,各 5 套〕。因该方案已通过专家及规委会审议,只是在我股室备案,故建 议只收图纸一套及电子文档,减去建筑模型的收取。 2、办理《建设工程规划许可证》中第八条:环境影响评价报告(法律、法规要求环境影响评价的)、人防部门审查意见。虽政府有文件规定只在万源市规划区范围内〔含太平、白沙、官渡、青花、茶垭〕执行,但组团城镇中的私人建房是否执行。3、建设工程质量平安监督登记中第四条:见证取样送检法人授权证明书和见证人照片。经王站长认可建议取消,由质检站在进入质量监 督时自行实施。 4、施工许可办理是时,因要求与住建厅网报资料一致,建议由基建股重 新审定所需申报材料。 5、建设工程竣工备案中一是基建要求增加环保验收合格证书;二是第六条:大型的人员密集场所和其他特别工程应提交消防设施竣工验收合格书,需要明确明确规模和范围;三是第九条:商品住宅《住宅质量保证书》和《住宅 使用说明书》;国投工程是否需要工程质量保证书。 二、具体实施过程中存在的问题 纵观整个并联审批规那么,实以房地产开发企业报建为蓝本,有些前置条 件不利于国投工程的办理。 1、目前来我窗口报建的乡〔镇〕文化站、学校工程为主,建设规模都不 大,能否省去初设方案审查,只做效果图代替。 2、文化站建设工程,目前国土局只出具预审意见,在我们前期办理选址和用地时尚可,但在办理工程规划时就存在一定问题,无法对该宗土地定性〔国土局认为政府投资工程建设用地,均属国有土地,但万源市无用...
