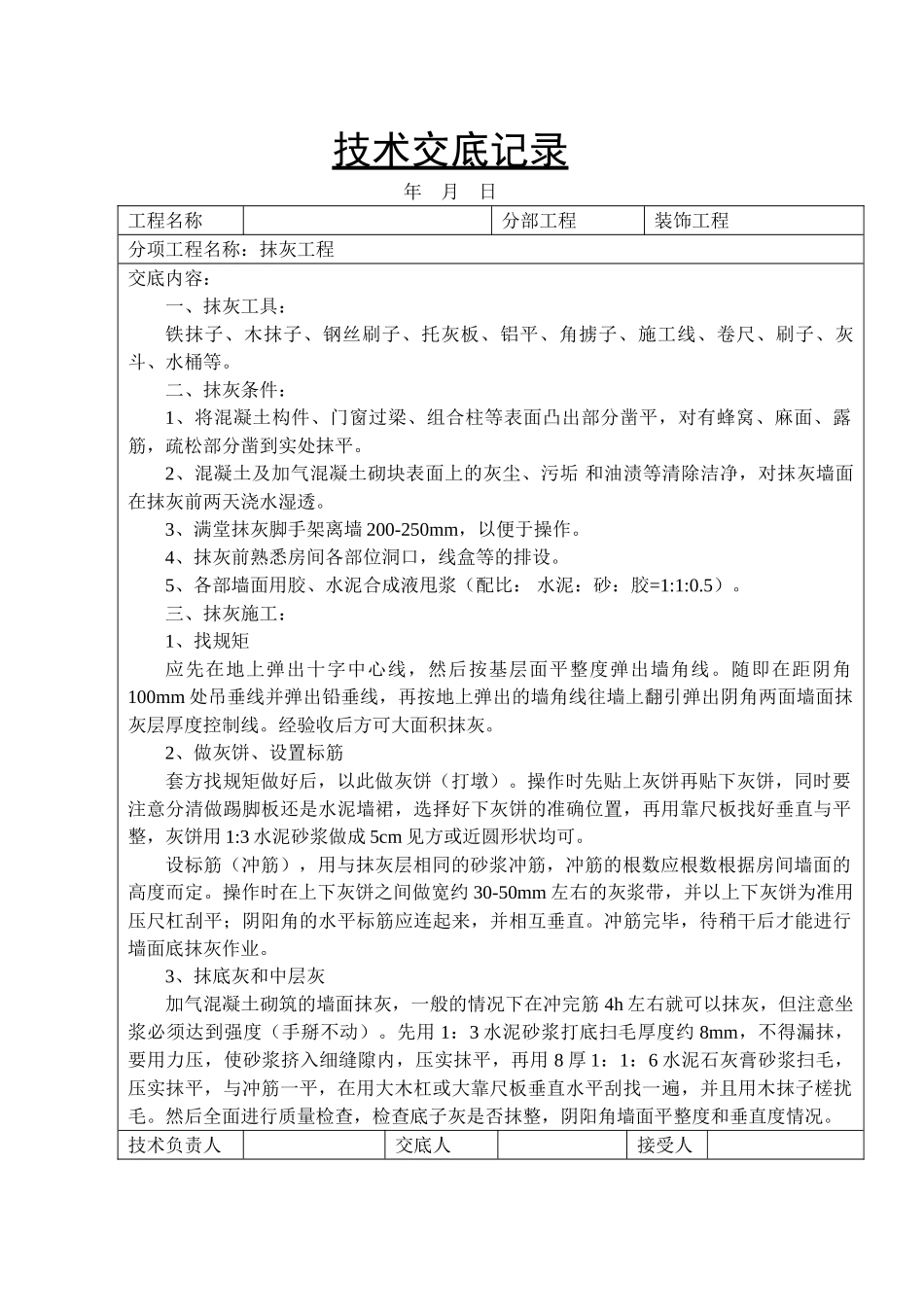

技术交底记录年 月 日工程名称分部工程装饰工程分项工程名称:抹灰工程交底内容:一、抹灰工具:铁抹子、木抹子、钢丝刷子、托灰板、铝平、角掳子、施工线、卷尺、刷子、灰斗、水桶等
二、抹灰条件:1、将混凝土构件、门窗过梁、组合柱等表面凸出部分凿平,对有蜂窝、麻面、露筋,疏松部分凿到实处抹平
2、混凝土及加气混凝土砌块表面上的灰尘、污垢 和油渍等清除洁净,对抹灰墙面在抹灰前两天浇水湿透
3、满堂抹灰脚手架离墙 200-250mm,以便于操作
4、抹灰前熟悉房间各部位洞口,线盒等的排设
5、各部墙面用胶、水泥合成液甩浆(配比: 水泥:砂:胶=1:1:0
三、抹灰施工:1、找规矩应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线
随即在距阴角100mm 处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙面抹灰层厚度控制线
经验收后方可大面积抹灰
2、做灰饼、设置标筋套方找规矩做好后,以此做灰饼(打墩)
操作时先贴上灰饼再贴下灰饼,同时要注意分清做踢脚板还是水泥墙裙,选择好下灰饼的准确位置,再用靠尺板找好垂直与平整,灰饼用 1:3 水泥砂浆做成 5cm 见方或近圆形状均可
设标筋(冲筋),用与抹灰层相同的砂浆冲筋,冲筋的根数应根数根据房间墙面的高度而定
操作时在上下灰饼之间做宽约 30-50mm 左右的灰浆带,并以上下灰饼为准用压尺杠刮平;阴阳角的水平标筋应连起来,并相互垂直
冲筋完毕,待稍干后才能进行墙面底抹灰作业
3、抹底灰和中层灰加气混凝土砌筑的墙面抹灰,一般的情况下在冲完筋 4h 左右就可以抹灰,但注意坐浆必须达到强度(手掰不动)
先用 1:3 水泥砂浆打底扫毛厚度约 8mm,不得漏抹,要用力压,使砂浆挤入细缝隙内,压实抹平,再用 8 厚 1:1:6 水泥石灰膏砂浆扫毛,压实抹平,与冲筋一平,在用大木杠或大靠尺板垂直水平刮找一遍,并且用木抹子槎扰毛
