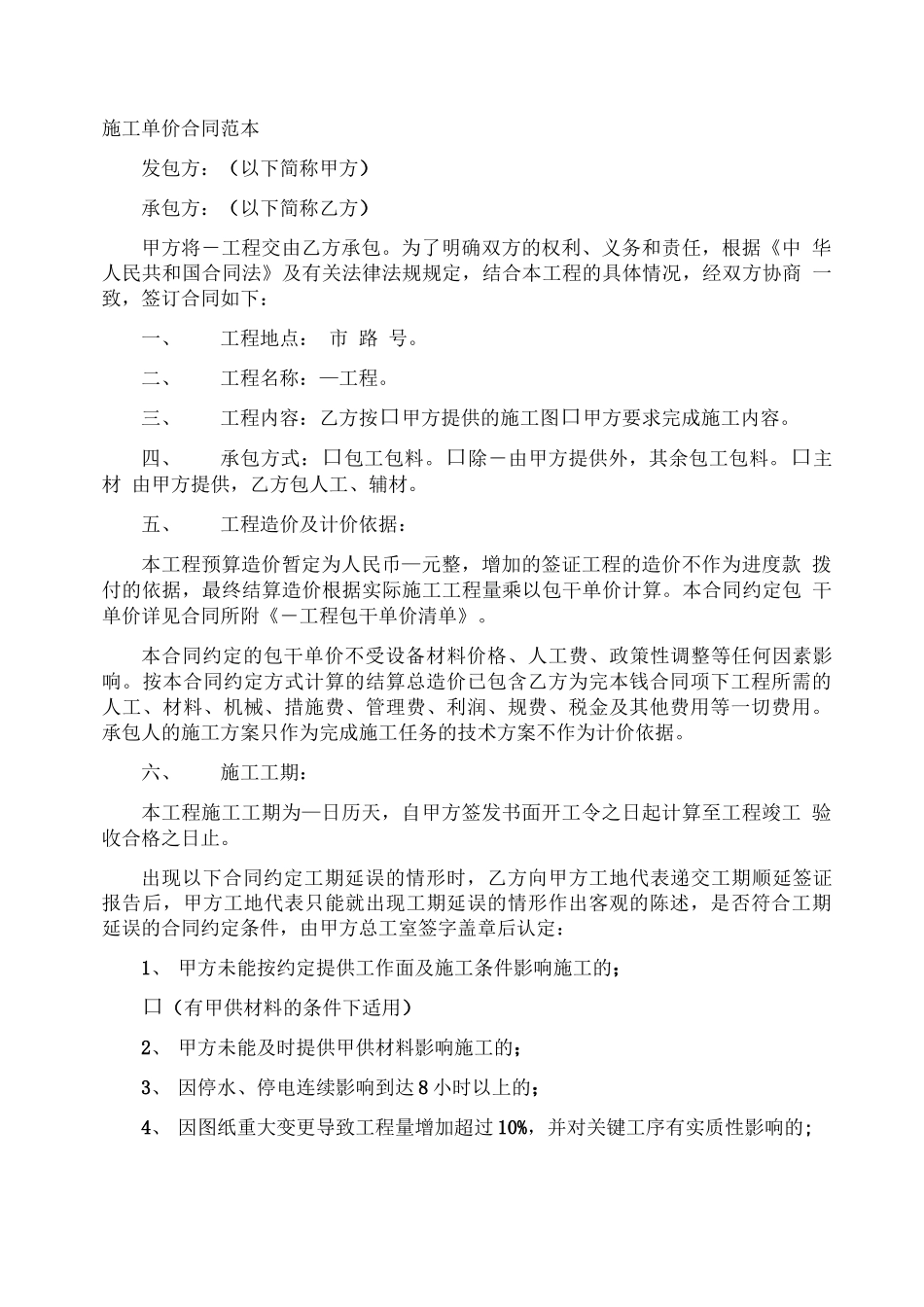

施工单价合同范本发包方:(以下简称甲方)承包方:(以下简称乙方)甲方将―工程交由乙方承包
为了明确双方的权利、义务和责任,根据《中华人民共和国合同法》及有关法律法规规定,结合本工程的具体情况,经双方协商一致,签订合同如下:一、工程地点:市路号
二、工程名称:—工程
三、工程内容:乙方按口甲方提供的施工图口甲方要求完成施工内容
四、承包方式:口包工包料
口除―由甲方提供外,其余包工包料
口主材由甲方提供,乙方包人工、辅材
五、工程造价及计价依据:本工程预算造价暂定为人民币—元整,增加的签证工程的造价不作为进度款拨付的依据,最终结算造价根据实际施工工程量乘以包干单价计算
本合同约定包干单价详见合同所附《―工程包干单价清单》
本合同约定的包干单价不受设备材料价格、人工费、政策性调整等任何因素影响
按本合同约定方式计算的结算总造价已包含乙方为完本钱合同项下工程所需的人工、材料、机械、措施费、管理费、利润、规费、税金及其他费用等一切费用
承包人的施工方案只作为完成施工任务的技术方案不作为计价依据
六、施工工期:本工程施工工期为—日历天,自甲方签发书面开工令之日起计算至工程竣工验收合格之日止
出现以下合同约定工期延误的情形时,乙方向甲方工地代表递交工期顺延签证报告后,甲方工地代表只能就出现工期延误的情形作出客观的陈述,是否符合工期延误的合同约定条件,由甲方总工室签字盖章后认定:1、甲方未能按约定提供工作面及施工条件影响施工的;口(有甲供材料的条件下适用)2、甲方未能及时提供甲供材料影响施工的;3、因停水、停电连续影响到达8小时以上的;4、因图纸重大变更导致工程量增加超过10%,并对关键工序有实质性影响的;5、不可抗力;6、因与其他施工队交叉作业造成的停工;□(室内工程不适用)7、雨季以外特殊下雨天,50mm以上雨量的,且下雨时间超过4小时可顺延半天,以此类推
出现以上工期顺延情况的,乙
