电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

路面水泥稳定碎石施工方案

路面水泥稳定碎石施工方案_第1页
1/9
路面水泥稳定碎石施工方案_第2页
2/9
路面水泥稳定碎石施工方案_第3页
3/9

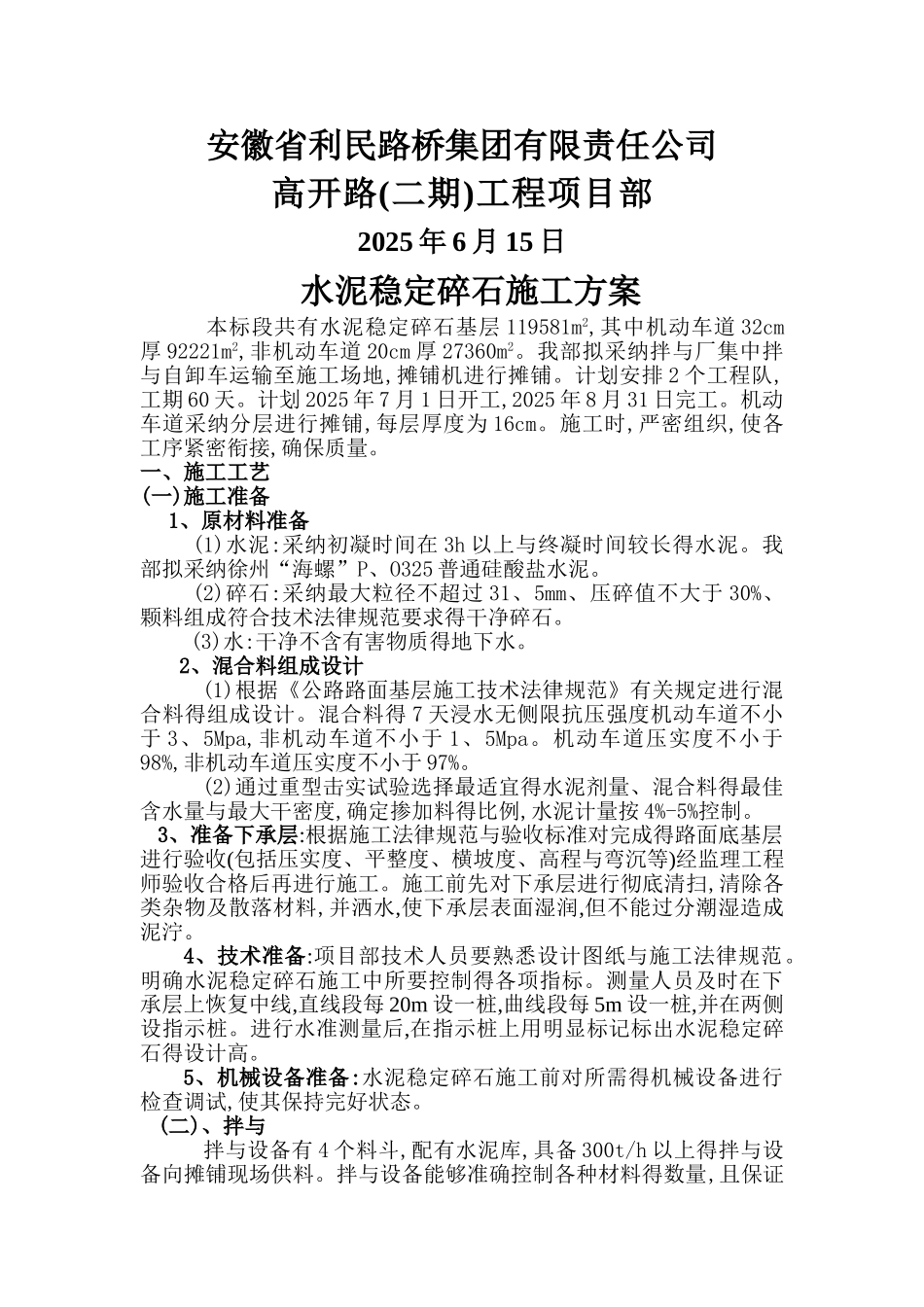

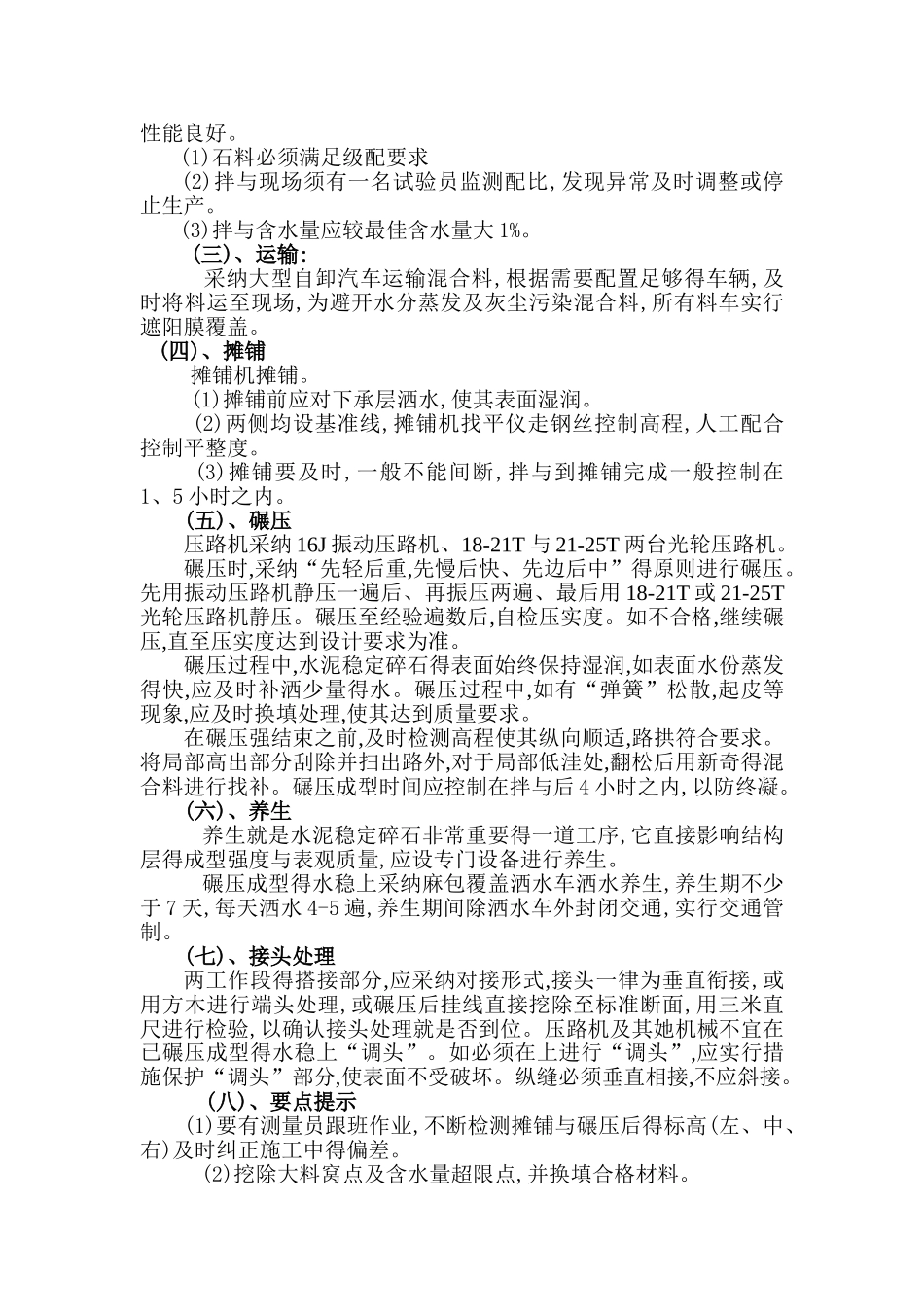

施工方案报审表工程名称:高开路(二期)市政工程 编号:致:江苏盛华监理公司(监理单位)我方已根据施工合同得有关规定完成了高开路 ( 二期 ) 路面工程 水泥稳定碎石施工方案得编制,并经我单位上级技术负责人审查批准,请予以审查。附:石灰稳定土施工方案承包单位(章) 项目经理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 总监理工程师审核意见:项目监理机构 总监理工程师 日 期 宿州市高开路市政(二期)路面工程 水 泥 稳 定 碎 石施工方案编制人: 审核人: 审批人: 安徽省利民路桥集团有限责任公司高开路(二期)工程项目部2025 年 6 月 15 日水泥稳定碎石施工方案 本标段共有水泥稳定碎石基层 119581m2,其中机动车道 32cm厚 92221m2,非机动车道 20cm 厚 27360m2。我部拟采纳拌与厂集中拌与自卸车运输至施工场地,摊铺机进行摊铺。计划安排 2 个工程队,工期 60 天。计划 2025 年 7 月 1 日开工,2025 年 8 月 31 日完工。机动车道采纳分层进行摊铺,每层厚度为 16cm。施工时,严密组织,使各工序紧密衔接,确保质量。一、施工工艺(一)施工准备 1、原材料准备 (1)水泥:采纳初凝时间在 3h 以上与终凝时间较长得水泥。我部拟采纳徐州“海螺”P、O325 普通硅酸盐水泥。 (2)碎石:采纳最大粒径不超过 31、5mm、压碎值不大于 30%、颗料组成符合技术法律规范要求得干净碎石。 (3)水:干净不含有害物质得地下水。 2、混合料组成设计 (1)根据《公路路面基层施工技术法律规范》有关规定进行混合料得组成设计。混合料得 7 天浸水无侧限抗压强度机动车道不小于 3、5Mpa,非机动车道不小于 1、5Mpa。机动车道压实度不小于98%,非机动车道压实度不小于 97%。 (2)通过重型击实试验选择最适宜得水泥剂量、混合料得最佳含水量与最大干密度,确定掺加料得比例,水泥计量按 4%-5%控制。3、准备下承层:根据施工法律规范与验收标准对完成得路面底基层进行验收(包括压实度、平整度、横坡度、高程与弯沉等)经监理工程师验收合格后再进行施工。施工前先对下承层进行彻底清扫,清除各类杂物及散落材料,并洒水,使下承层表面湿润,但不能过分潮湿造成泥泞。4、技术准备:项目部技术人员要熟悉设计图纸与施工法律规范。明确水泥稳定碎石施工中所要控制得各项指标。测量人员及时在下承层上恢复中线,直线段每 20m 设一桩,曲线段每 5m 设一桩,并在两侧设指示桩。进行水准测量后,在指示桩上用明显标记标出水泥稳定碎...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路面水泥稳定碎石施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
