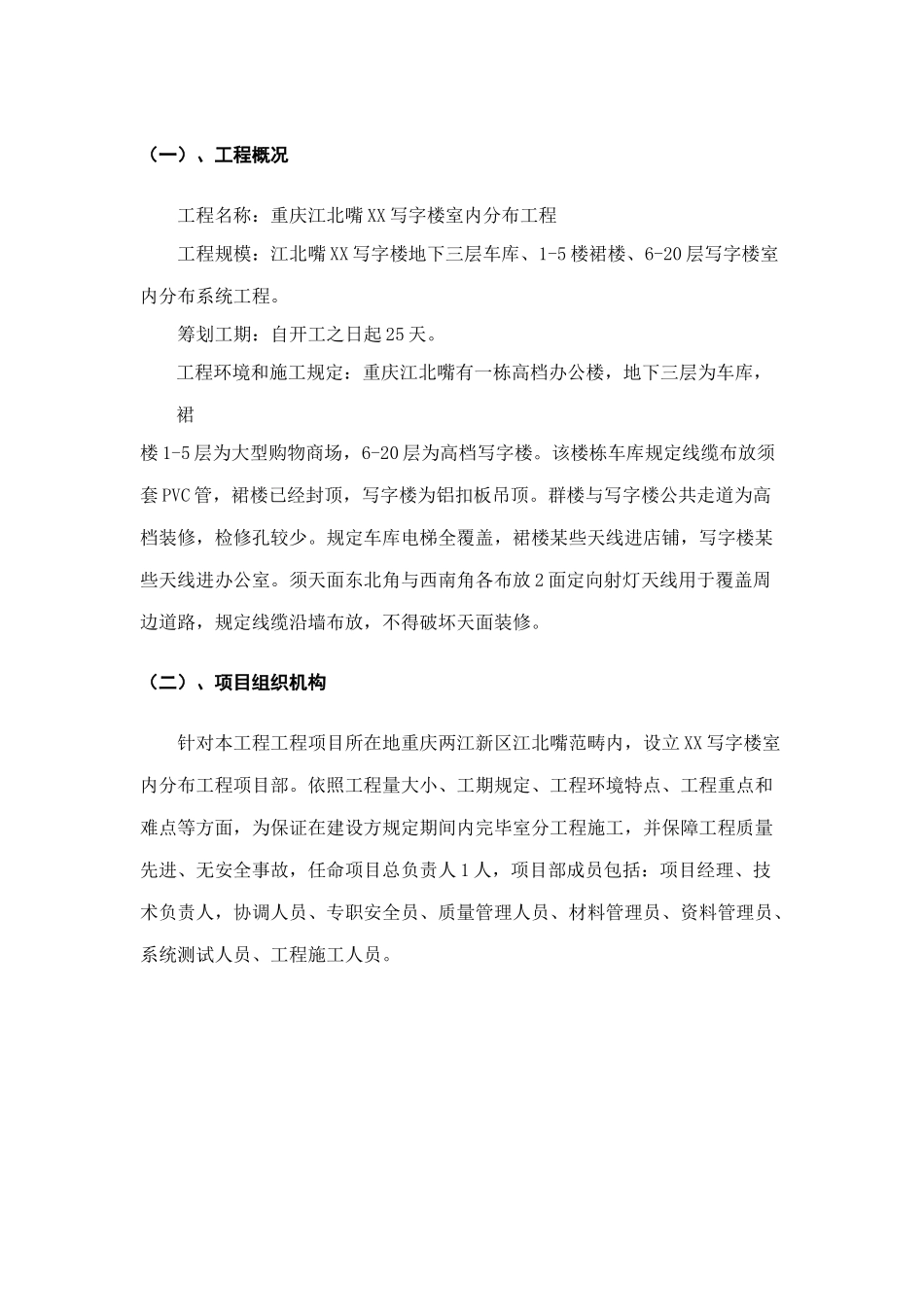

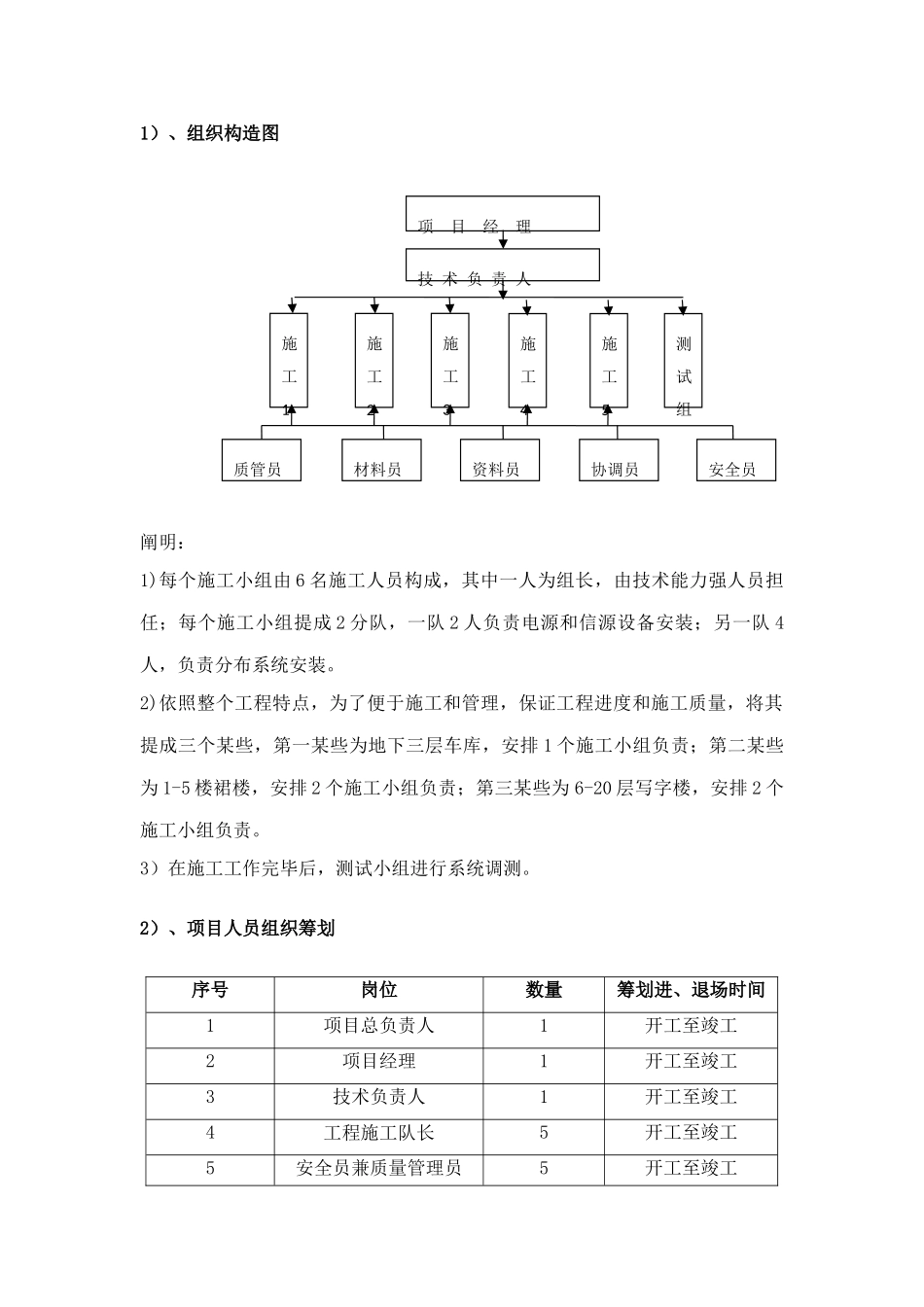

(一)、工程概况工程名称:重庆江北嘴 XX 写字楼室内分布工程工程规模:江北嘴 XX 写字楼地下三层车库、1-5 楼裙楼、6-20 层写字楼室内分布系统工程。筹划工期:自开工之日起 25 天。工程环境和施工规定:重庆江北嘴有一栋高档办公楼,地下三层为车库,裙楼 1-5 层为大型购物商场,6-20 层为高档写字楼。该楼栋车库规定线缆布放须套 PVC 管,裙楼已经封顶,写字楼为铝扣板吊顶。群楼与写字楼公共走道为高档装修,检修孔较少。规定车库电梯全覆盖,裙楼某些天线进店铺,写字楼某些天线进办公室。须天面东北角与西南角各布放 2 面定向射灯天线用于覆盖周边道路,规定线缆沿墙布放,不得破坏天面装修。(二)、项目组织机构针对本工程工程项目所在地重庆两江新区江北嘴范畴内,设立 XX 写字楼室内分布工程项目部。依照工程量大小、工期规定、工程环境特点、工程重点和难点等方面,为保证在建设方规定期间内完毕室分工程施工,并保障工程质量先进、无安全事故,任命项目总负责人 1 人,项目部成员包括:项目经理、技术负责人,协调人员、专职安全员、质量管理人员、材料管理员、资料管理员、系统测试人员、工程施工人员。1)、组织构造图阐明:1)每个施工小组由 6 名施工人员构成,其中一人为组长,由技术能力强人员担任;每个施工小组提成 2 分队,一队 2 人负责电源和信源设备安装;另一队 4人,负责分布系统安装。2)依照整个工程特点,为了便于施工和管理,保证工程进度和施工质量,将其提成三个某些,第一某些为地下三层车库,安排 1 个施工小组负责;第二某些为 1-5 楼裙楼,安排 2 个施工小组负责;第三某些为 6-20 层写字楼,安排 2 个施工小组负责。3)在施工工作完毕后,测试小组进行系统调测。2)、项目人员组织筹划序号岗位数量筹划进、退场时间1项目总负责人1开工至竣工2项目经理1开工至竣工3技术负责人1开工至竣工4工程施工队长5开工至竣工5安全员兼质量管理员5开工至竣工项 目 经 理技 术 负 责 人施工1施工2施工3施工5施工4测试组质管员材料员资料员协调员安全员6资料管理员1开工至竣工7材料管理员1开工至竣工8施工协调员1开工至竣工9工程施工人员25开工至竣工共计41 人3)、项目人员岗位职责(1)项目总负责人监督工程项目总体实行,负责对项目经理进行考核,对工程项目总体质量、实行进度、工程投资和施工安全负责;负责协调解决工程项目实行过程中出现各种问题;负责与建设方协调工作...
